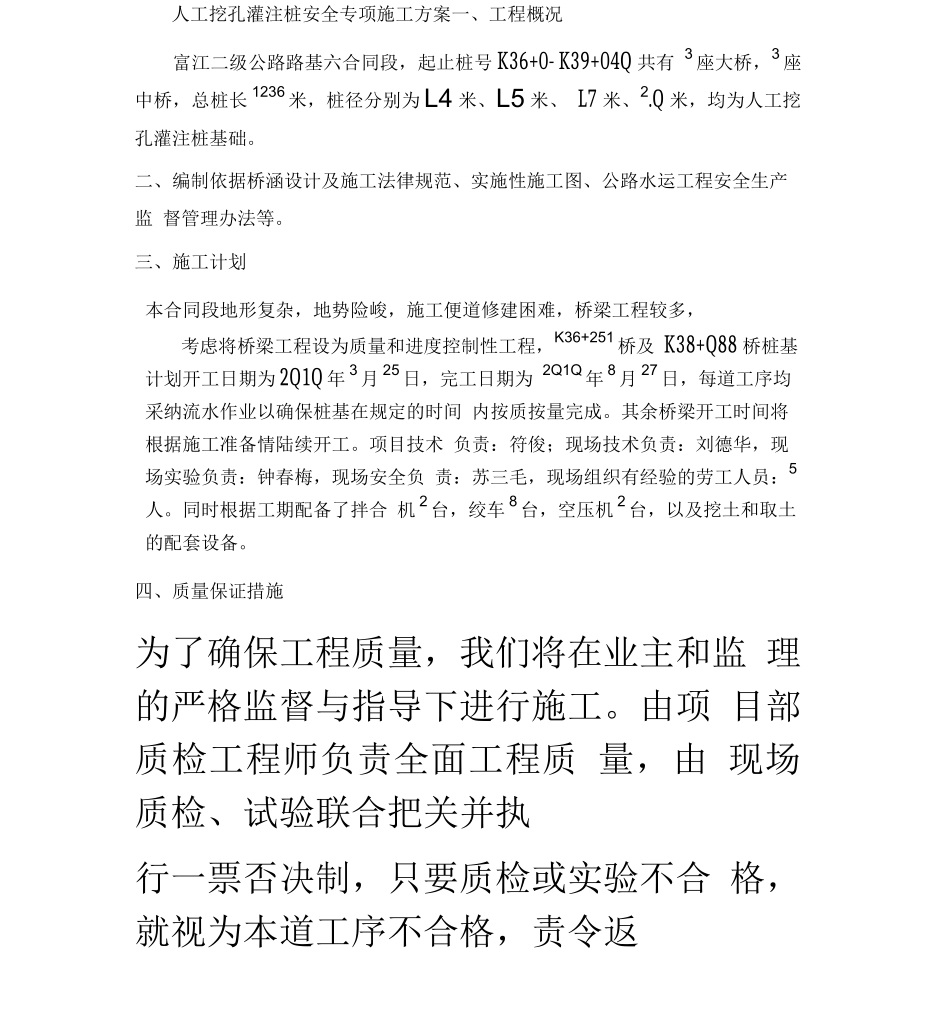

人工挖孔灌注桩安全专项施工方案一、工程概况富江二级公路路基六合同段,起止桩号 K36+0- K39+04Q 共有 3 座大桥,3 座中桥,总桩长 1236 米,桩径分别为 L4 米、L5 米、 L7 米、2
Q 米,均为人工挖孔灌注桩基础
二、编制依据桥涵设计及施工法律规范、实施性施工图、公路水运工程安全生产监 督管理办法等
三、施工计划本合同段地形复杂,地势险峻,施工便道修建困难,桥梁工程较多,考虑将桥梁工程设为质量和进度控制性工程,K36+251 桥及 K38+Q88 桥桩基计划开工日期为 2Q1Q 年 3 月 25 日,完工日期为 2Q1Q 年 8 月 27 日,每道工序均采纳流水作业以确保桩基在规定的时间 内按质按量完成
其余桥梁开工时间将根据施工准备情陆续开工
项目技术 负责:符俊;现场技术负责:刘德华,现场实验负责:钟春梅,现场安全负 责:苏三毛,现场组织有经验的劳工人员:5人
同时根据工期配备了拌合 机 2 台,绞车 8 台,空压机 2 台,以及挖土和取土的配套设备
四、质量保证措施为了确保工程质量,我们将在业主和监 理的严格监督与指导下进行施工
由项 目部质检工程师负责全面工程质 量,由 现场质检、试验联合把关并执行一票否决制,只要质检或实验不合 格,就视为本道工序不合格,责令返工,直至达到质量管理法律规范要求,才能 进行下一道工序施工

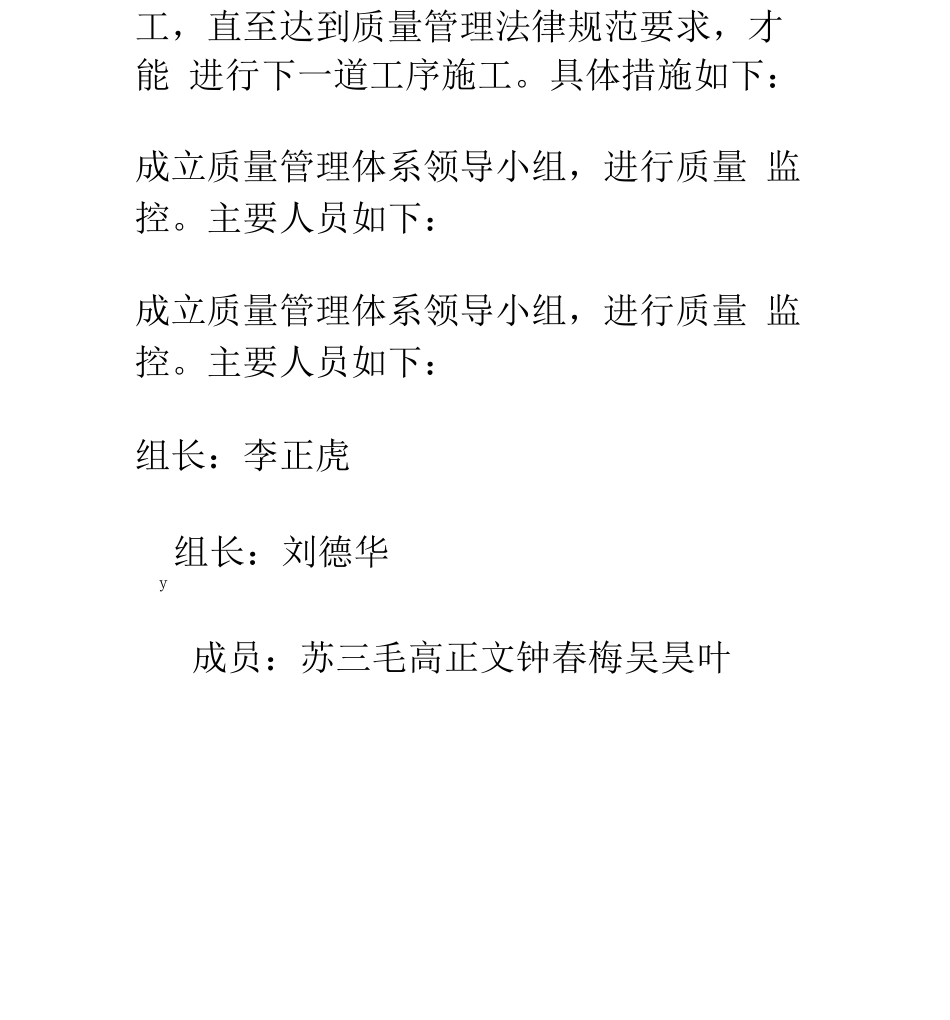

具体措施如下:成立质量管理体系领导小组,进行质量 监控
主要人员如下:成立质量管理体系领导小组,进行质量 监控

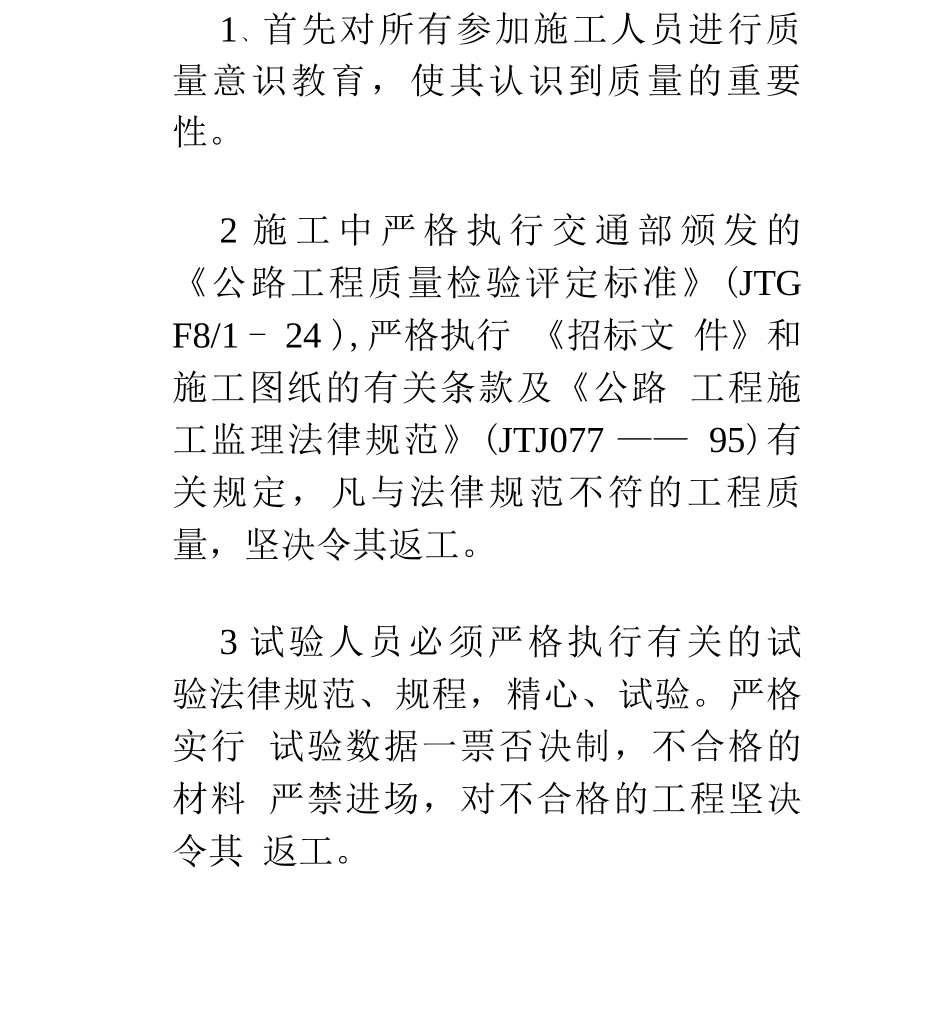

主要人员如下:组长:李正虎组长:刘德华y成员:苏三毛高正文钟春梅吴昊叶1、首先对所有参加施工人员进行质 量意识教育,使其认识到质量的重要 性
2 施 工 中 严 格 执 行 交 通 部 颁 发 的 《公路工程质量检验评定标准》(JTG F8/1 - 24 ),严格执行 《招标文 件》和施工图纸的有关条款及《公路 工
