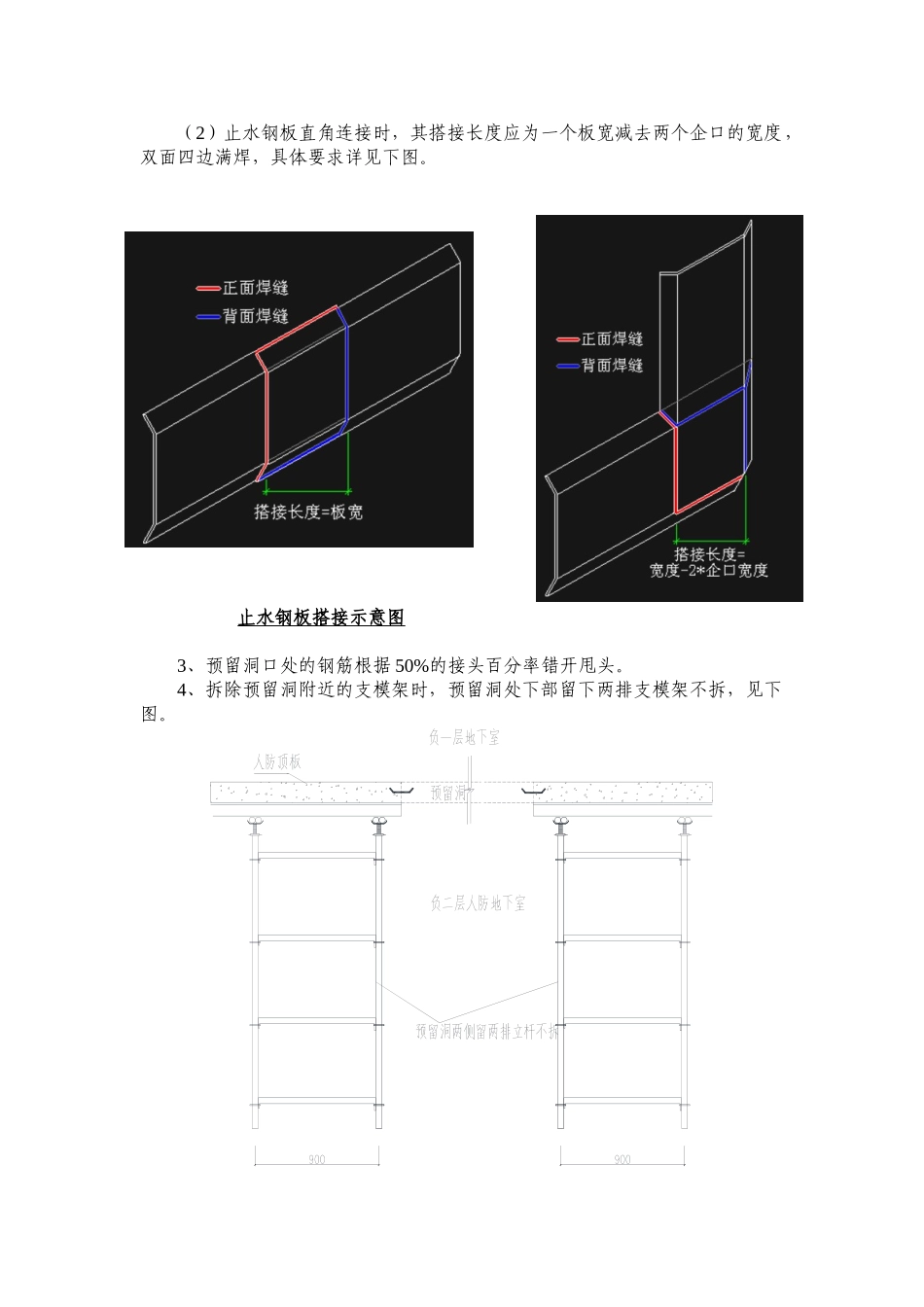

一、 工程概况天津红星国际广场 A2 地块场地位于天津市北辰区,该地块南临龙门东道,东临果园东路,北临果园南道,西临规划建设的红星美凯龙世博家居广场。本工程地下车库负二层部分为人防地下室,人防区域总建筑面积 9815㎡,地下室负二层为 3.7m,地下室防护类别为乙类,防常规武器抗力级别为:常 5 级、常 6 级。本工程人防顶板的板厚 h=200mm,砼等级 C35。为满足施工的需要,在 2#住宅北侧设置了一台塔吊,该塔吊位于人防区域内(防护单元 05 南侧),因此在该塔吊所在的人防顶板处设置了一处大小为5m×5m 预留洞(位置详见后附平面图)。二、 预留洞的留设1、预留洞处四周设置止水钢板,止水钢板迎水面朝上,具体详见下图。预留洞口设置止水钢板示意图止水钢板处详图2、止水钢板的搭接:(1)止水钢板通长连接时,其搭接长度应为一个板宽,双面四边满焊。 (2)止水钢板直角连接时,其搭接长度应为一个板宽减去两个企口的宽度,双面四边满焊,具体要求详见下图。 止水钢板搭接示意图3、预留洞口处的钢筋根据 50%的接头百分率错开甩头。4、拆除预留洞附近的支模架时,预留洞处下部留下两排支模架不拆,见下图。预留洞处支模架留置示意图三、 预留洞的封堵在塔吊拆除后,将此处的预留洞进行封堵,安排专人对此处施工进行全程跟踪,保证该处的施工质量。封堵流程如下:1、将洞口周圈的快易收口网剔出,并进行剃毛,剃毛完成后,将杂物清理洁净。2、将预留洞处的钢筋甩头用同直径的钢筋焊接 10d 进行连接,将钢筋进行满扎绑扎,并在两层钢筋网片之间设置∅6 拉钩,拉钩成 S 型,间距不小于500mm。3 、 在 预 留 洞 下 部 搭 设 支 模 架 , 支 模 架 立 杆 间 距 900×900mm , 步 距1200m。3、用 C40 的微膨混凝土浇注,浇注过程中用平板振动器振捣密实。4、浇注完成后收面及时覆膜,并浇水养护 14d。附图:人防预留洞位置图
