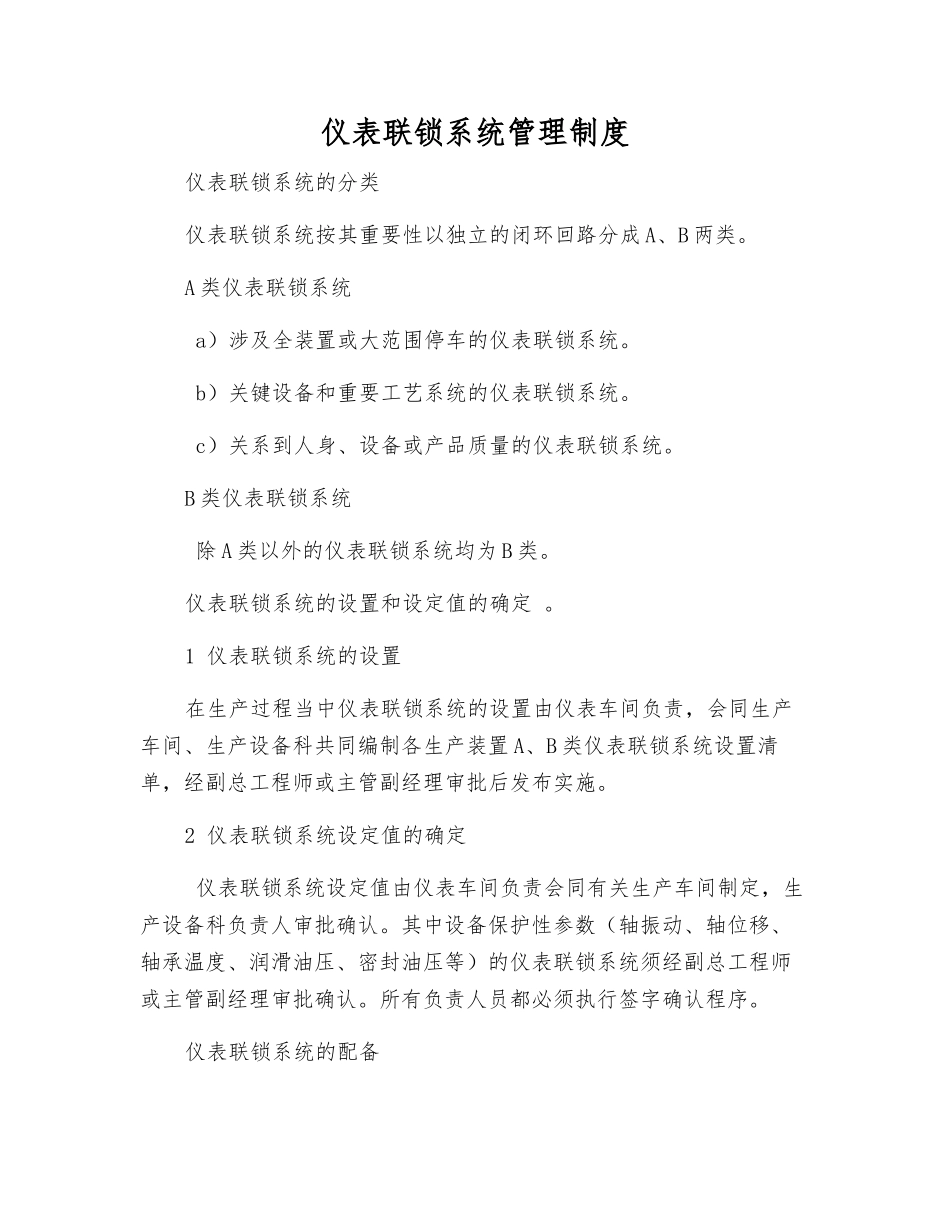

仪表联锁系统管理制度仪表联锁系统的分类仪表联锁系统按其重要性以独立的闭环回路分成 A、B 两类
A 类仪表联锁系统 a)涉及全装置或大范围停车的仪表联锁系统
b)关键设备和重要工艺系统的仪表联锁系统
c)关系到人身、设备或产品质量的仪表联锁系统
B 类仪表联锁系统 除 A 类以外的仪表联锁系统均为 B 类
仪表联锁系统的设置和设定值的确定
1 仪表联锁系统的设置在生产过程当中仪表联锁系统的设置由仪表车间负责,会同生产车间、生产设备科共同编制各生产装置 A、B 类仪表联锁系统设置清单,经副总工程师或主管副经理审批后发布实施
2 仪表联锁系统设定值的确定 仪表联锁系统设定值由仪表车间负责会同有关生产车间制定,生产设备科负责人审批确认
其中设备保护性参数(轴振动、轴位移、轴承温度、润滑油压、密封油压等)的仪表联锁系统须经副总工程师或主管副经理审批确认
所有负责人员都必须执行签字确认程序

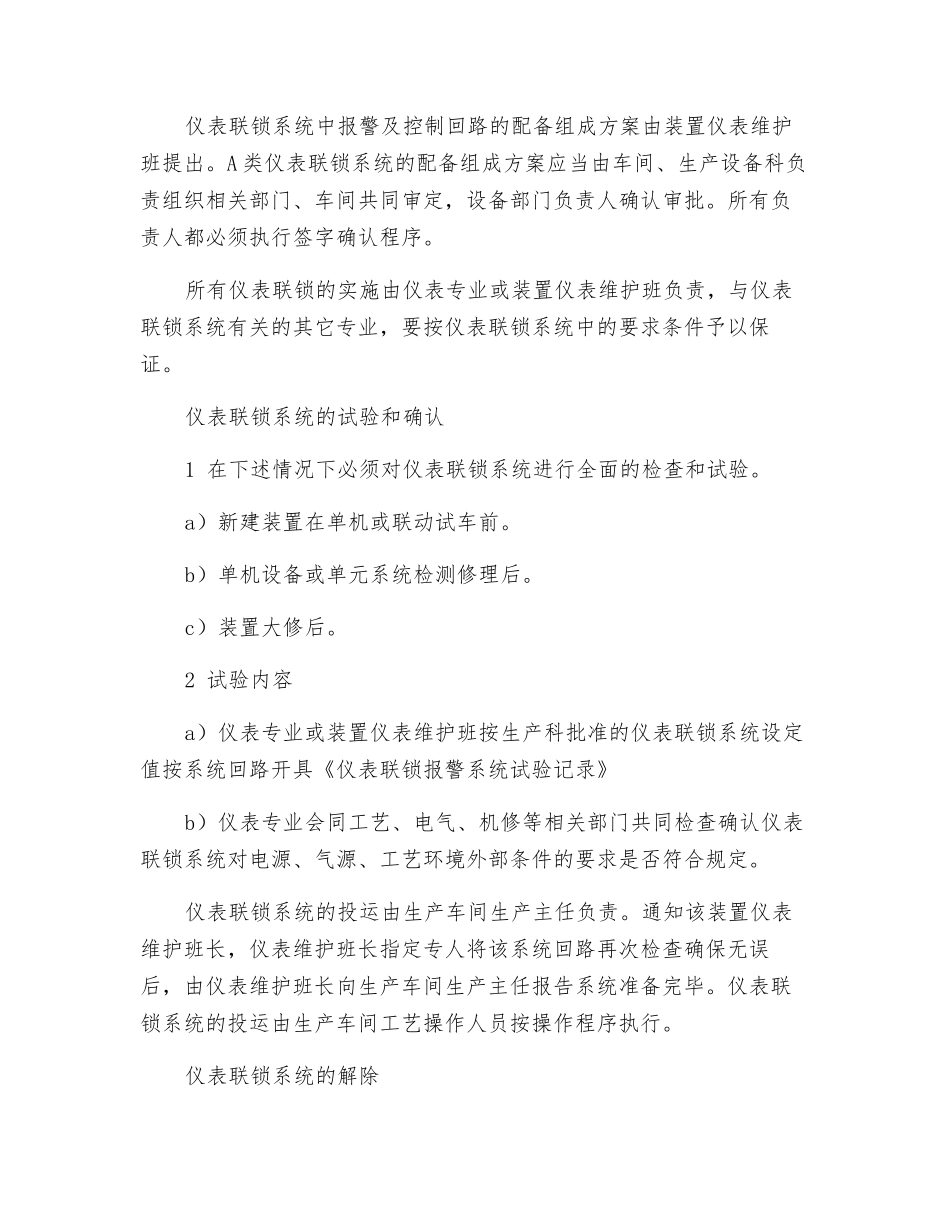

仪表联锁系统的配备仪表联锁系统中报警及控制回路的配备组成方案由装置仪表维护班提出
A 类仪表联锁系统的配备组成方案应当由车间、生产设备科负责组织相关部门、车间共同审定,设备部门负责人确认审批
所有负责人都必须执行签字确认程序
所有仪表联锁的实施由仪表专业或装置仪表维护班负责,与仪表联锁系统有关的其它专业,要按仪表联锁系统中的要求条件予以保证
仪表联锁系统的试验和确认1 在下述情况下必须对仪表联锁系统进行全面的检查和试验
a)新建装置在单机或联动试车前
b)单机设备或单元系统检测修理后
c)装置大修后
2 试验内容a)仪表专业或装置仪表维护班按生产科批准的仪表联锁系统设定值按系统回路开具《仪表联锁报警系统试验记录》b)仪表专业会同工艺、电气、机修等相关部门共同检查确认仪表联锁系统对电源、气源、工艺环境外部条件的要求是否符合规定
仪表联锁系统的投运由生产车间生产主任负责
通知该装置仪表维护班长,
