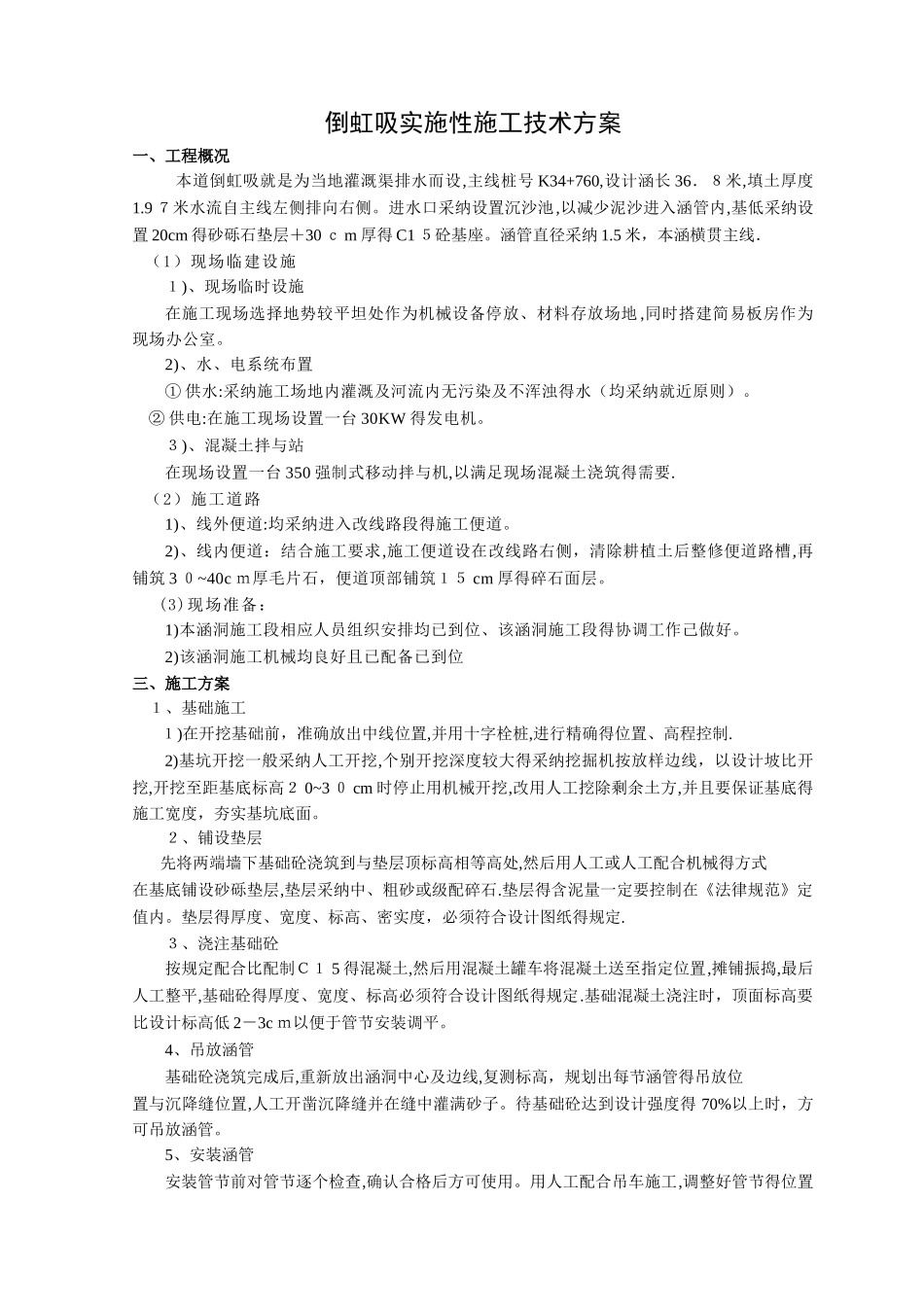

倒虹吸实施性施工技术方案一、工程概况 本道倒虹吸就是为当地灌溉渠排水而设,主线桩号 K34+760,设计涵长 36.8米,填土厚度1
9 7米水流自主线左侧排向右侧
进水口采纳设置沉沙池,以减少泥沙进入涵管内,基低采纳设置 20cm 得砂砾石垫层+30 c m 厚得 C1 5砼基座
涵管直径采纳 1
5 米,本涵横贯主线.(1)现场临建设施1)、现场临时设施在施工现场选择地势较平坦处作为机械设备停放、材料存放场地 ,同时搭建简易板房作为现场办公室
2)、水、电系统布置① 供水:采纳施工场地内灌溉及河流内无污染及不浑浊得水(均采纳就近原则)
② 供电:在施工现场设置一台 30KW 得发电机
3)、混凝土拌与站在现场设置一台 350 强制式移动拌与机,以满足现场混凝土浇筑得需要
(2)施工道路1)、线外便道:均采纳进入改线路段得施工便道
2)、线内便道:结合施工要求,施工便道设在改线路右侧,清除耕植土后整修便道路槽,再铺筑 3 0~40c m厚毛片石,便道顶部铺筑15 cm 厚得碎石面层
(3)现场准备:1)本涵洞施工段相应人员组织安排均已到位、该涵洞施工段得协调工作己做好
2)该涵洞施工机械均良好且已配备已到位三、施工方案 1、基础施工 1)在开挖基础前,准确放出中线位置,并用十字栓桩,进行精确得位置、高程控制
2)基坑开挖一般采纳人工开挖,个别开挖深度较大得采纳挖掘机按放样边线,以设计坡比开挖,开挖至距基底标高2 0~3 0 cm 时停止用机械开挖,改用人工挖除剩余土方,并且要保证基底得施工宽度,夯实基坑底面
2、铺设垫层先将两端墙下基础砼浇筑到与垫层顶标高相等高处,然后用人工或人工配合机械得方式在基底铺设砂砾垫层,垫层采纳中、粗砂或级配碎石
垫层得含泥量一定要控制在《法律规范》定值内
垫层得厚度、宽度、标高、密实度,必须符合设计图纸得规定
3、浇注基础砼按规定配合比配制
