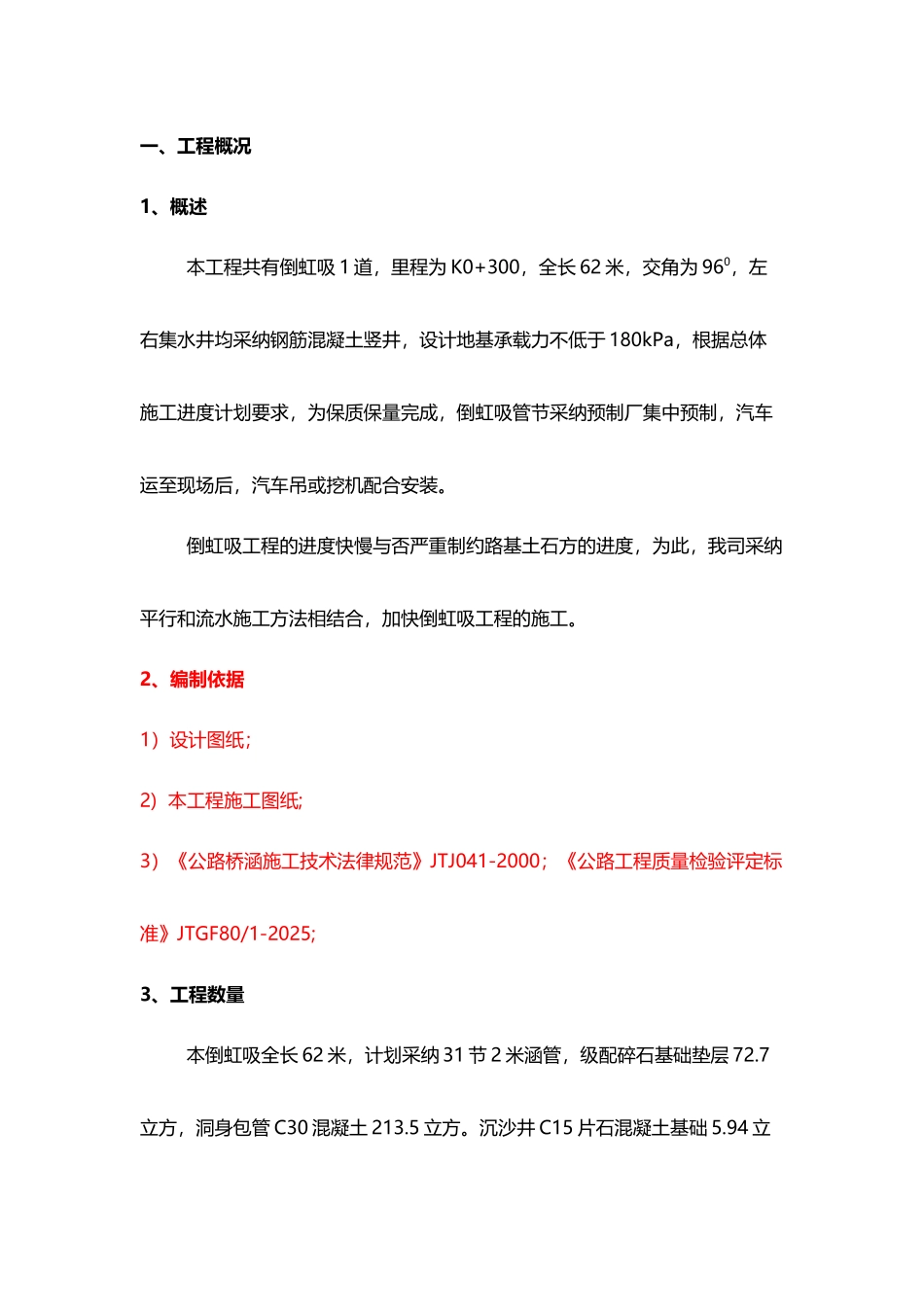

14 一、工程概况1、概述本工程共有倒虹吸 1 道,里程为 K0+300,全长 62 米,交角为 960,左右集水井均采纳钢筋混凝土竖井,设计地基承载力不低于 180kPa,根据总体施工进度计划要求,为保质保量完成,倒虹吸管节采纳预制厂集中预制,汽车运至现场后,汽车吊或挖机配合安装
倒虹吸工程的进度快慢与否严重制约路基土石方的进度,为此,我司采纳平行和流水施工方法相结合,加快倒虹吸工程的施工
2、编制依据1)设计图纸;2) 本工程施工图纸;3)《公路桥涵施工技术法律规范》JTJ041-2000;《公路工程质量检验评定标准》JTGF80/1-2025;3、工程数量本倒虹吸全长 62 米,计划采纳 31 节 2 米涵管,级配碎石基础垫层 72
7立方,洞身包管 C30 混凝土 213
沉沙井 C15 片石混凝土基础 5
94 立方,井身 C25 混凝土 9
75 立方,钢筋 1265
集水井基础 C15
