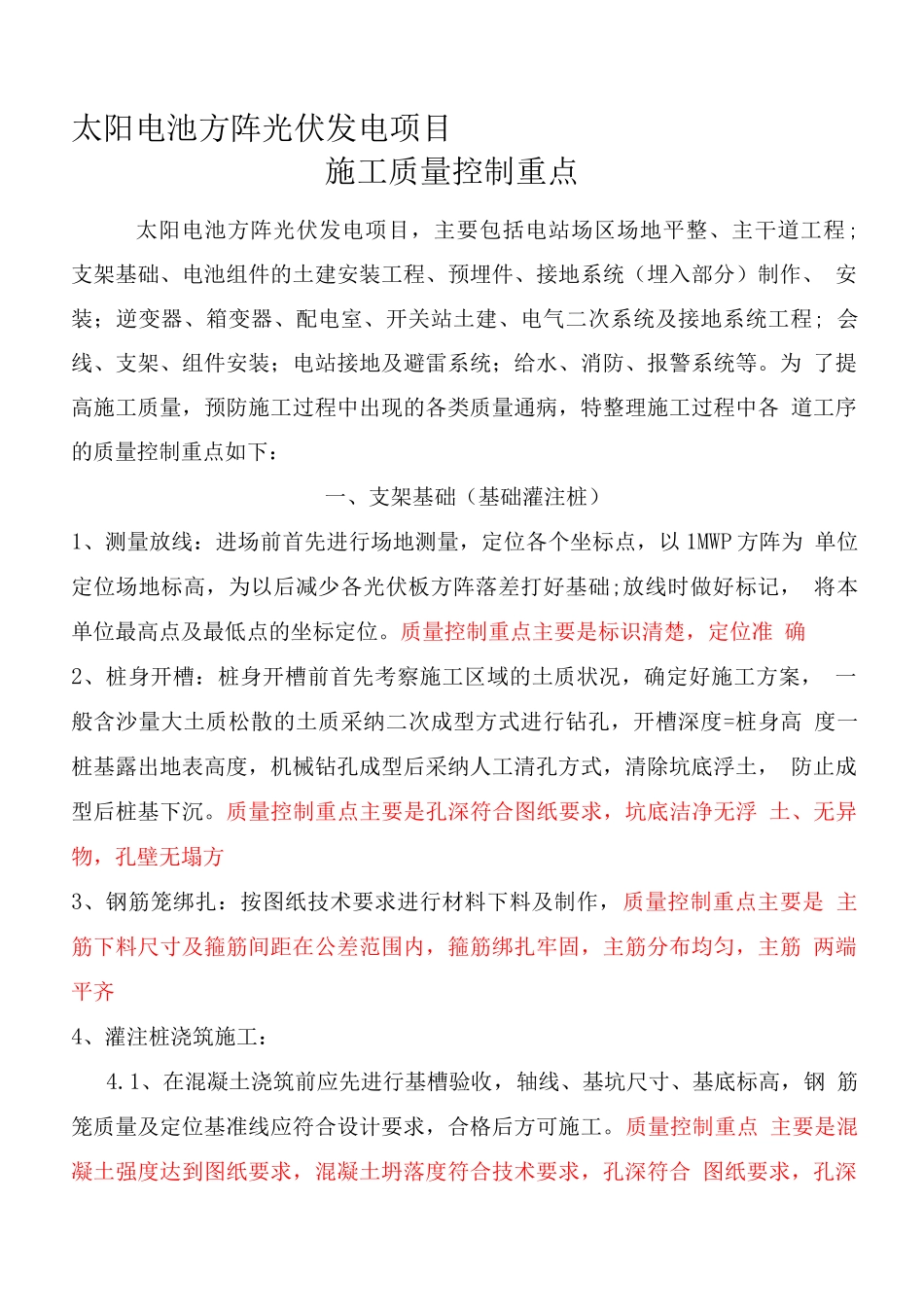

太阳电池方阵光伏发电项目施工质量控制重点太阳电池方阵光伏发电项目,主要包括电站场区场地平整、主干道工程; 支架基础、电池组件的土建安装工程、预埋件、接地系统(埋入部分)制作、 安装;逆变器、箱变器、配电室、开关站土建、电气二次系统及接地系统工程; 会线、支架、组件安装;电站接地及避雷系统;给水、消防、报警系统等
为 了提高施工质量,预防施工过程中出现的各类质量通病,特整理施工过程中各 道工序的质量控制重点如下:一、支架基础(基础灌注桩)1、测量放线:进场前首先进行场地测量,定位各个坐标点,以 1MWP 方阵为 单位定位场地标高,为以后减少各光伏板方阵落差打好基础;放线时做好标记, 将本单位最高点及最低点的坐标定位
质量控制重点主要是标识清楚,定位准 确2、桩身开槽:桩身开槽前首先考察施工区域的土质状况,确定好施工方案, 一般含沙量大土质松散的土质采纳二次成型方式进行钻孔,开槽深度=桩身高 度一桩基露出地表高度,机械钻孔成型后采纳人工清孔方式,清除坑底浮土, 防止成型后桩基下沉
质量控制重点主要是孔深符合图纸要求,坑底洁净无浮 土、无异物,孔壁无塌方3、钢筋笼绑扎:按图纸技术要求进行材料下料及制作,质量控制重点主要是 主筋下料尺寸及箍筋间距在公差范围内,箍筋绑扎牢固,主筋分布均匀,主筋 两端平齐4、灌注桩浇筑施工:4
1、在混凝土浇筑前应先进行基槽验收,轴线、基坑尺寸、基底标高,钢 筋笼质量及定位基准线应符合设计要求,合格后方可施工

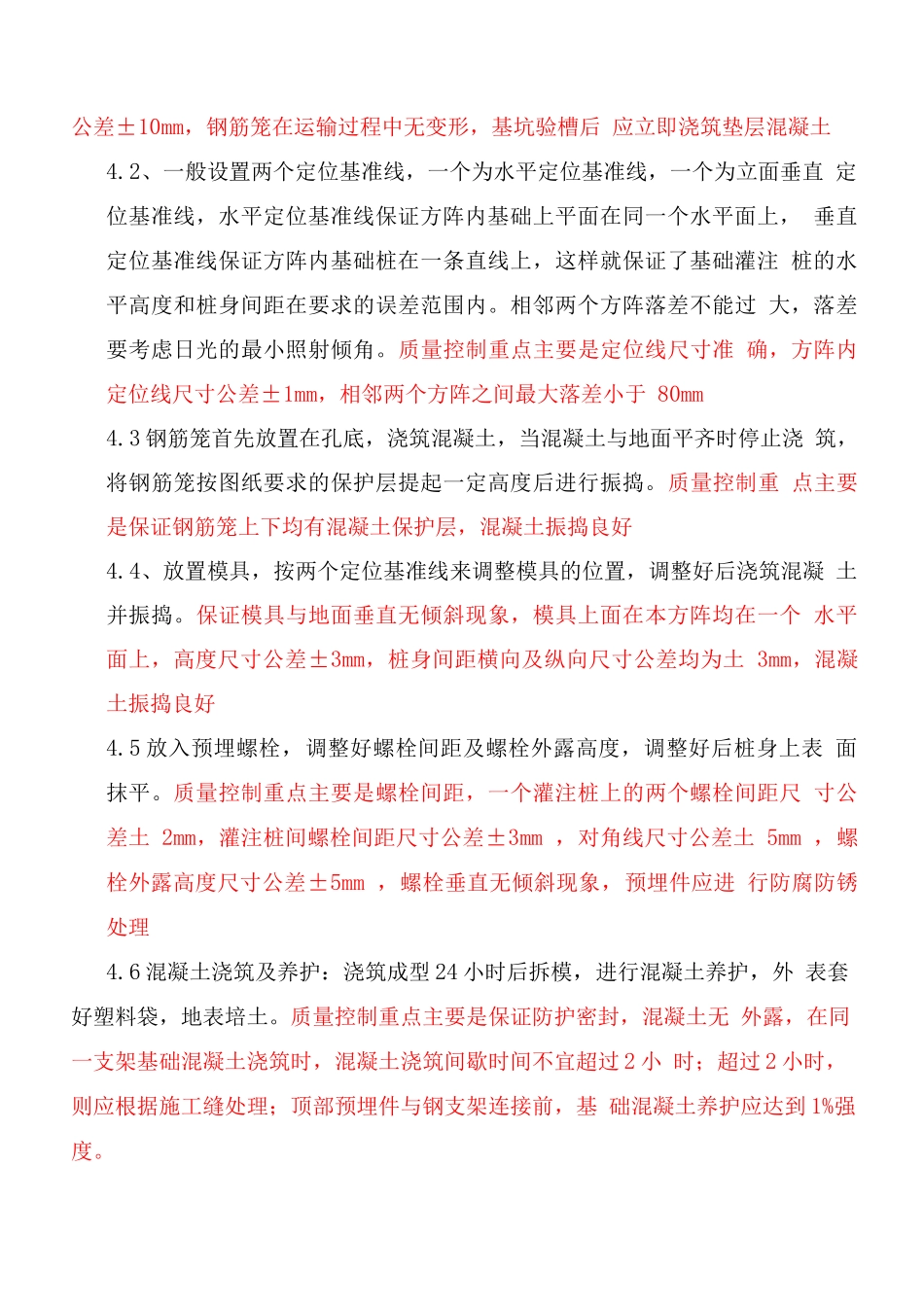

质量控制重点 主要是混凝土强度达到图纸要求,混凝土坍落度符合技术要求,孔深符合 图纸要求,孔深公差±10mm,钢筋笼在运输过程中无变形,基坑验槽后 应立即浇筑垫层混凝土4

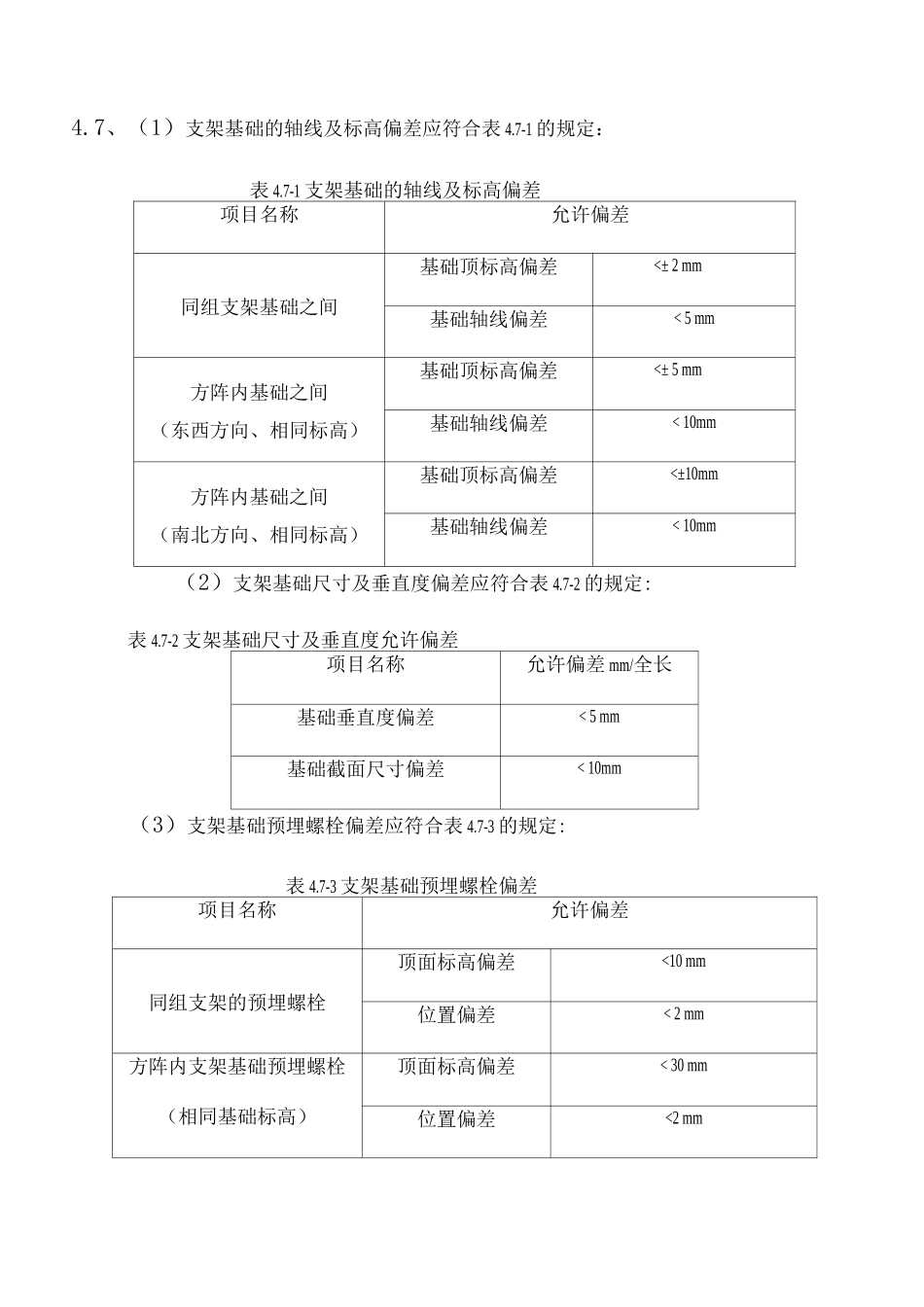

2、一般设置两个定位基准线,一个为水平定位基准线,一个为立面垂直 定位基准线,水平定位基准线保证方阵内基础上平面在同一个水平面上, 垂直定位基准线保证方阵内基础桩在一条直线上,
