光缆割接作业实施方案和安全措施一、施工原因:由于长株潭城际株洲站建设,京广货下线迁改施工中株洲信号楼以东(管道)站场通信光电缆受施工影响,为了进一步确保铁路通信光电缆安全和长株潭城际,京广货下线施工顺利,需对该地段通信光电缆进行迁改割接施工
二、施工内容:根据中铁二十五局 XXXX 有限公司长株潭城际项目部与通信段签订安全协议,对影响到通信光电缆安全的缆线实行迁改,具体施工内容如下:1、选定沪昆上行线路肩边作为光电缆安全径路,开挖电缆沟,敷设水泥槽道,按要求新敷所需迁改的光电缆,对中断有影响通信业务的缆线提前做好施工申请要点计划
2、根据施工范围和迁改要求提前预埋与原型号的光电缆,砌筑好光电缆接头井;3、对不需要割接只需做迁移的光电缆实行有效防护措施,做好防护(加钢管防护或水泥槽防护)盯控,立好警示牌
4、从沪昆线 K1102+200-K1103+240(城际沪昆跨线、东湖桥跨线至株洲信号楼)新敷沪昆东线 GYTA53-24 芯光缆 1 根,HYFL7*4 电缆 1条,信号楼至开闭所 GYTA53-8 芯牵引远动光缆 1 条,信号楼至南红外线 HYFL233*4 电缆 1 条,敷设光电缆长度各 1200 米
割接点 GYTA53-24 芯光缆选在沪昆里程 K1103+240、K1102+200 与原光缆割接
干线HYFL7*4 电缆,南红外线 HYFL233*4 电缆一端选在信号楼成端,另一端选在 K1103+240 接头
5、从株洲信号楼至路基工区新敷 HYTA53-100*2*0
5 电缆一条,敷设电缆长度 600 米
一端选在信号楼成端,另一端在 K1102+800 与过轨原 100 对电缆割接

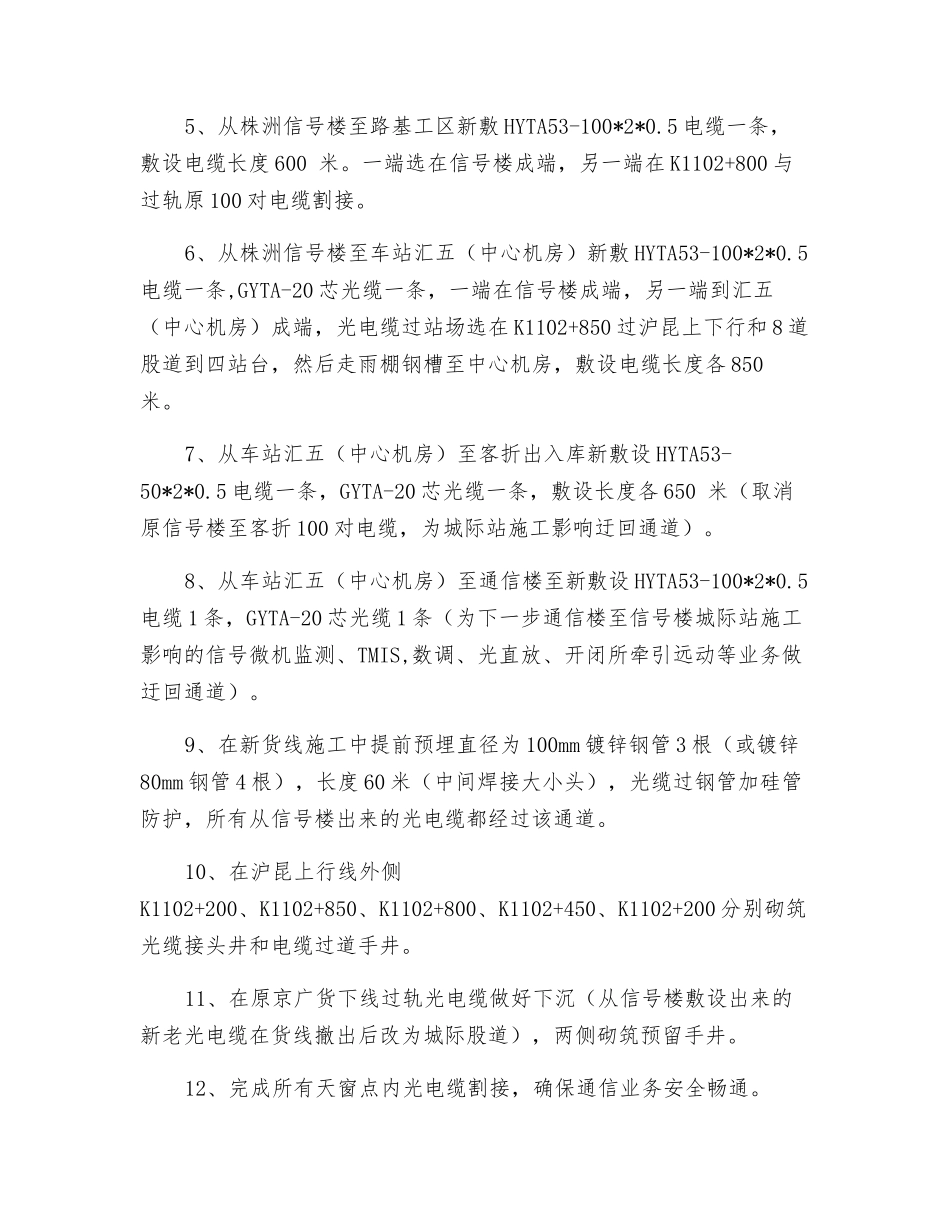

6、从株洲信号楼至车站汇五(中心机房)新敷 HYTA53-100*2*0
5电缆一条,GYTA-20 芯光缆一条,一端在信号楼成端,另一端到汇五(中心机房)成端,光电缆过站场
