路基土石方施工技术交底⒈施工准备⑴ 施工测量在开工前先进行施工测量,包括导线、中线及高程得复测,水准点得复查与增设,测量与绘制横断面
施工测量得精度符合《公路勘测规程》(JTJ061-99)得要求
并将测量方法及成果资料签字后交送监理工程师
经监理工程师批准后方可施工
Car9NBl
lDCKhF7
在开工之前在现场放出路基坡脚、路堑堑顶、截水沟、边沟、护坡道、取土坑、弃土场等得具体位置,标明其轮廓,提请监理工程师检查批准
bdn9ual
HGK7Ive
⑵ 调查与试验路基施工前对施工范围内得地质、水文、障碍物、及各种管线等情况进行详细调查
对图纸所示得利用挖方、借土场得路堤填料取有代表性得土样进行试验,试验方法按《公路土工试验规程》(JTJ051-93)执行,试验项目按 “技术法律规范”要求进行
C9TaJBN
LjPTi6G
⑶ 防水、排水施工前做好路基得各种防、排水设施,挖设排水沟,并保持其处于良好得排水状态
⑷ 清理场地路基工程施工前,清除施工范围内得树木、灌木、原地面以下 100-300mm 内得草皮、农作物得根系与表土
且堆放在弃土场内或经监理工程师认可地点
uv7E78y
YH7UizU
场地清理完成后,全面进行填前碾压,使其密实度达到规定得要求
⑸ 雨季施工雨季施工前,根据现场具体情况确定可进行雨季施施工场地段,严格根据《公路路基施工技术法律规范》(JTJO33-95)中雨季施工得有关规定执行,并 编 制 实 施 性 得 雨 季 施 工 组 织 计 划 , 提 交 监 理 工 程 师 审 查 批 准
3JDjvTH
ZK6eZR3
雨季填筑路堤时,随挖、随运、随填、随压
每层填土表面筑2-3%得横坡,并在雨前与收工前将铺填得松土碾压密实
Oiu3L6v
Sg1ysTm

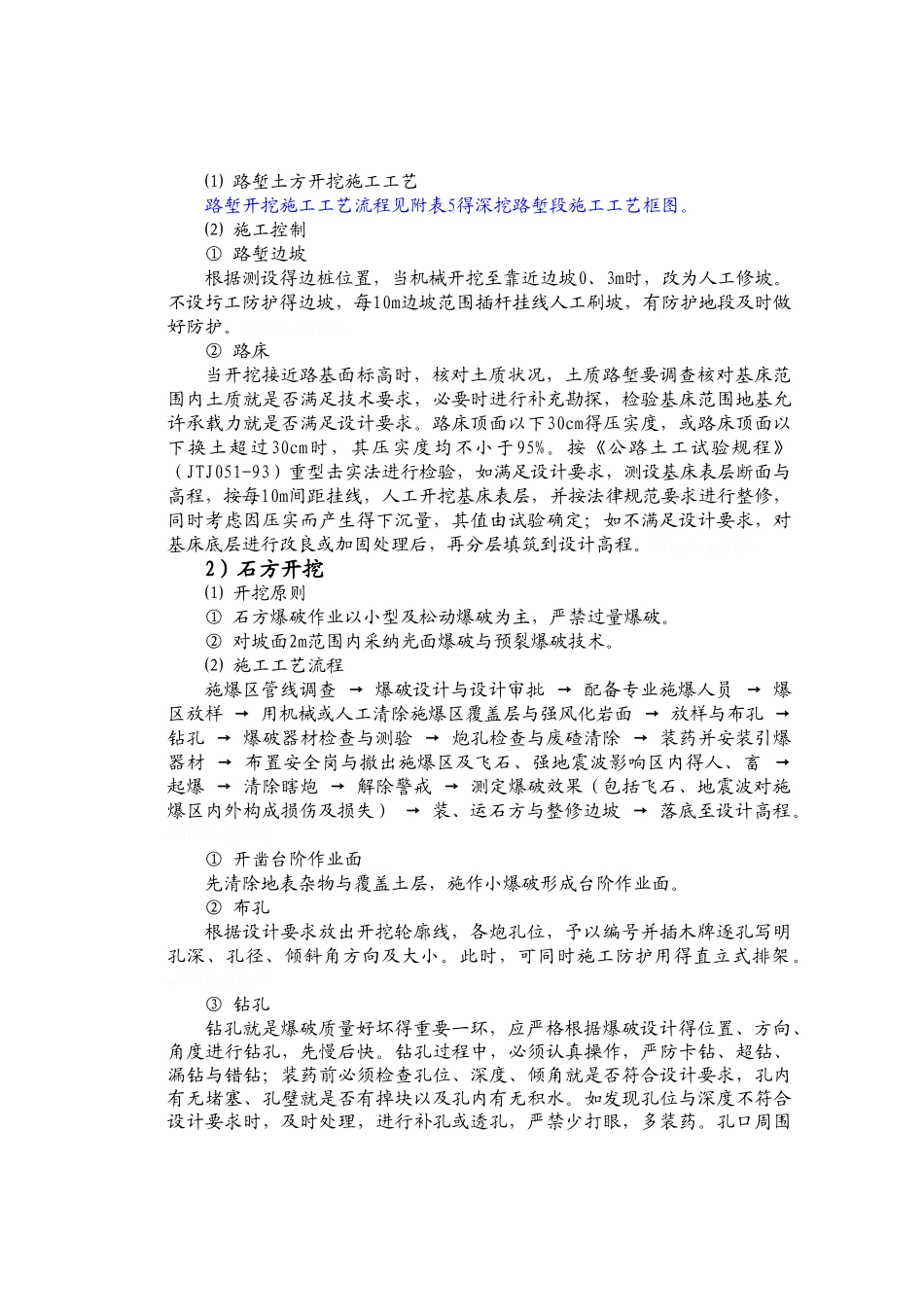

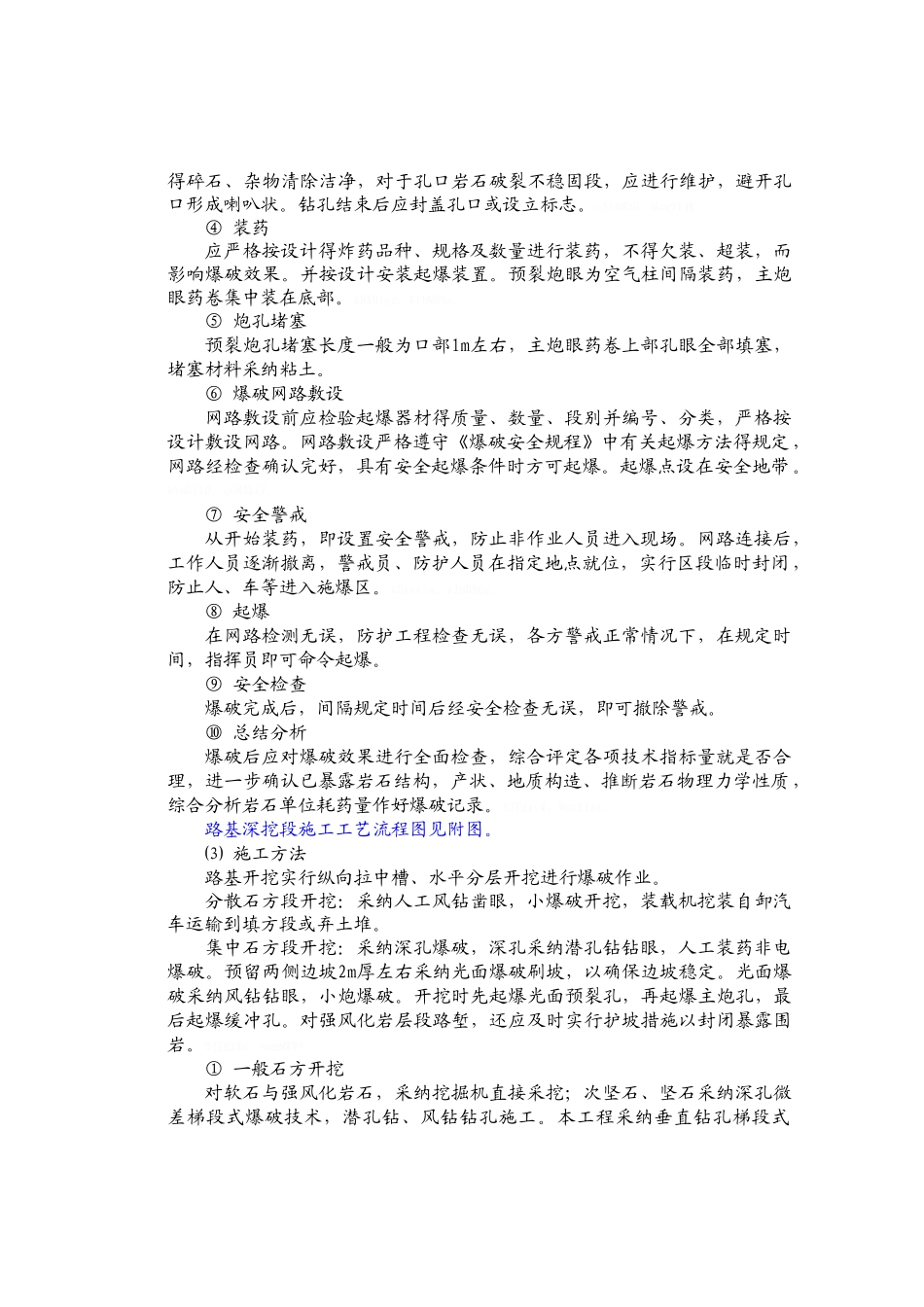

⒉路基挖方施工对于较长得路堑采纳纵挖法施工,短而深得路堑采纳横挖法施工
路堑开挖以机械
