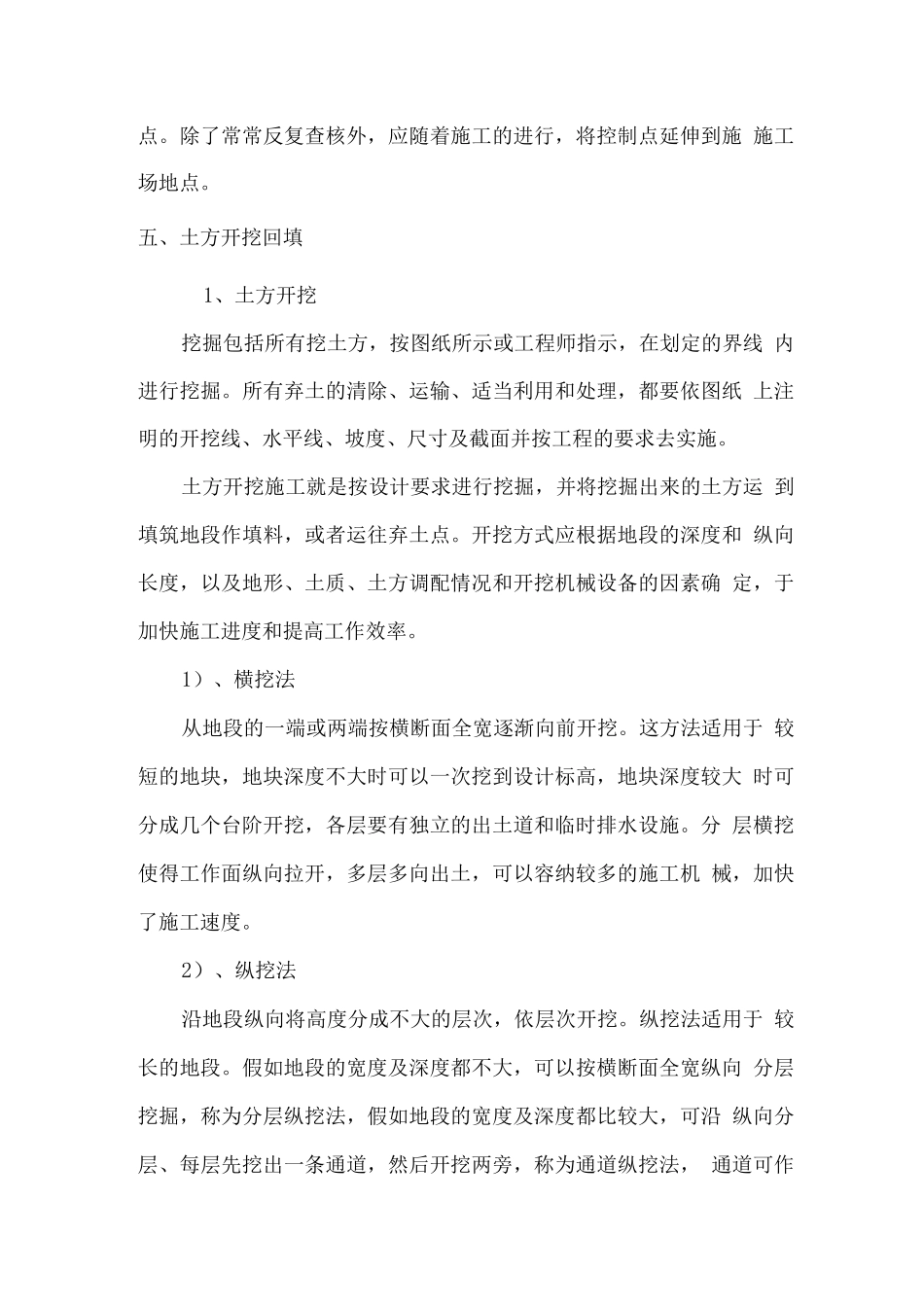

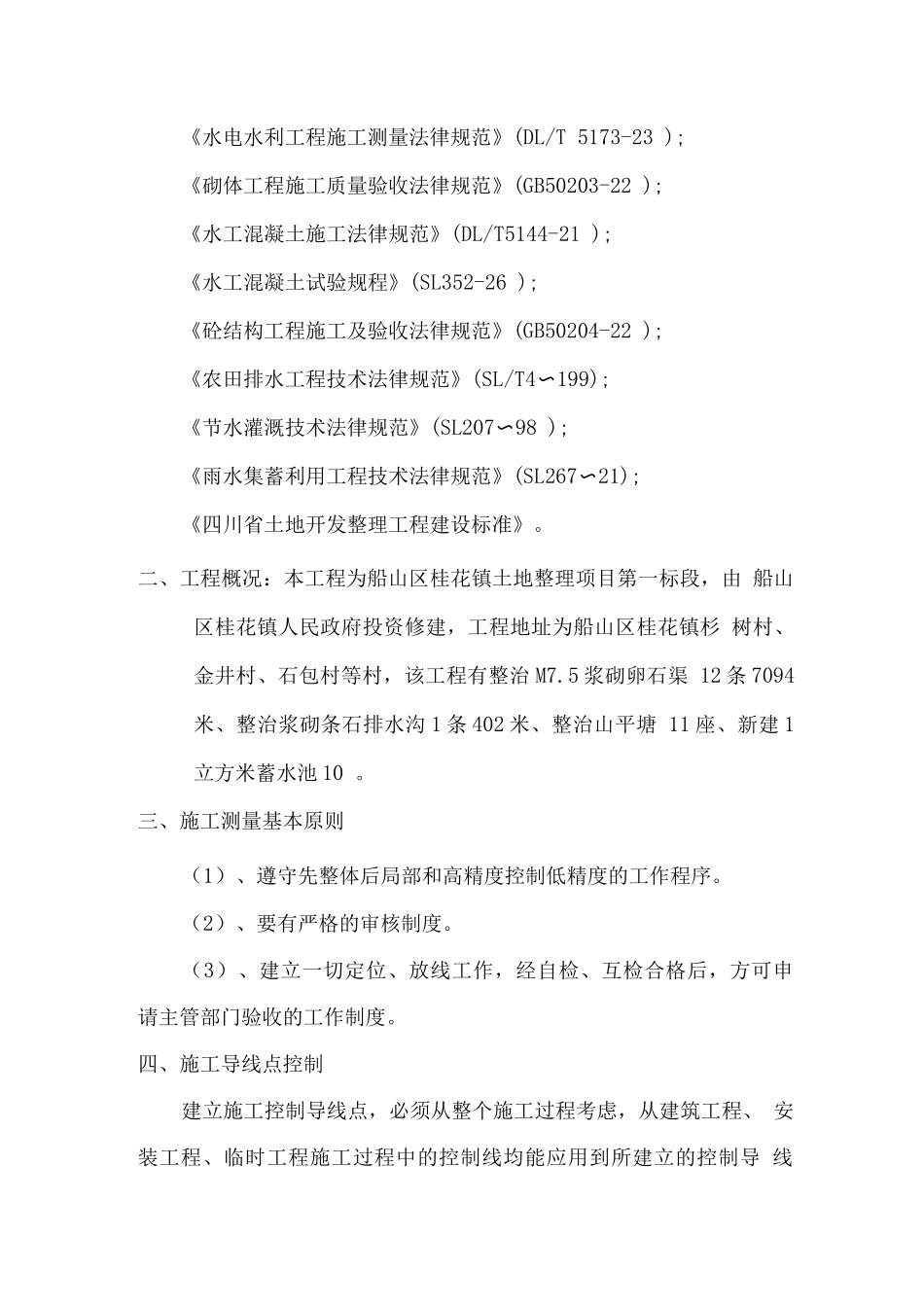

遂宁市船山区桂花镇土地整理项目一标段(杉树村、金井村、石包村)农 田 水 利 专 项 施 工 方 案编制单位:泸州市江南建筑工程有限公司编制时间:2025 年 12 月 日农田水利专项施工方案一、编制依据1、船山区桂花镇土地整理项目施工招标文件。2、桂花土地整理 1、2 标段设计图。3、船山区桂花镇土地整理项目第一标段工程量清单。4、现场实际踏勘情况。5、质量、安全保证体系文件。6、国家现行相关工程建设法规和当地政府有关地方性法规和规 定。7、行业技术标准:本工程遵循、参照的主要法律规范、标准(包括但不限于)如下:《水利水电工程施工质量检验与评定规程》(SL176-27 );《水利水电工程施工组织设计法律规范》(SL303-24 );《水电水利工程施工测量法律规范》(DL/T 5173-23 );《砌体工程施工质量验收法律规范》(GB50203-22 );《水工混凝土施工法律规范》(DL/T5144-21 );《水工混凝土试验规程》(SL352-26 );《砼结构工程施工及验收法律规范》(GB50204-22 );《农田排水工程技术法律规范》(SL/T4〜199);《节水灌溉技术法律规范》(SL207〜98 );《雨水集蓄利用工程技术法律规范》(SL267〜21);《四川省土地开发整理工程建设标准》。二、工程概况:本工程为船山区桂花镇土地整理项目第一标段,由 船山区桂花镇人民政府投资修建,工程地址为船山区桂花镇杉 树村、金井村、石包村等村,该工程有整治 M7.5 浆砌卵石渠 12 条 7094米、整治浆砌条石排水沟 1 条 402 米、整治山平塘 11 座、新建 1立方米蓄水池 10 。三、施工测量基本原则(1)、遵守先整体后局部和高精度控制低精度的工作程序。(2)、要有严格的审核制度。(3)、建立一切定位、放线工作,经自检、互检合格后,方可申 请主管部门验收的工作制度。四、施工导线点控制建立施工控制导线点,必须从整个施工过程考虑,从建筑工程、 安装工程、临时工程施工过程中的控制线均能应用到所建立的控制导 线点。除了常常反复查核外,应随着施工的进行,将控制点延伸到施 施工场地点。五、土方开挖回填1、土方开挖挖掘包括所有挖土方,按图纸所示或工程师指示,在划定的界线 内进行挖掘。所有弃土的清除、运输、适当利用和处理,都要依图纸 上注明的开挖线、水平线、坡度、尺寸及截面并按工程的要求去实施。土方开挖施工就是按设计要求进行挖掘,并将挖掘出来的土方运 到填筑地段作填料,或者运往弃土点。开挖方式应根据地段的深度和 纵向长度,以及...
