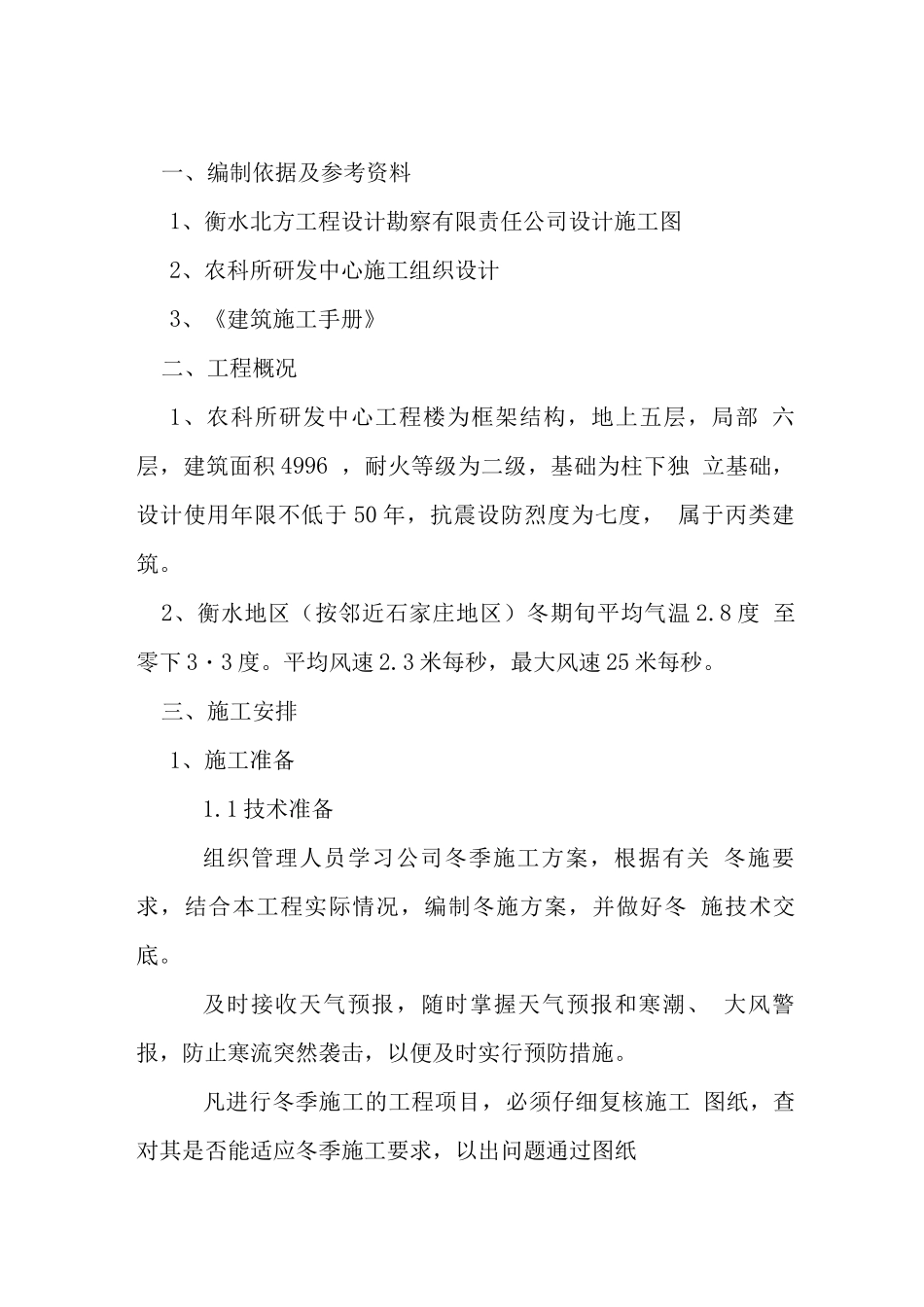

编制人审核人审批人农科所研发中心工程冬期施工方案衡水广厦建筑工程有限公司二零零八年十月目录一、编制依据及参考资料二、工程概况三、施工安排1、施工准备2、冬期施工部位四、冬期施工技术措施1、模板工程2、钢筋工程3、混凝土工程4、焊接施工五、施工质量措施六、安全注意事项一、编制依据及参考资料1、衡水北方工程设计勘察有限责任公司设计施工图2、农科所研发中心施工组织设计3、《建筑施工手册》二、工程概况1、农科所研发中心工程楼为框架结构,地上五层,局部 六层,建筑面积 4996 ,耐火等级为二级,基础为柱下独 立基础,设计使用年限不低于 50 年,抗震设防烈度为七度, 属于丙类建筑

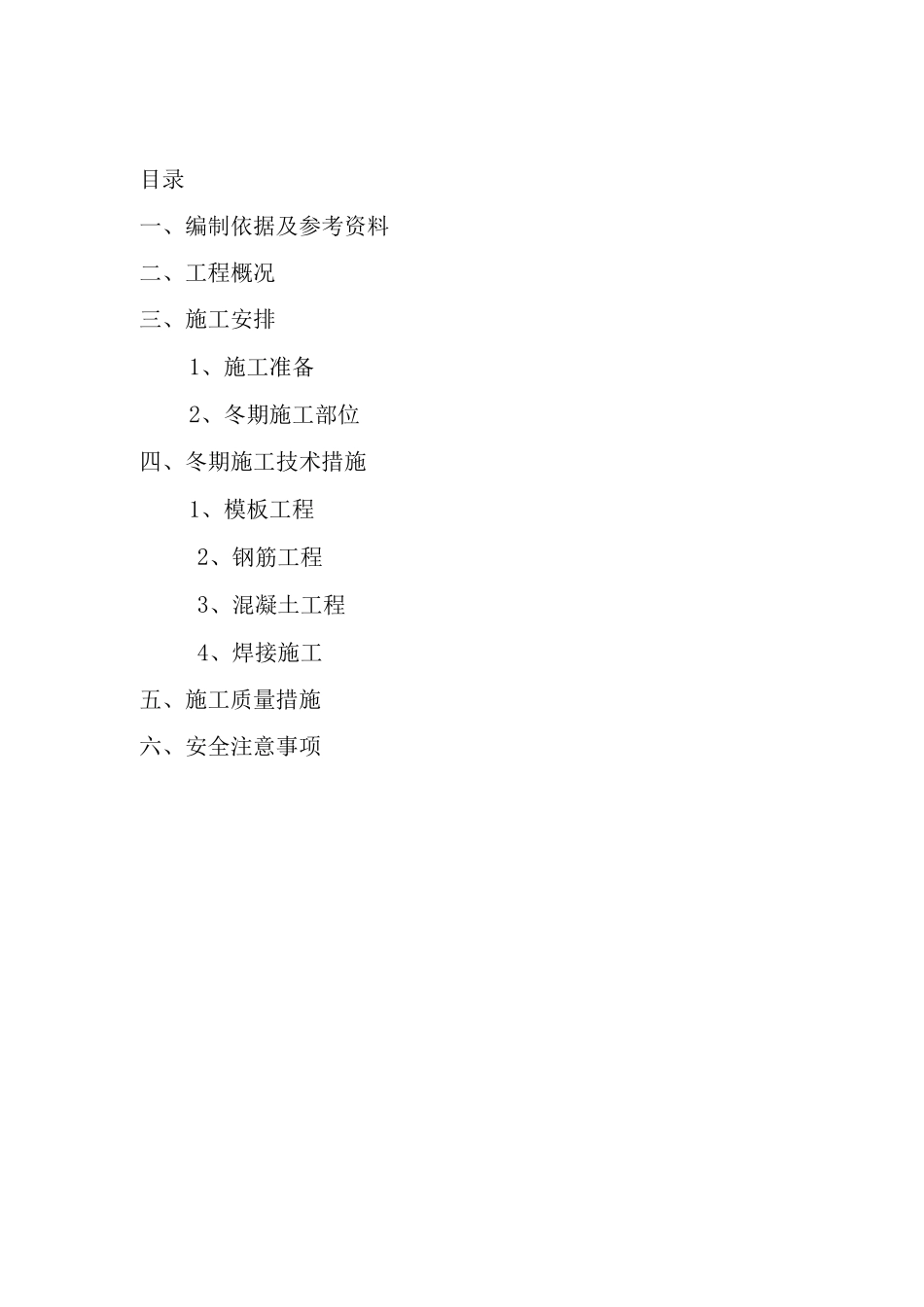

2、衡水地区(按邻近石家庄地区)冬期旬平均气温 2
8 度 至零下 3・3 度
平均风速 2
3 米每秒,最大风速 25 米每秒
三、施工安排1、施工准备1
1 技术准备组织管理人员学习公司冬季施工方案,根据有关 冬施要求,结合本工程实际情况,编制冬施方案,并做好冬 施技术交底
及时接收天气预报,随时掌握天气预报和寒潮、 大风警报,防止寒流突然袭击,以便及时实行预防措施
凡进行冬季施工的工程项目,必须仔细复核施工 图纸,查对其是否能适应冬季施工要求,以出问题通过图纸会审来解决
作好与预拌混凝土公司的密切联系工作,提出冬 期砼技术要求和施工计划
2 材料准备根据冬施物资计划,积极组织材料进场
冬季施工材料一览表名称单位数量阻燃草帘m 220塑料薄膜m 280温度计个40测温套管个120生产准备:3
成立以项目经理为组长的冬季施工领导小组
组长:贾建龙组员:刘申 杜希林3
组长刘为负责冬施期间的决策与协调;副组长及付明 明负责冬施的具体实施工作;刘义伟负责冬施期间的安全、 消防工作;杨国庆负责冬施期间的方案确定、技术质量措施 的实施管理;领导小组其他成员根据自己的具体业务,作好 本职工作
