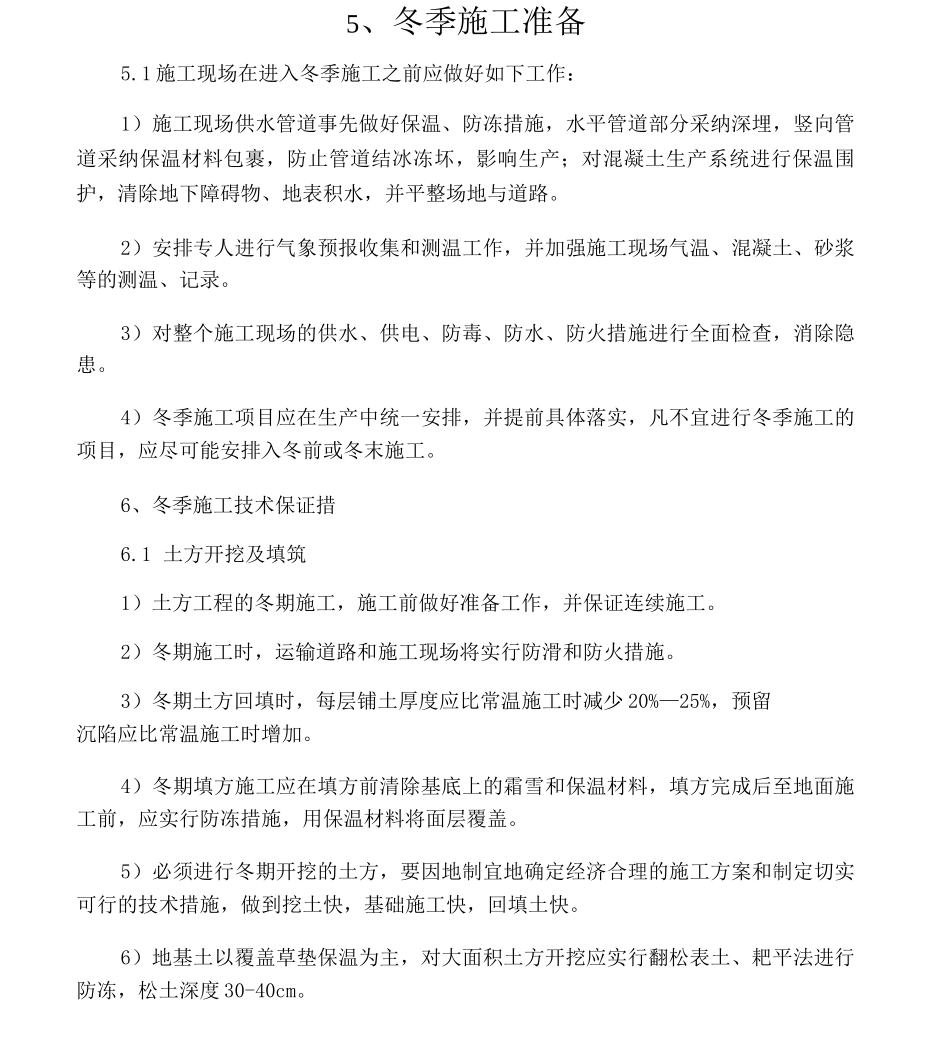

5、冬季施工准备5
1 施工现场在进入冬季施工之前应做好如下工作:1)施工现场供水管道事先做好保温、防冻措施,水平管道部分采纳深埋,竖向管道采纳保温材料包裹,防止管道结冰冻坏,影响生产;对混凝土生产系统进行保温围护,清除地下障碍物、地表积水,并平整场地与道路
2)安排专人进行气象预报收集和测温工作,并加强施工现场气温、混凝土、砂浆等的测温、记录
3)对整个施工现场的供水、供电、防毒、防水、防火措施进行全面检查,消除隐患
4)冬季施工项目应在生产中统一安排,并提前具体落实,凡不宜进行冬季施工的项目,应尽可能安排入冬前或冬末施工
6、冬季施工技术保证措6
1 土方开挖及填筑1)土方工程的冬期施工,施工前做好准备工作,并保证连续施工
2)冬期施工时,运输道路和施工现场将实行防滑和防火措施
3)冬期土方回填时,每层铺土厚度应比常温施工时减少 20%—25%,预留沉陷应比常温施工时增加
4)冬期填方施工应在填方前清除基底上的霜雪和保温材料,填方完成后至地面施工前,应实行防冻措施,用保温材料将面层覆盖
5)必须进行冬期开挖的土方,要因地制宜地确定经济合理的施工方案和制定切实可行的技术措施,做到挖土快,基础施工快,回填土快
6)地基土以覆盖草垫保温为主,对大面积土方开挖应实行翻松表土、耙平法进行防冻,松土深度 30-40cm

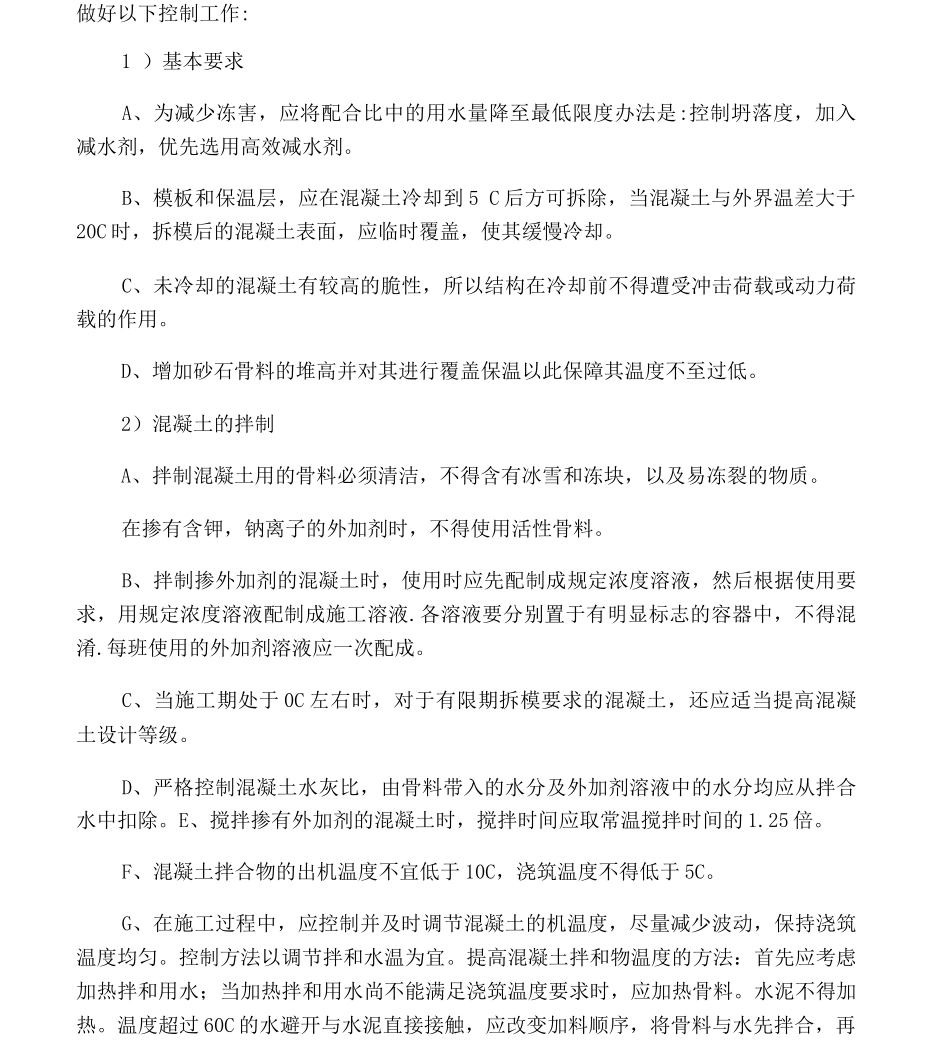

2 混凝土工程在冬季一般不进行混凝土施工作业,根据天气情况如进行混凝土浇筑施工时,需做好以下控制工作:1 )基本要求A、为减少冻害,应将配合比中的用水量降至最低限度办法是:控制坍落度,加入减水剂,优先选用高效减水剂
B、模板和保温层,应在混凝土冷却到 5 C 后方可拆除,当混凝土与外界温差大于20C 时,拆模后的混凝土表面,应临时覆盖,使其缓慢冷却
C、未冷却的混凝土有较高的脆性,所以结构在冷却前不得遭受冲击荷载或动力荷载的作用
D、增加砂石骨料的堆高并对其进行
