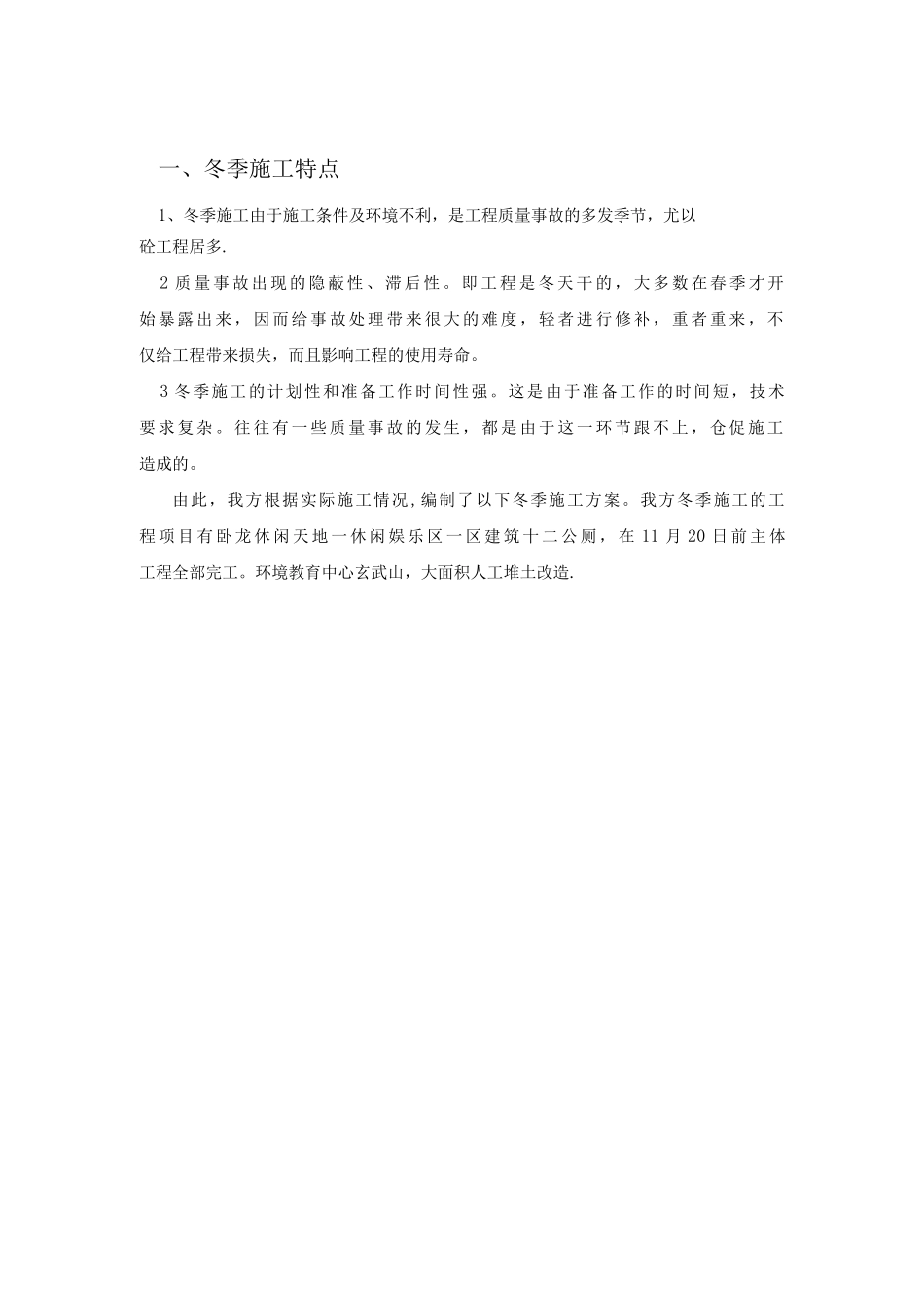

一、冬季施工特点1、冬季施工由于施工条件及环境不利,是工程质量事故的多发季节,尤以砼工程居多
2 质 量 事 故 出 现 的 隐 蔽 性 、 滞 后 性
即 工 程 是 冬 天 干 的 , 大 多 数 在 春 季 才 开始暴露出来,因而给事故处理带来很大的难度,轻者进行修补,重者重来,不仅给工程带来损失,而且影响工程的使用寿命
3 冬季施工的计划性和准备工作时间性强
这是由于准备工作的时间短,技术要求复杂
往往有一些质量事故的发生,都是由于这一环节跟不上,仓促施工造成的
由此,我方根据实际施工情况,编制了以下冬季施工方案
我方冬季施工的工程 项 目 有 卧 龙 休 闲 天 地 一 休 闲 娱 乐 区 一 区 建 筑 十 二 公 厕 , 在 11 月 20 日 前 主 体工程全部完工
环境教育中心玄武山,大面积人工堆土改造

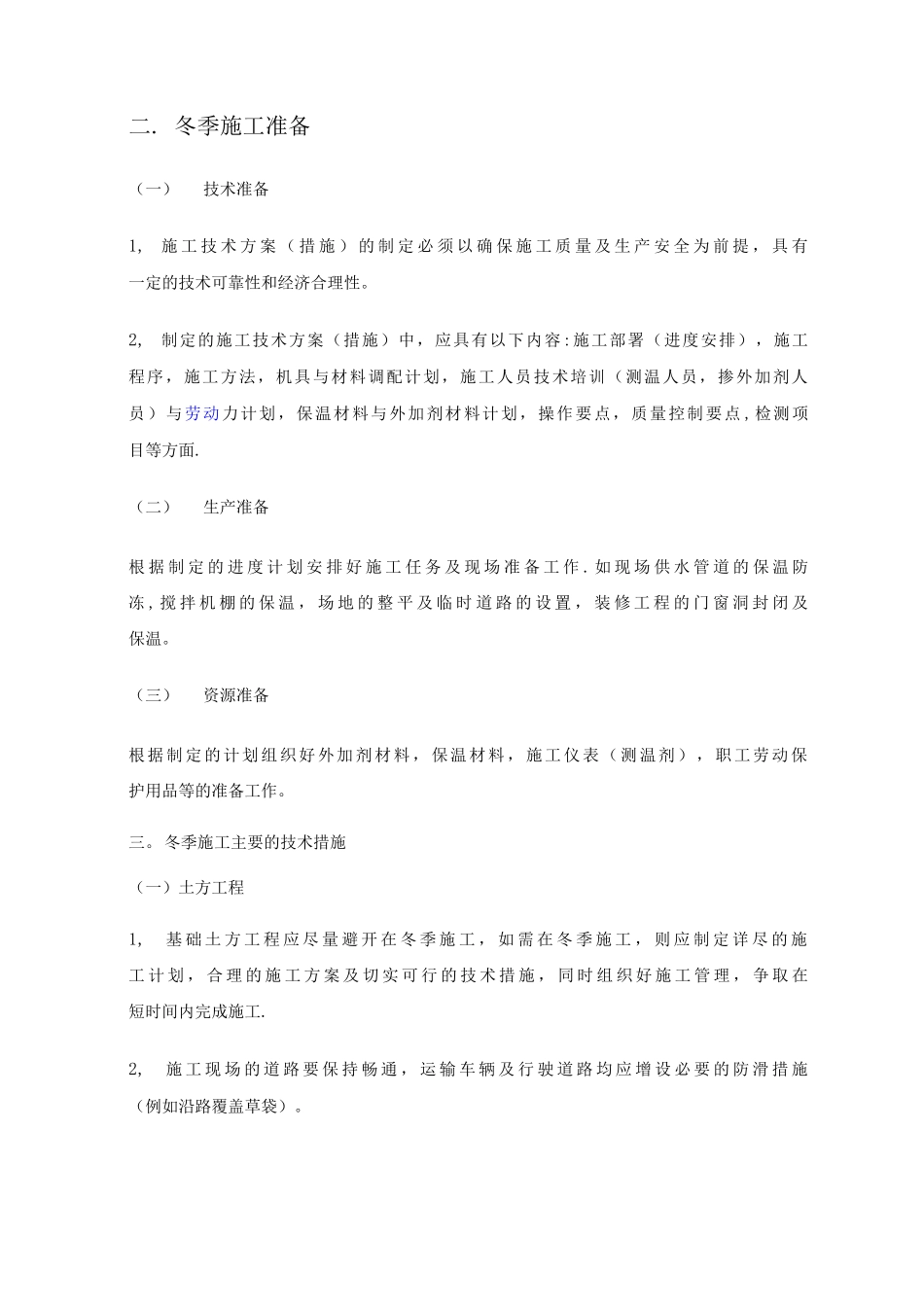

冬季施工准备(一)技术准备1,施 工 技 术 方 案 ( 措 施 ) 的 制 定 必 须 以 确 保 施 工 质 量 及 生 产 安 全 为 前 提 , 具 有一定的技术可靠性和经济合理性
2,制定的施工技术方案(措施)中,应具有以下内容:施工部署(进度安排),施工程序,施工方法,机具与材料调配计划,施工人员技术培训(测温人员,掺外加剂人员)与劳动力计划,保温材料与外加剂材料计划,操作要点,质量控制要点 ,检测项目等方面
(二)生产准备根 据 制 定 的 进 度 计 划 安 排 好 施 工 任 务 及 现 场 准 备 工 作
如 现 场 供 水 管 道 的 保 温 防冻 , 搅 拌 机 棚 的 保 温 , 场 地 的 整 平 及 临 时 道 路 的 设 置 , 装 修 工 程 的 门 窗 洞 封 闭 及保温
(三)资源准备根据制定的计划组织好外加剂材料,保温材料,施工仪表(测温剂),职工劳动保护用品等的准备工作

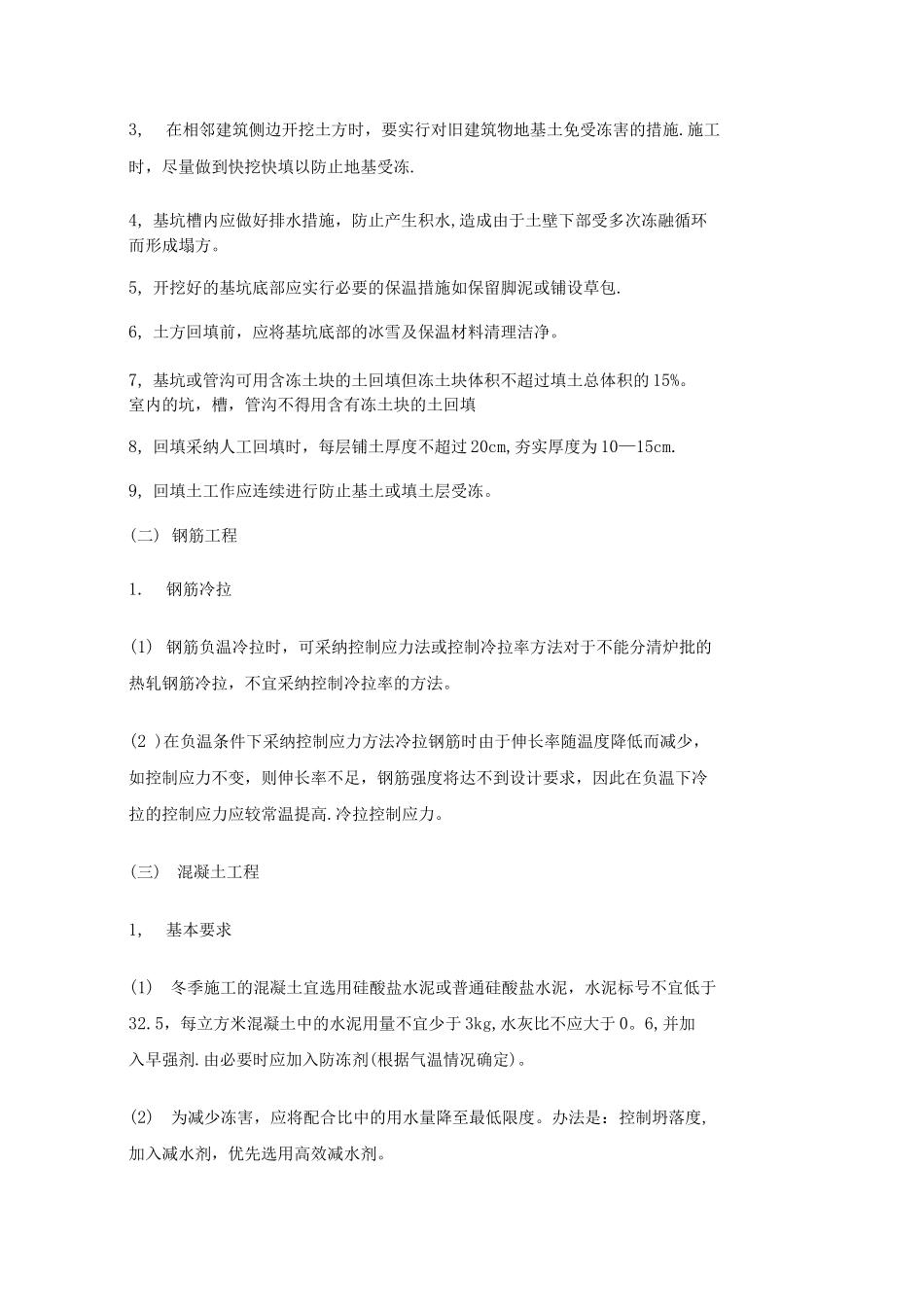

冬季施工主要的技术措施(
