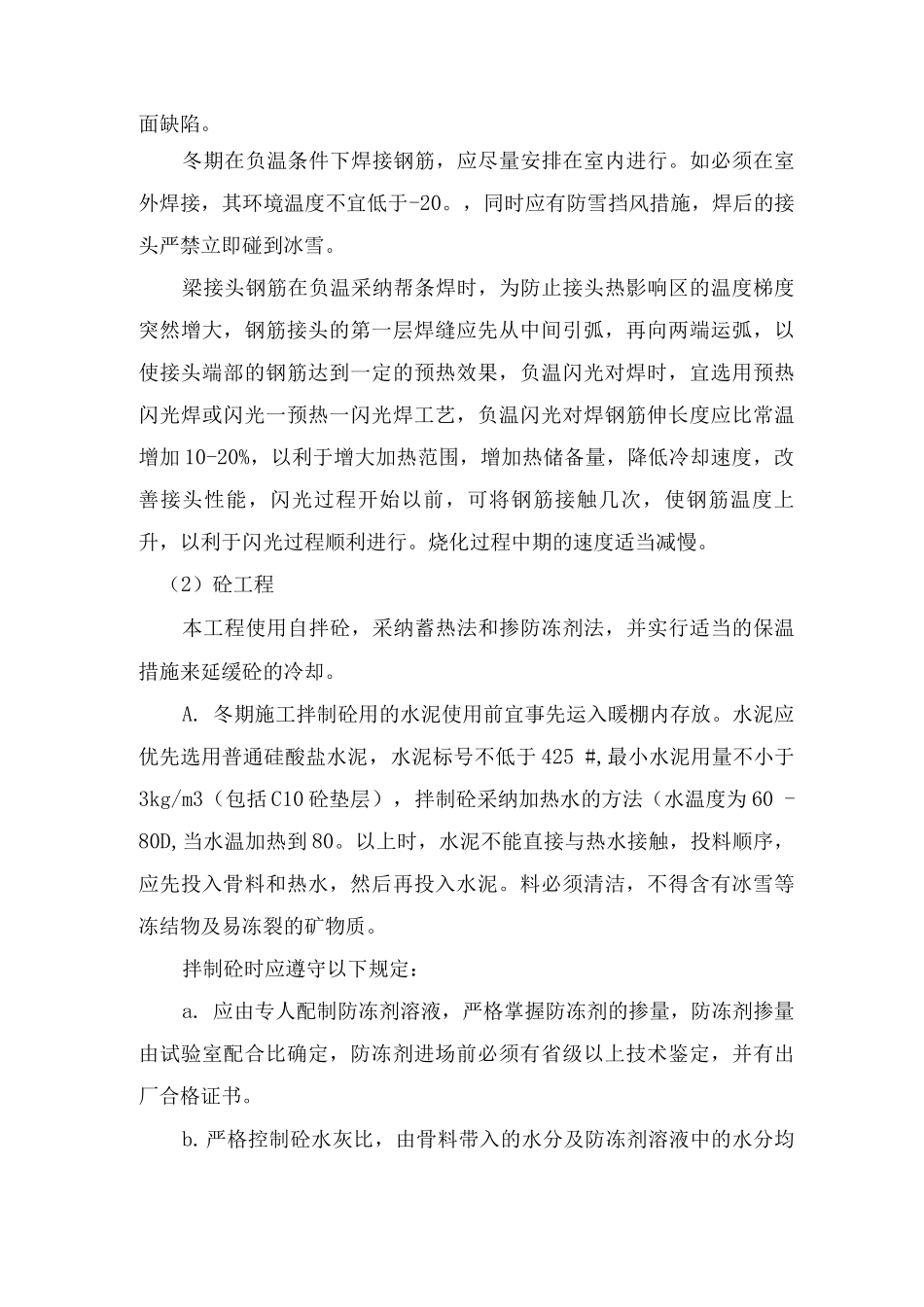

冬期在负温条件下焊接钢筋,应尽量安排在室内进行
如必须在室外焊接,其环境温度不宜低于-20
,同时应有防雪挡风措施,焊后的接头严禁立即碰到冰雪
梁接头钢筋在负温采纳帮条焊时,为防止接头热影响区的温度梯度突然增大,钢筋接头的第一层焊缝应先从中间引弧,再向两端运弧,以使接头端部的钢筋达到一定的预热效果,负温闪光对焊时,宜选用预热闪光焊或闪光一预热一闪光焊工艺,负温闪光对焊钢筋伸长度应比常温增加 10-20%,以利于增大加热范围,增加热储备量,降低冷却速度,改善接头性能,闪光过程开始以前,可将钢筋接触几次,使钢筋温度上升,以利于闪光过程顺利进行
烧化过程中期的速度适当减慢
(2)砼工程本工程使用自拌砼,采纳蓄热法和掺防冻剂法,并实行适当的保温措施来延缓砼的冷却
冬期施工拌制砼用的水泥使用前宜事先运入暖棚内存放
水泥应优先选用普通硅酸盐水泥,水泥标号不低于 425 #,最小水泥用量不小于3kg/m3(包括 C10 砼垫层),拌制砼采纳加热水的方法(水温度为 60 - 80D,当水温加热到 80
以上时,水泥不能直接与热水接触,投料顺序,应先投入骨料和热水,然后再投入水泥
料必须清洁,不得含有冰雪等冻结物及易冻裂的矿物质
拌制砼时应遵守以下规定:a
应由专人配制防冻剂溶液,严格掌握防冻剂的掺量,防冻剂掺量由试验室配合比确定,防冻剂进场前必须有省级以上技术鉴定,并有出厂合格证书
严格控制砼水灰比,由骨料带入的水分及防冻剂溶液中的水分均应从拌合水中扣除
搅拌砼前应先用热水冲洗搅拌机,搅拌时间应比常温搅拌时间延长 50%
砼拌合物的出机温度不宜低于 10C,入模温度不低于 5C

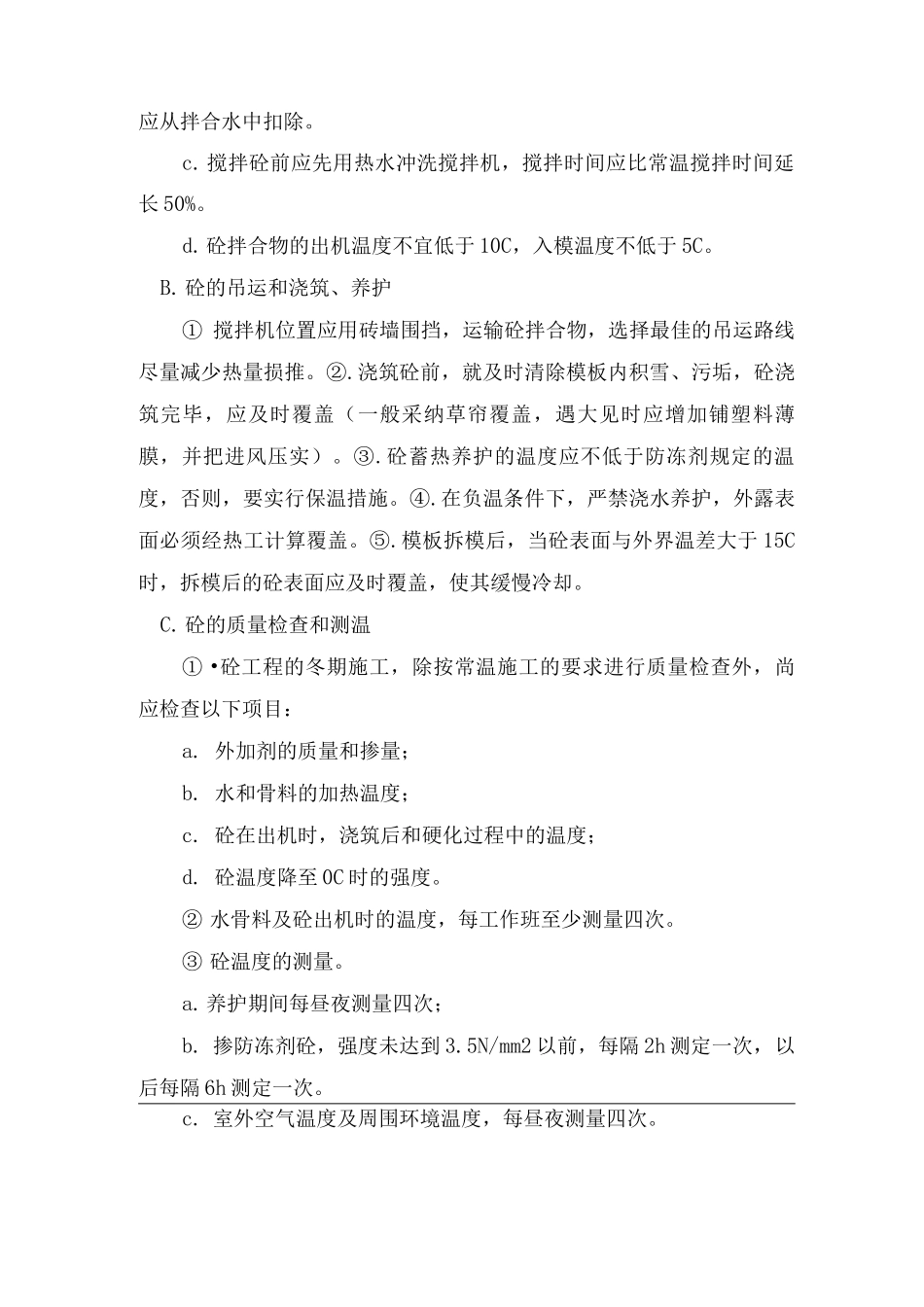

砼的吊运和浇筑、养护① 搅拌机位置应用砖墙围挡,运输砼拌合物,选择最佳的吊运路线尽量减少热量损推

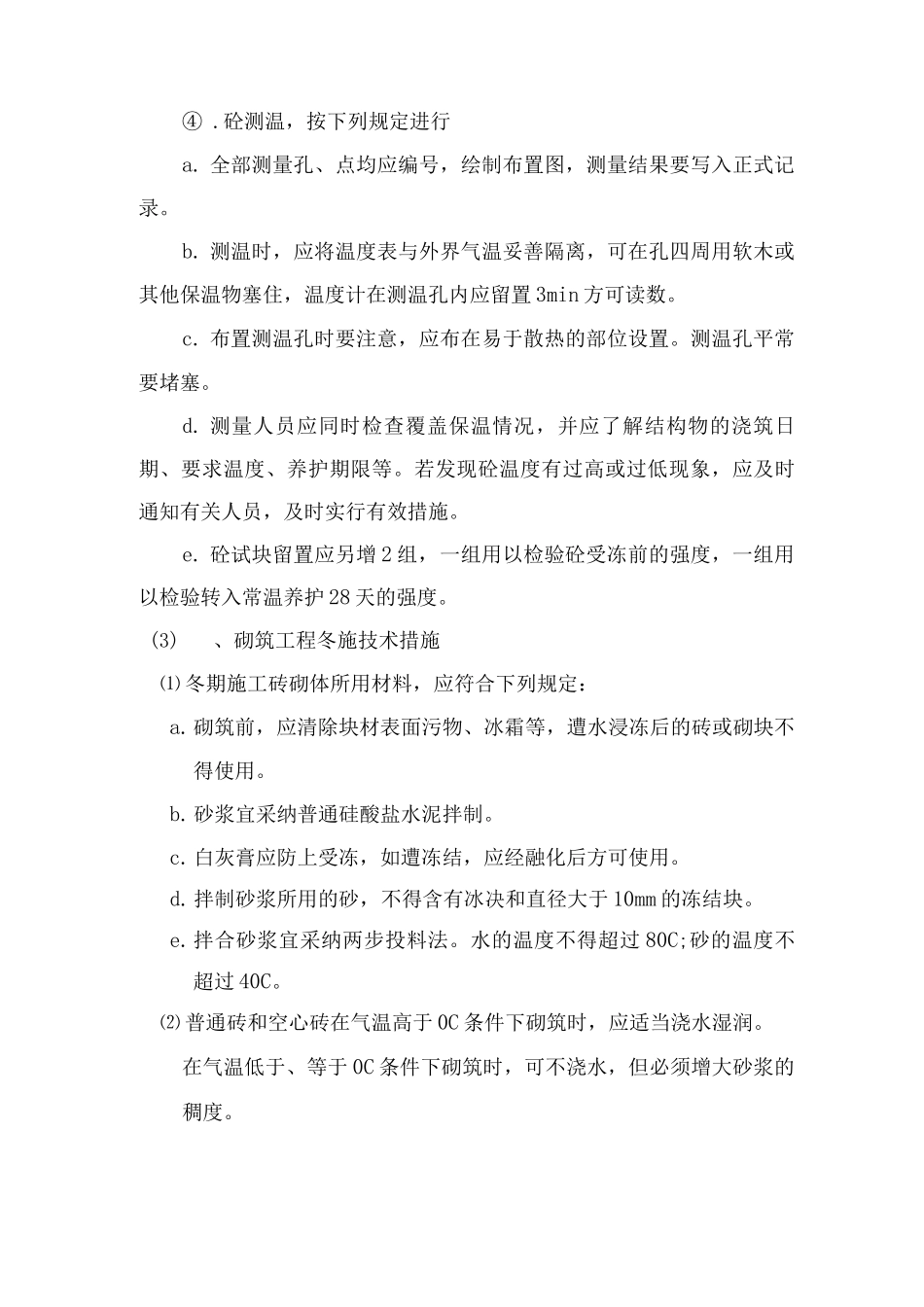

浇筑砼前,就及时清除模板内积雪、污垢,砼浇筑完毕,应及时覆盖(一般采纳草帘覆盖
