冬季施工方案审批:审核:编制:201 年 11 月1

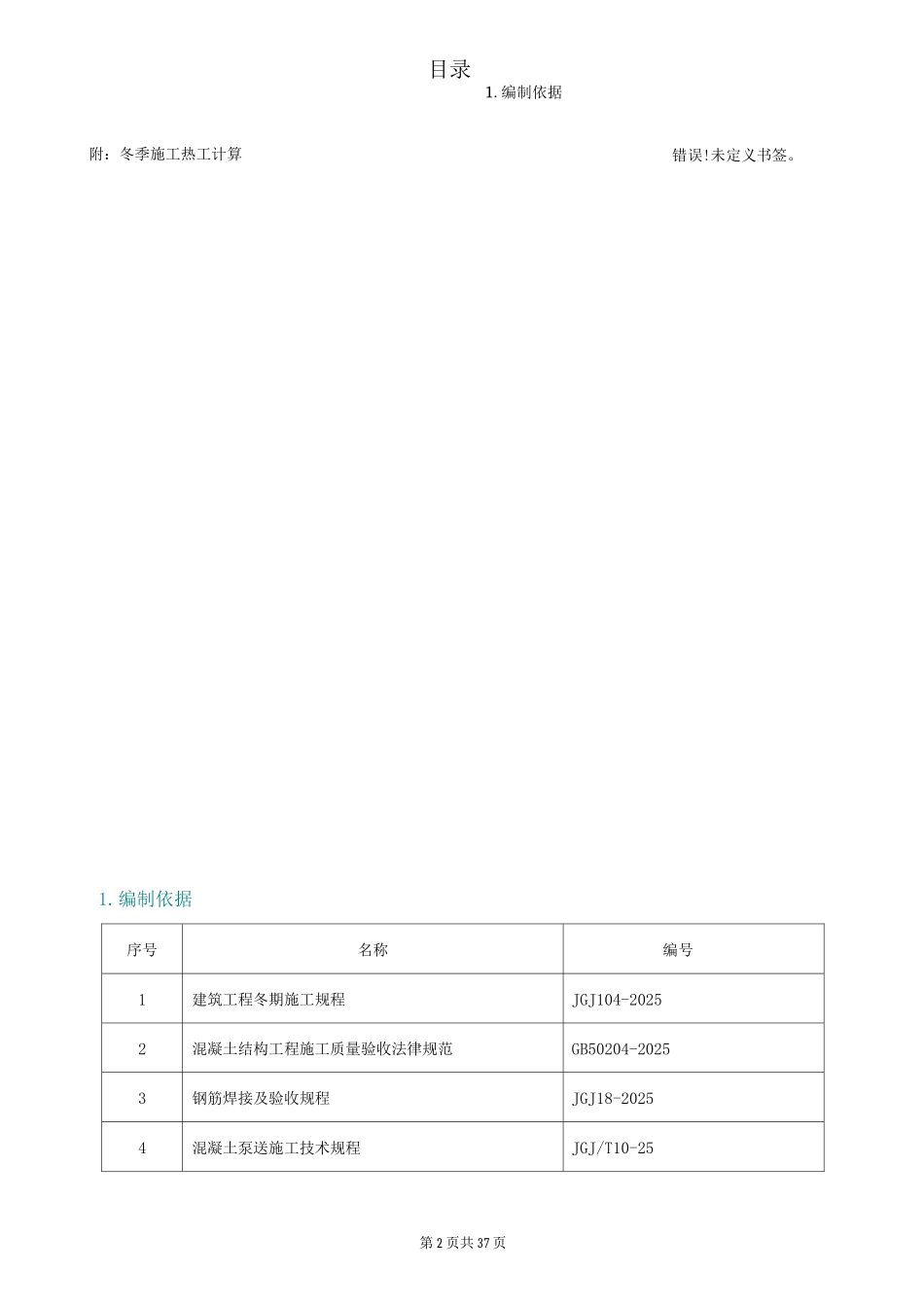

编制依据附:冬季施工热工计算1
编制依据序号名称编号1建筑工程冬期施工规程JGJ104-20252混凝土结构工程施工质量验收法律规范GB50204-20253钢筋焊接及验收规程JGJ18-20254混凝土泵送施工技术规程JGJ/T10-25第 2 页共 37 页错误
目录5建筑工程施工现场用电安全法律规范GB50194-20256混凝土外加剂应用技术法律规范GB50119-20257砌体工程施工质量验收法律规范GB50203-20258蒸压加气混凝土砌块建筑构造03J1049建筑工程资料管理规程DBJ01-51-20251
2 地区气象资料入冬施,为每年的 11 月 15 日至翌年的 3 月 15 日
在此期间拌合料所用的水、砂子必须加热,并掺砼防冻剂进行施工,砼浇筑后用塑料薄膜及 2 层保温岩棉被覆盖
工程概况表 2 工程概况表1建筑面积()总建筑面积地下建筑面积2层数18 层11 层3层高标准层为 2
85m 商业为 4
70m4结 构形式基础类型住宅为筏板基础/桩基础,车库为独立基础/桩基础/条形基础结构类型住宅楼框架剪力墙结构5地下防水6结构断面尺寸(mm)挡土墙厚度3 墙厚度 2/3框架柱框梁断面次梁断面第 3 页共 37 页车库防水工程、土方工程等分项工程
主要施工楼层为: 1-3#楼地下二层施工,5-7#楼地下二层施工,8#、12#楼区域主楼及车库施工,9-11#楼主楼及车库施工
车库抗水板施工、西侧车库墙施工及防水工程施工
冬季施工安排3
1 施工内容根据现场情况及施工部署,冬季施工范围包括地下车库及主体结构
2 组织机构冬施人员组织为了确保对冬施的全面控制,加强施工场地现场的组织、协调管理工作,保证冬施质量、进度,成立冬施领导小组、冬施测温小组、冬施安
