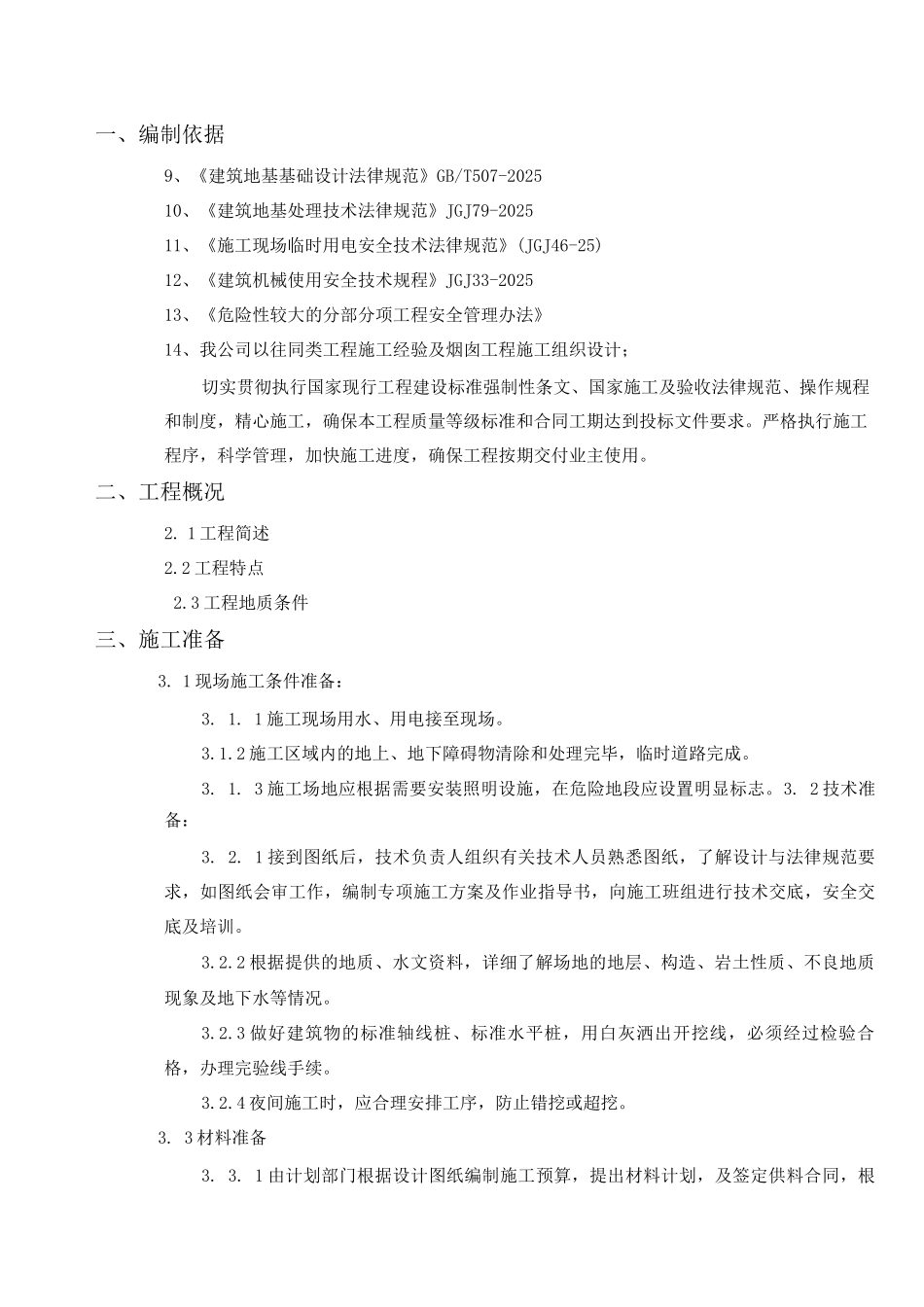

一、编制依据9、《建筑地基基础设计法律规范》GB/T507-202510、《建筑地基处理技术法律规范》JGJ79-202511、《施工现场临时用电安全技术法律规范》(JGJ46-25)12、《建筑机械使用安全技术规程》JGJ33-202513、《危险性较大的分部分项工程安全管理办法》14、我公司以往同类工程施工经验及烟囱工程施工组织设计;切实贯彻执行国家现行工程建设标准强制性条文、国家施工及验收法律规范、操作规程和制度,精心施工,确保本工程质量等级标准和合同工期达到投标文件要求
严格执行施工程序,科学管理,加快施工进度,确保工程按期交付业主使用
二、工程概况2
1 工程简述2
2 工程特点2
3 工程地质条件三、施工准备3
1 现场施工条件准备:3
1 施工现场用水、用电接至现场
2 施工区域内的地上、地下障碍物清除和处理完毕,临时道路完成
3 施工场地应根据需要安装照明设施,在危险地段应设置明显标志
2 技术准备:3
1 接到图纸后,技术负责人组织有关技术人员熟悉图纸,了解设计与法律规范要求,如图纸会审工作,编制专项施工方案及作业指导书,向施工班组进行技术交底,安全交底及培训
2 根据提供的地质、水文资料,详细了解场地的地层、构造、岩土性质、不良地质现象及地下水等情况
3 做好建筑物的标准轴线桩、标准水平桩,用白灰洒出开挖线,必须经过检验合格,办理完验线手续
4 夜间施工时,应合理安排工序,防止错挖或超挖
3 材料准备3

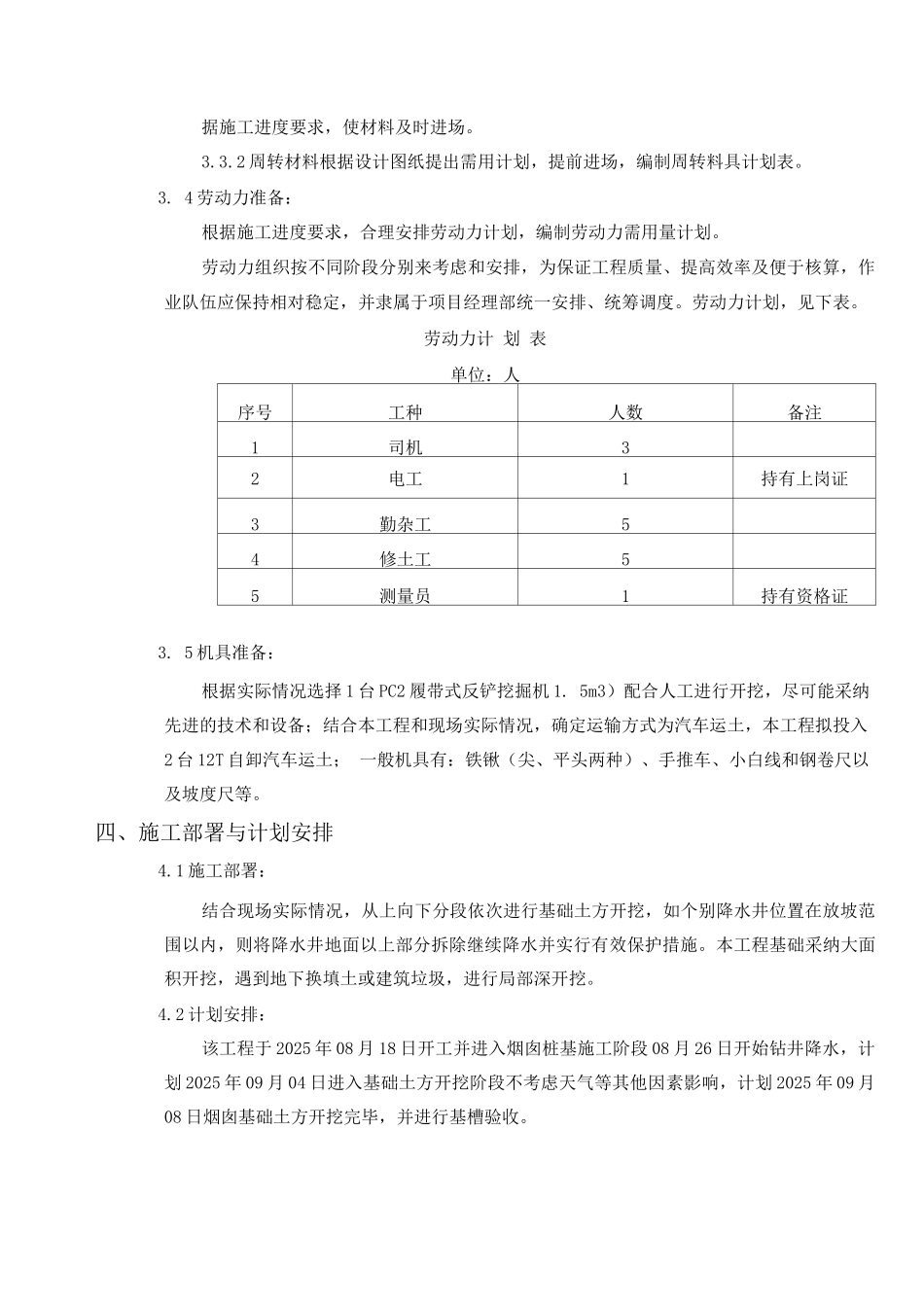

1 由计划部门根据设计图纸编制施工预算,提出材料计划,及签定供料合同,根据施工进度要求,使材料及时进场
2 周转材料根据设计图纸提出需用计划,提前进场,编制周转料具计划表
4 劳动力准备:根据施工进度要求,合理安排劳动力计划,编制劳动力需用量计划
