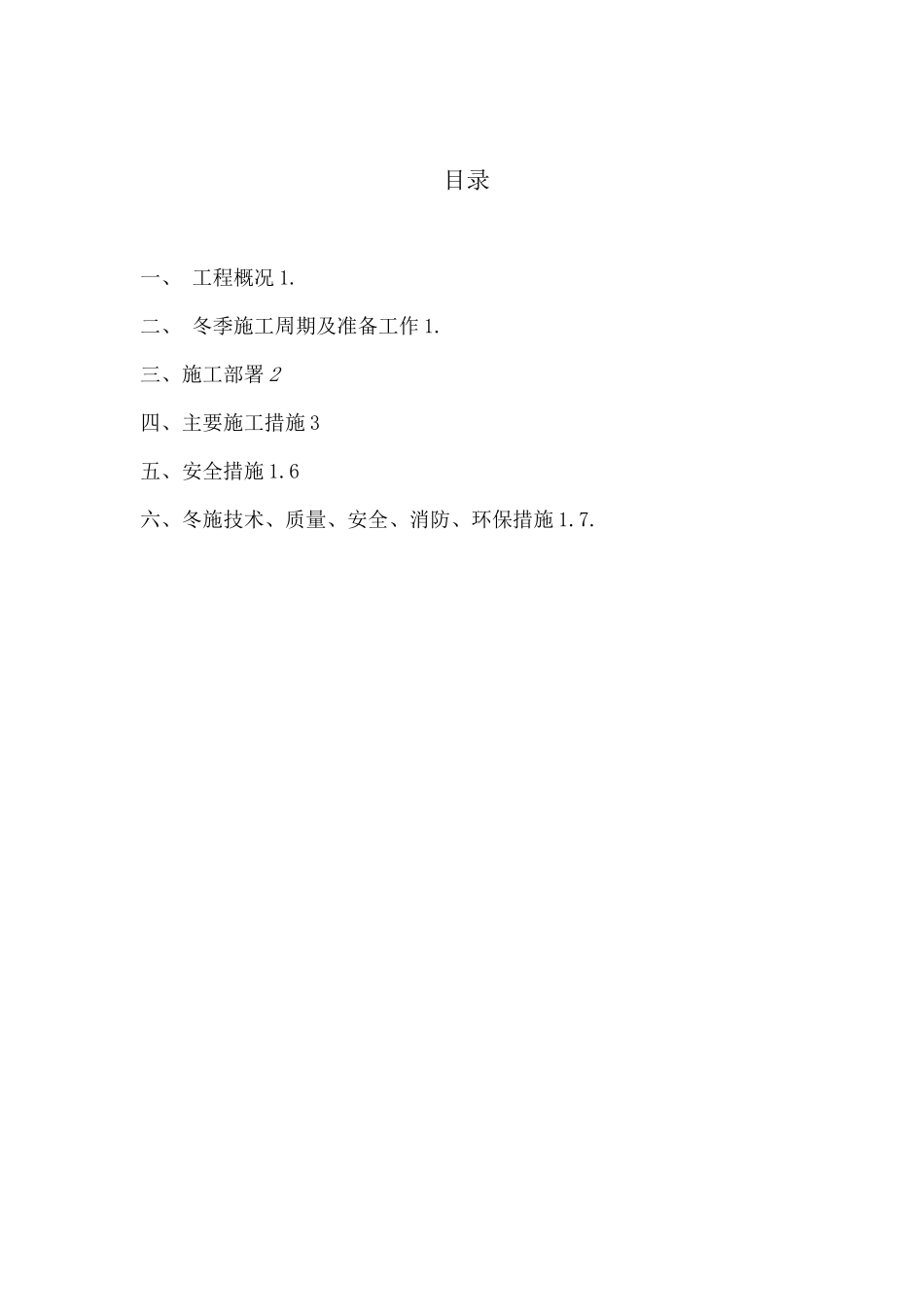

目录一、 工程概况 1
二、 冬季施工周期及准备工作 1
三、施工部署 2四、主要施工措施 3五、安全措施 1
6六、冬施技术、质量、安全、消防、环保措施 1

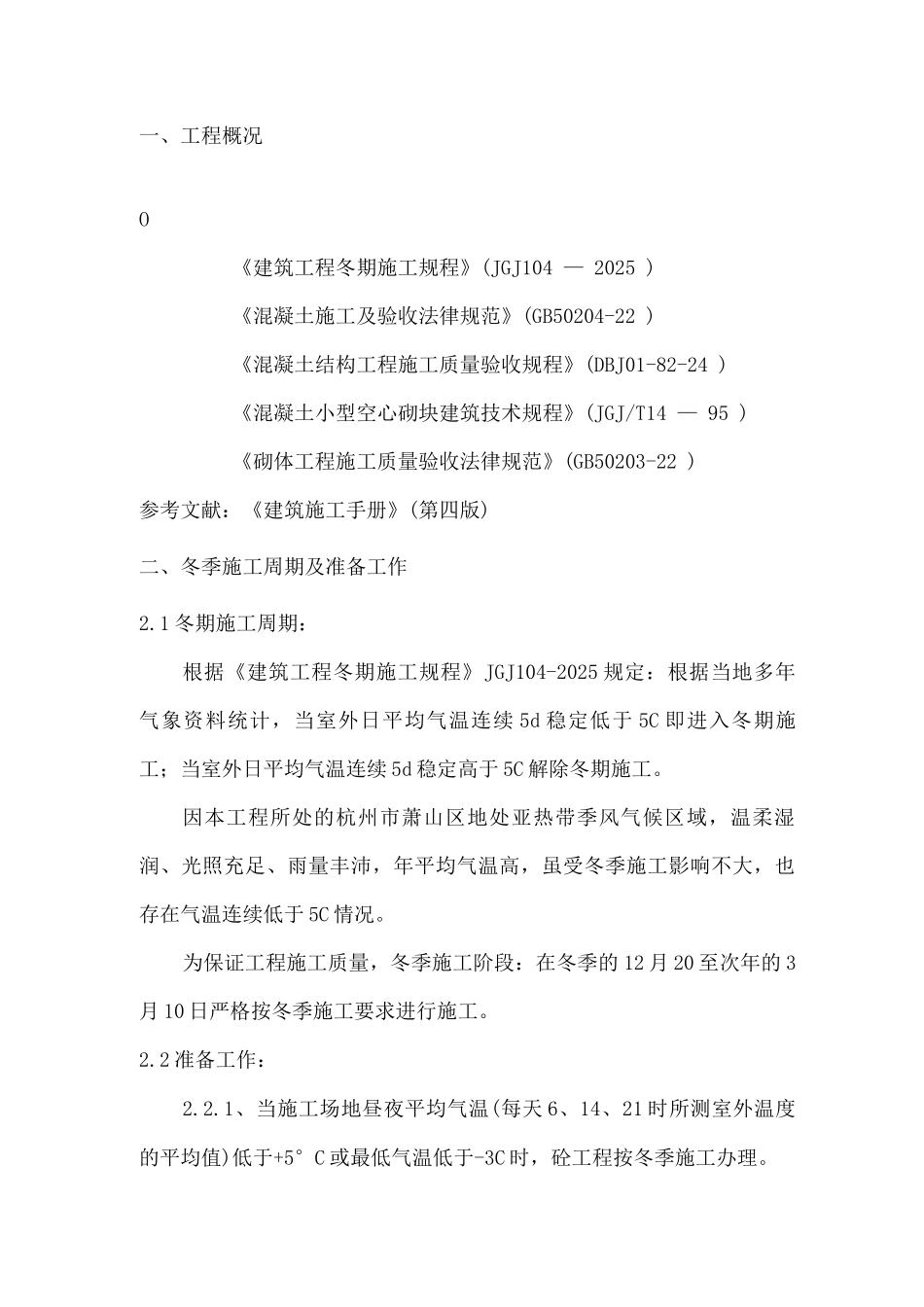

一、工程概况O《建筑工程冬期施工规程》(JGJ104 — 2025 )《混凝土施工及验收法律规范》(GB50204-22 )《混凝土结构工程施工质量验收规程》(DBJ01-82-24 )《混凝土小型空心砌块建筑技术规程》(JGJ/T14 — 95 )《砌体工程施工质量验收法律规范》(GB50203-22 )参考文献:《建筑施工手册》(第四版)二、冬季施工周期及准备工作2
1 冬期施工周期:根据《建筑工程冬期施工规程》JGJ104-2025 规定:根据当地多年气象资料统计,当室外日平均气温连续 5d 稳定低于 5C 即进入冬期施工;当室外日平均气温连续 5d 稳定高于 5C 解除冬期施工
因本工程所处的杭州市萧山区地处亚热带季风气候区域,温柔湿润、光照充足、雨量丰沛,年平均气温高,虽受冬季施工影响不大,也存在气温连续低于 5C 情况
为保证工程施工质量,冬季施工阶段:在冬季的 12 月 20 至次年的 3月 10 日严格按冬季施工要求进行施工
2 准备工作:2
1、当施工场地昼夜平均气温(每天 6、14、21 时所测室外温度的平均值)低于+5°C 或最低气温低于-3C 时,砼工程按冬季施工办理
2、施工时及时掌握天气预报的气象变化趋势及动态,以利于安排施工,做好预防准备工作
3、根据本工程施工的具体情况,确定冬季施工需要实行防护的具体工程项目或工作内容,制定相应的冬季施工防护措施,并准备好物资和机械设施,做好储备和保养工作
4、对施工机械加强冬季保养,对加水、加油润滑部件勤检查,勤更换,防止冻裂设备

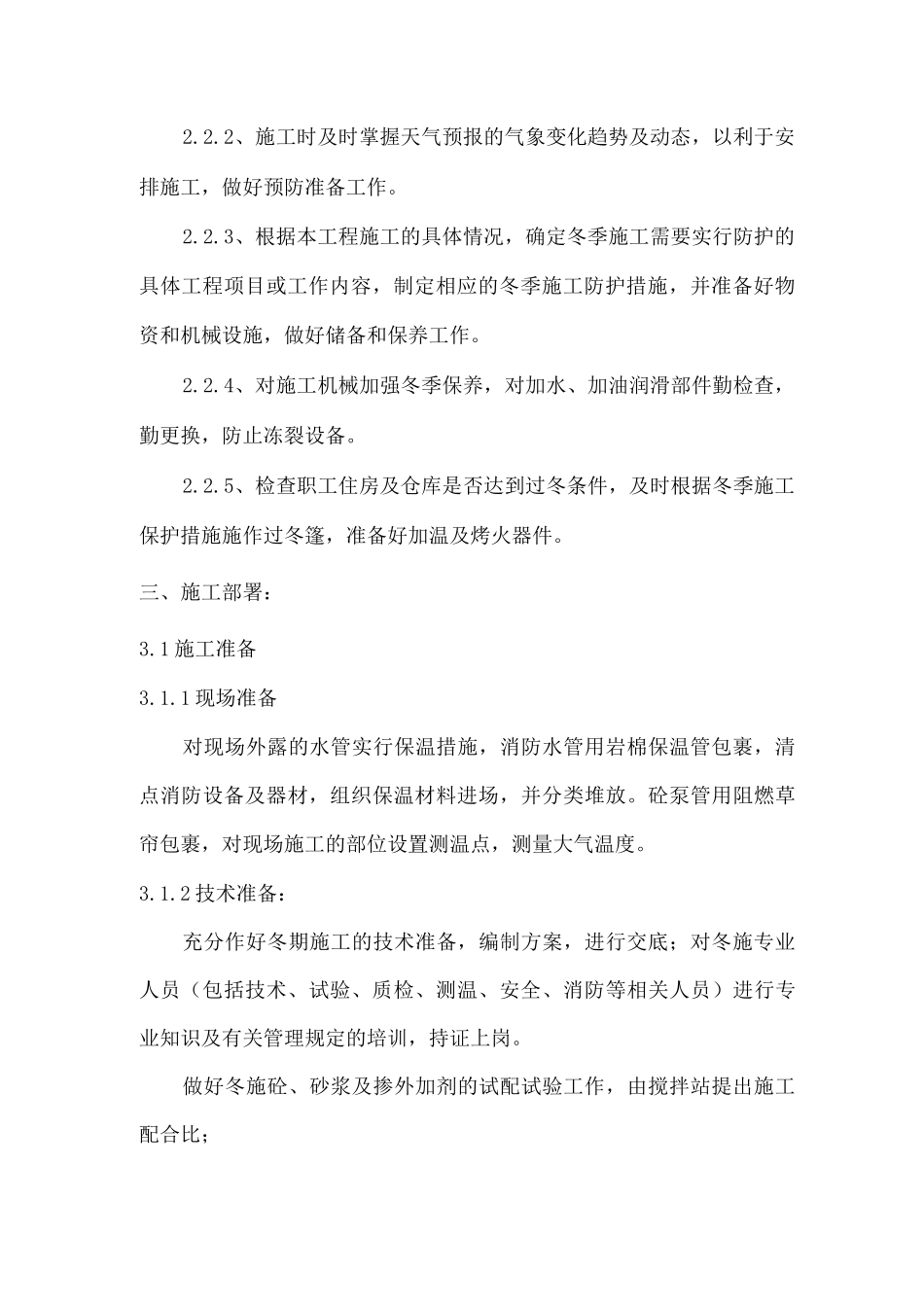

5、检查职工住房及仓库是否达到过冬条件,及时根据冬季施工保护措施施作过冬篷,
