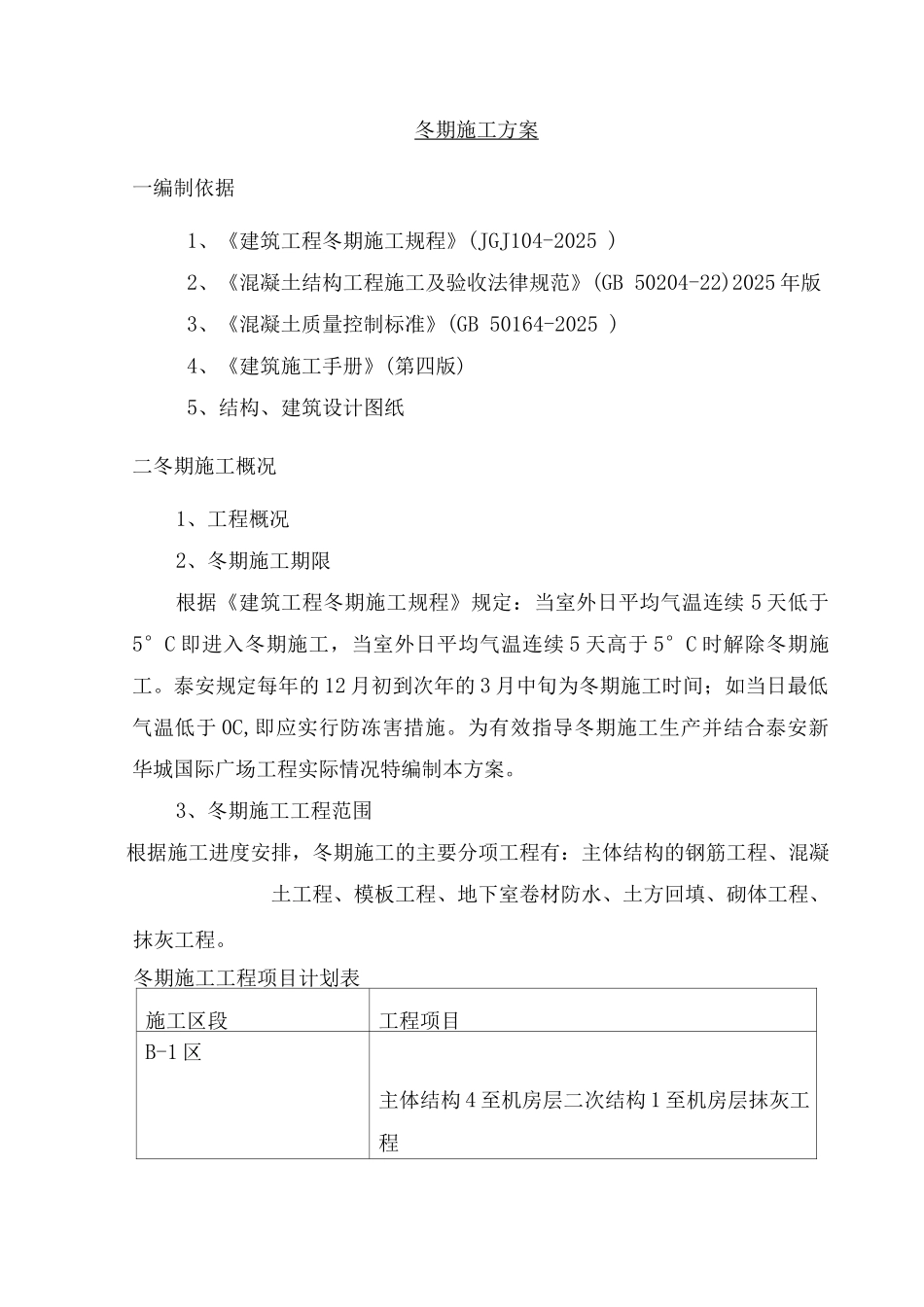

冬期施工方案一编制依据1、《建筑工程冬期施工规程》(JGJ104-2025 )2、《混凝土结构工程施工及验收法律规范》(GB 50204-22)2025 年版3、《混凝土质量控制标准》(GB 50164-2025 )4、《建筑施工手册》(第四版)5、结构、建筑设计图纸二冬期施工概况1、工程概况2、冬期施工期限根据《建筑工程冬期施工规程》规定:当室外日平均气温连续 5 天低于5°C 即进入冬期施工,当室外日平均气温连续 5 天高于 5°C 时解除冬期施工
泰安规定每年的 12 月初到次年的 3 月中旬为冬期施工时间;如当日最低气温低于 0C,即应实行防冻害措施
为有效指导冬期施工生产并结合泰安新华城国际广场工程实际情况特编制本方案
3、冬期施工工程范围根据施工进度安排,冬期施工的主要分项工程有:主体结构的钢筋工程、混凝土工程、模板工程、地下室卷材防水、土方回填、砌体工程、抹灰工程

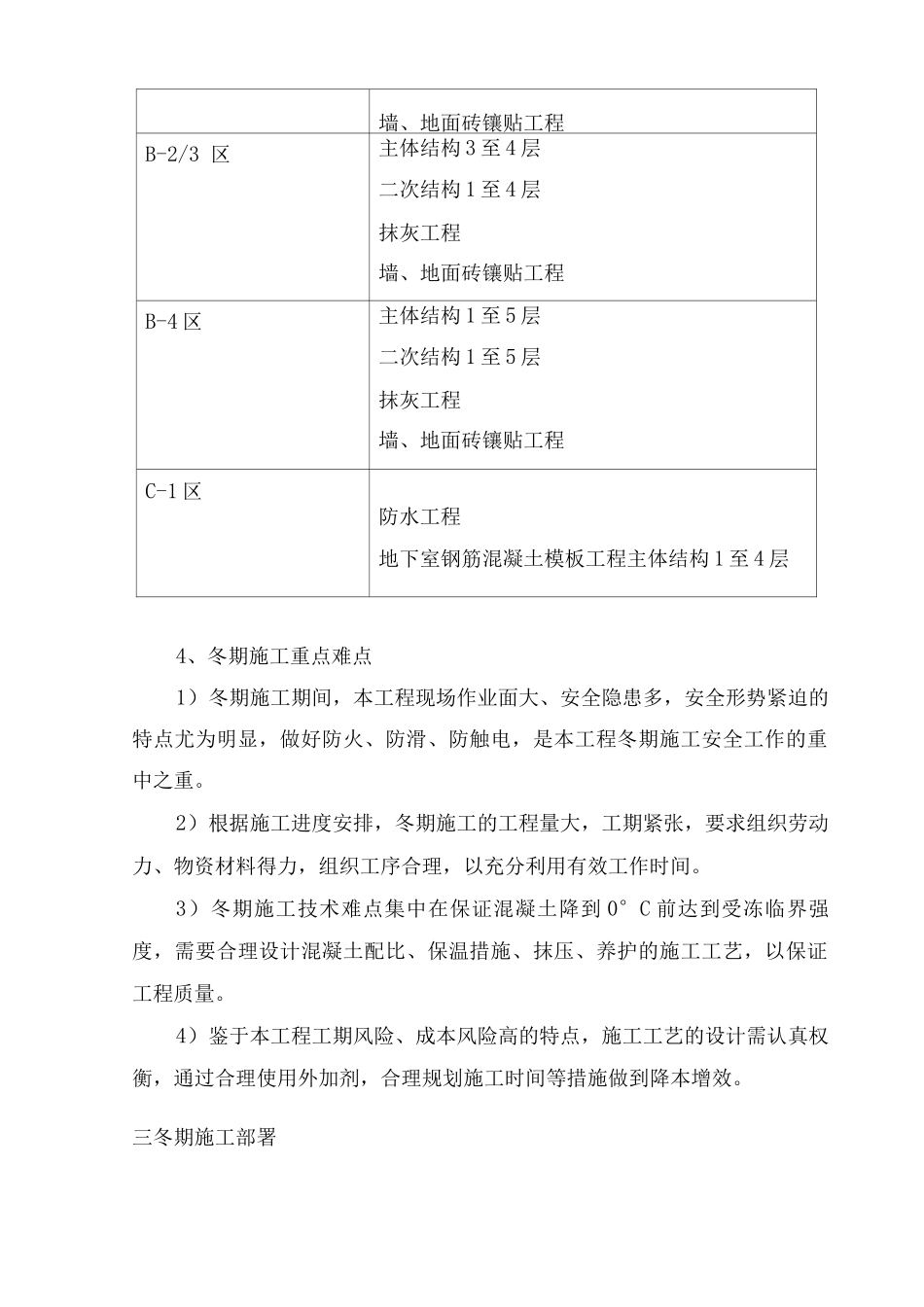

冬期施工工程项目计划表施工区段工程项目B-1 区主体结构 4 至机房层二次结构 1 至机房层抹灰工程墙、地面砖镶贴工程B-2/3 区主体结构 3 至 4 层二次结构 1 至 4 层抹灰工程墙、地面砖镶贴工程B-4 区主体结构 1 至 5 层二次结构 1 至 5 层抹灰工程墙、地面砖镶贴工程C-1 区防水工程地下室钢筋混凝土模板工程主体结构 1 至 4 层4、冬期施工重点难点1)冬期施工期间,本工程现场作业面大、安全隐患多,安全形势紧迫的特点尤为明显,做好防火、防滑、防触电,是本工程冬期施工安全工作的重中之重
2)根据施工进度安排,冬期施工的工程量大,工期紧张,要求组织劳动力、物资材料得力,组织工序合理,以充分利用有效工作时间
3)冬期施工技术难点集中在保证混凝土降到 0°C 前达到受冻临界强度,需要合理设计混凝土配比、保温措施、抹压、养护的施工工艺,以保证工程质量
4)鉴于本工程工期风险、成本风险高
