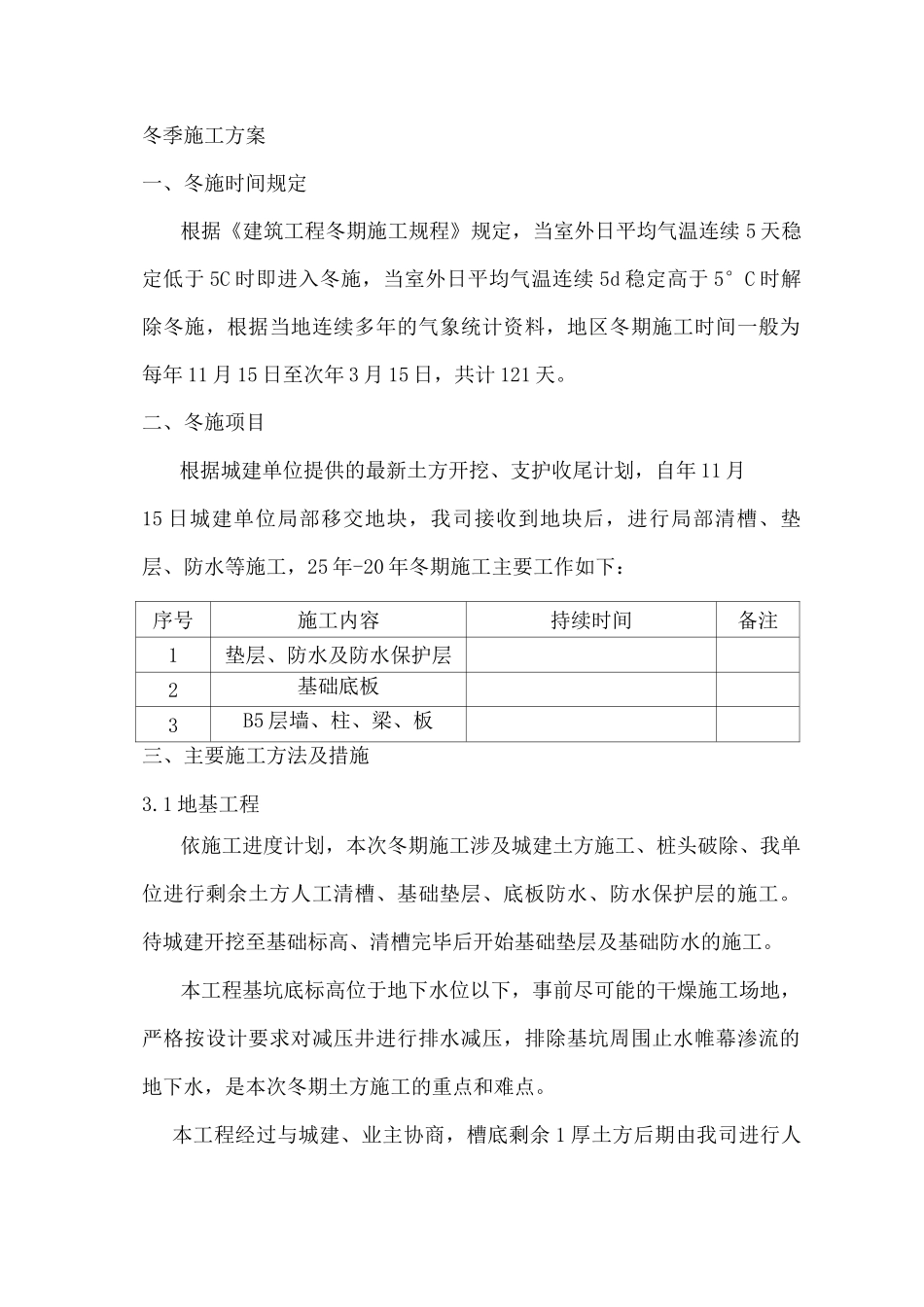

冬季施工方案一、冬施时间规定根据《建筑工程冬期施工规程》规定,当室外日平均气温连续 5 天稳定低于 5C 时即进入冬施,当室外日平均气温连续 5d 稳定高于 5°C 时解除冬施,根据当地连续多年的气象统计资料,地区冬期施工时间一般为每年 11 月 15 日至次年 3 月 15 日,共计 121 天
二、冬施项目根据城建单位提供的最新土方开挖、支护收尾计划,自年 11 月15 日城建单位局部移交地块,我司接收到地块后,进行局部清槽、垫层、防水等施工,25 年-20 年冬期施工主要工作如下:序号施工内容持续时间备注1垫层、防水及防水保护层2基础底板3B5 层墙、柱、梁、板三、主要施工方法及措施3
1 地基工程依施工进度计划,本次冬期施工涉及城建土方施工、桩头破除、我单位进行剩余土方人工清槽、基础垫层、底板防水、防水保护层的施工

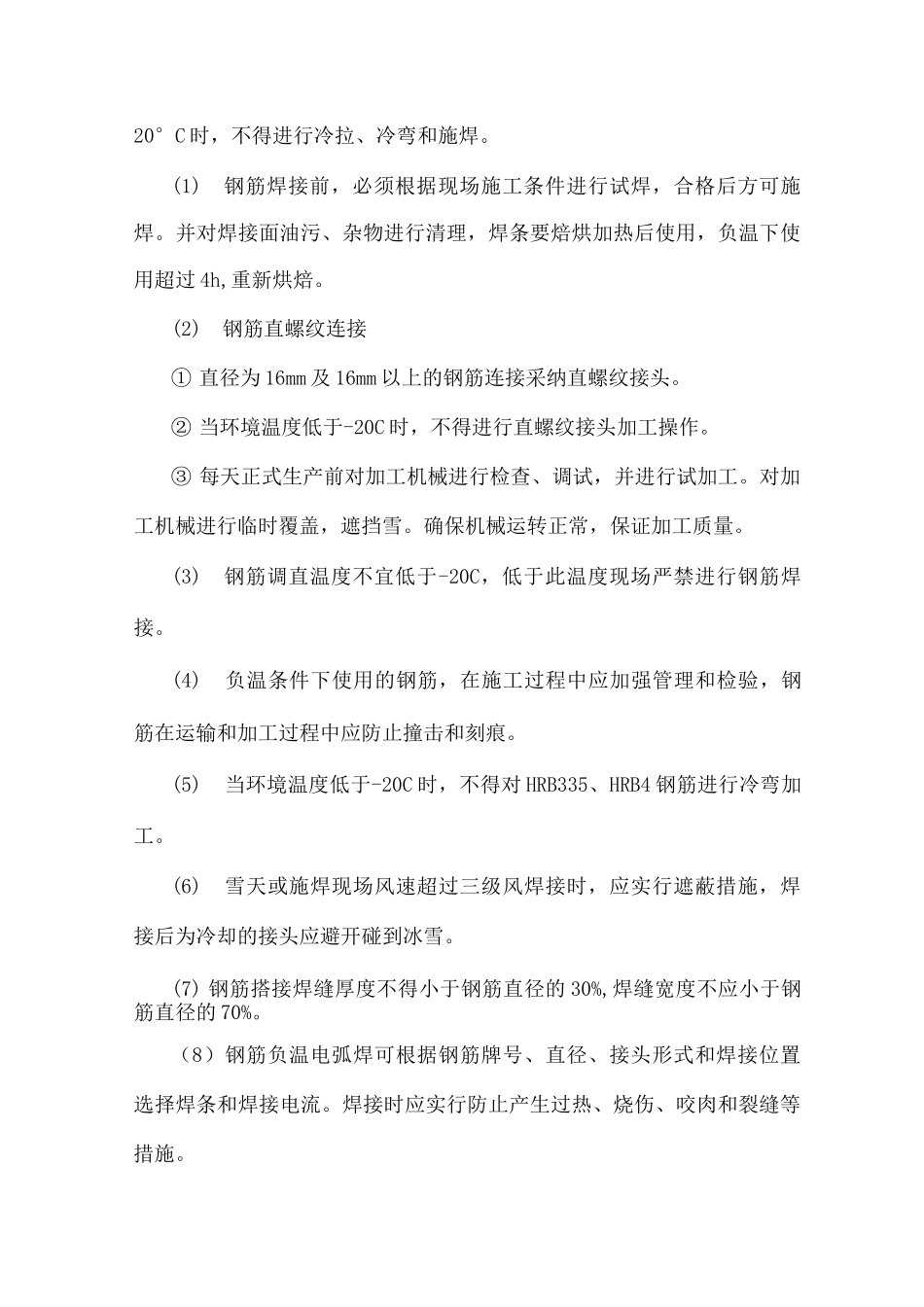

待城建开挖至基础标高、清槽完毕后开始基础垫层及基础防水的施工
本工程基坑底标高位于地下水位以下,事前尽可能的干燥施工场地,严格按设计要求对减压井进行排水减压,排除基坑周围止水帷幕渗流的地下水,是本次冬期土方施工的重点和难点

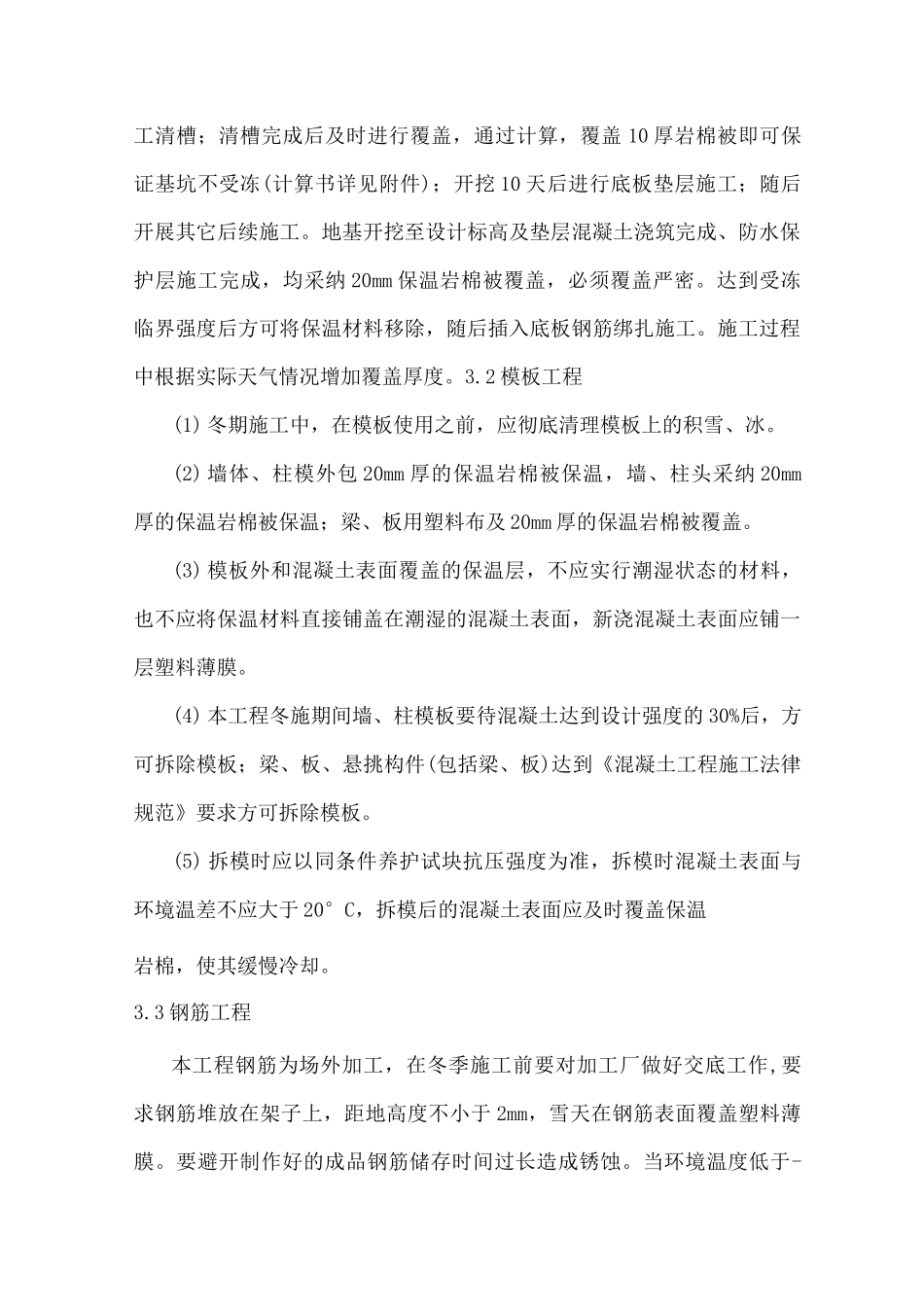

本工程经过与城建、业主协商,槽底剩余 1 厚土方后期由我司进行人工清槽;清槽完成后及时进行覆盖,通过计算,覆盖 10 厚岩棉被即可保证基坑不受冻(计算书详见附件);开挖 10 天后进行底板垫层施工;随后开展其它后续施工
地基开挖至设计标高及垫层混凝土浇筑完成、防水保护层施工完成,均采纳 20mm 保温岩棉被覆盖,必须覆盖严密
达到受冻临界强度后方可将保温材料移除,随后插入底板钢筋绑扎施工
施工过程中根据实际天气情况增加覆盖厚度
2 模板工程(1) 冬期施工中,在模板使用之前,应彻底清理模板上的积雪、冰
(2) 墙体、柱模外包 20mm 厚的保温岩棉被保温,墙、柱头采纳 20mm厚的保温岩棉被保温;梁、板用塑料布及 20mm 厚的保
