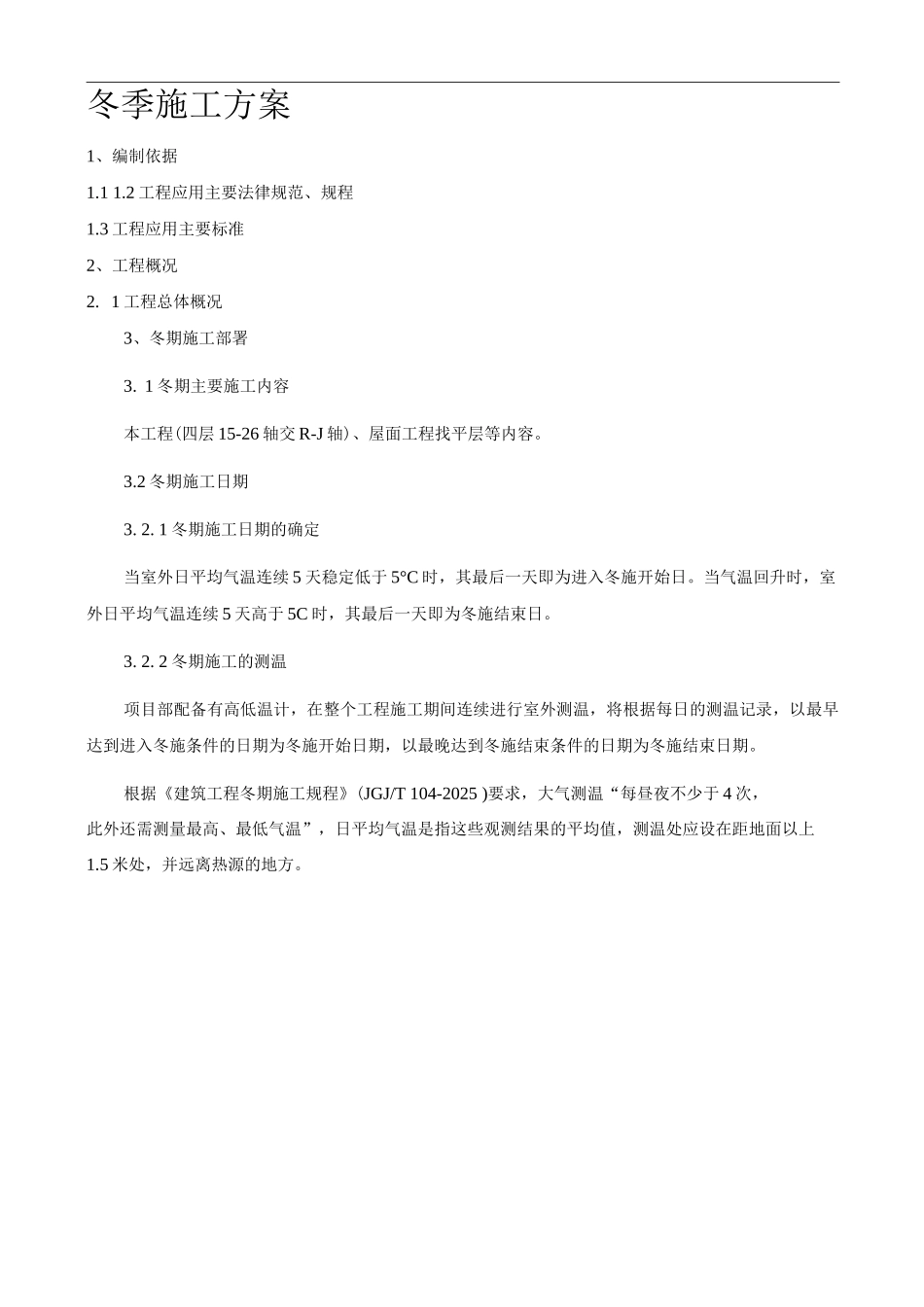

冬季施工方案1、编制依据1
2 工程应用主要法律规范、规程1
3 工程应用主要标准2、工程概况2
1 工程总体概况3、冬期施工部署3
1 冬期主要施工内容本工程(四层 15-26 轴交 R-J 轴)、屋面工程找平层等内容
2 冬期施工日期3
1 冬期施工日期的确定当室外日平均气温连续 5 天稳定低于 5°C 时,其最后一天即为进入冬施开始日
当气温回升时,室外日平均气温连续 5 天高于 5C 时,其最后一天即为冬施结束日
2 冬期施工的测温项目部配备有高低温计,在整个工程施工期间连续进行室外测温,将根据每日的测温记录,以最早达到进入冬施条件的日期为冬施开始日期,以最晚达到冬施结束条件的日期为冬施结束日期
根据《建筑工程冬期施工规程》(JGJ/T 104-2025 )要求,大气测温“每昼夜不少于 4 次,此外还需测量最高、最低气温”,日平均气温是指这些观测结果的平均值,测温处应设在距地面以上1
5 米处,并远离热源的地方

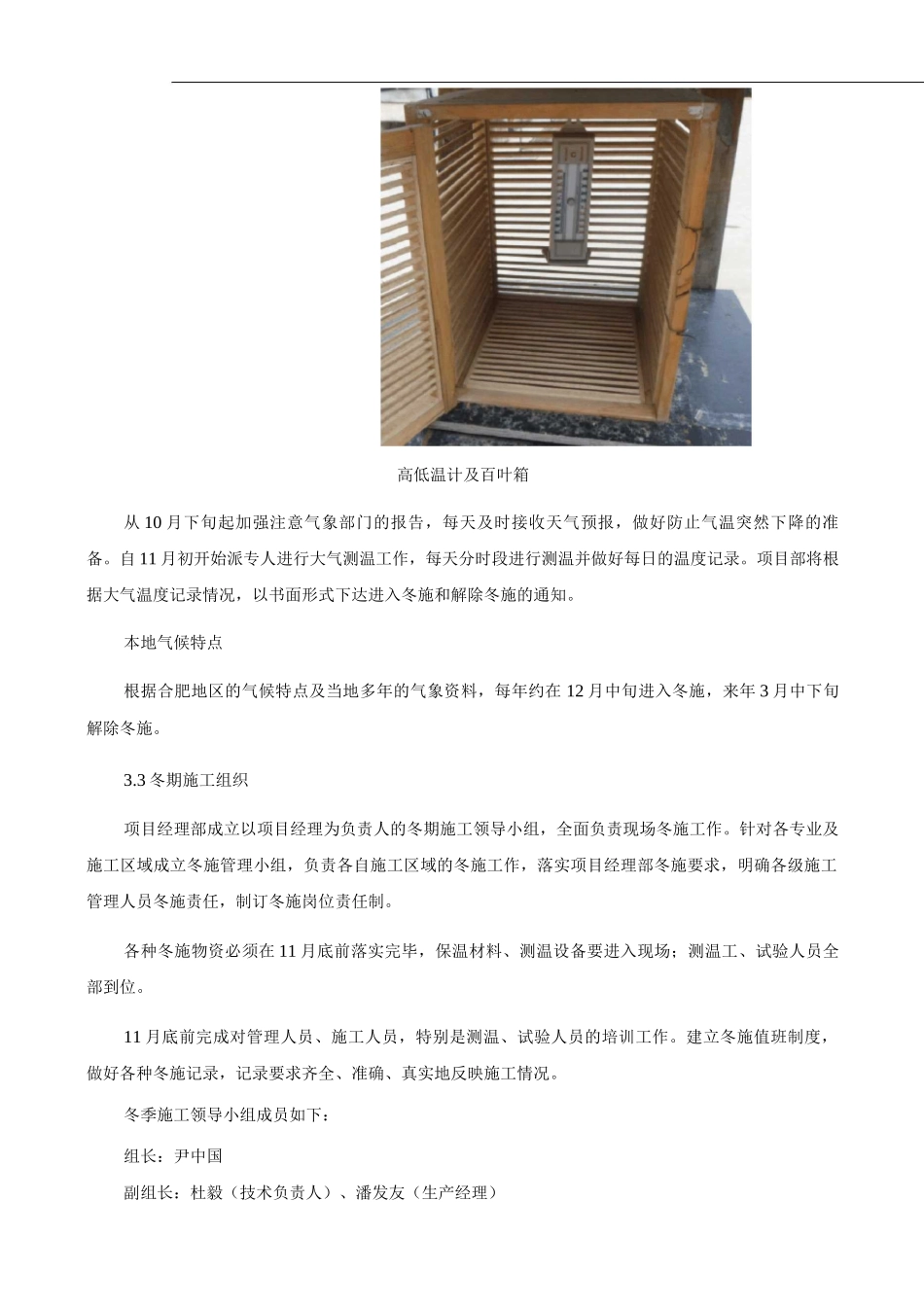

高低温计及百叶箱从 10 月下旬起加强注意气象部门的报告,每天及时接收天气预报,做好防止气温突然下降的准备
自 11 月初开始派专人进行大气测温工作,每天分时段进行测温并做好每日的温度记录
项目部将根据大气温度记录情况,以书面形式下达进入冬施和解除冬施的通知
本地气候特点根据合肥地区的气候特点及当地多年的气象资料,每年约在 12 月中旬进入冬施,来年 3 月中下旬解除冬施
3 冬期施工组织项目经理部成立以项目经理为负责人的冬期施工领导小组,全面负责现场冬施工作
针对各专业及施工区域成立冬施管理小组,负责各自施工区域的冬施工作,落实项目经理部冬施要求,明确各级施工管理人员冬施责任,制订冬施岗位责任制
各种冬施物资必须在 11 月底前落实完毕,保温材料、测温设备要进入现场;测温工、试验人员全部到位

11 月底前完成对管理人
