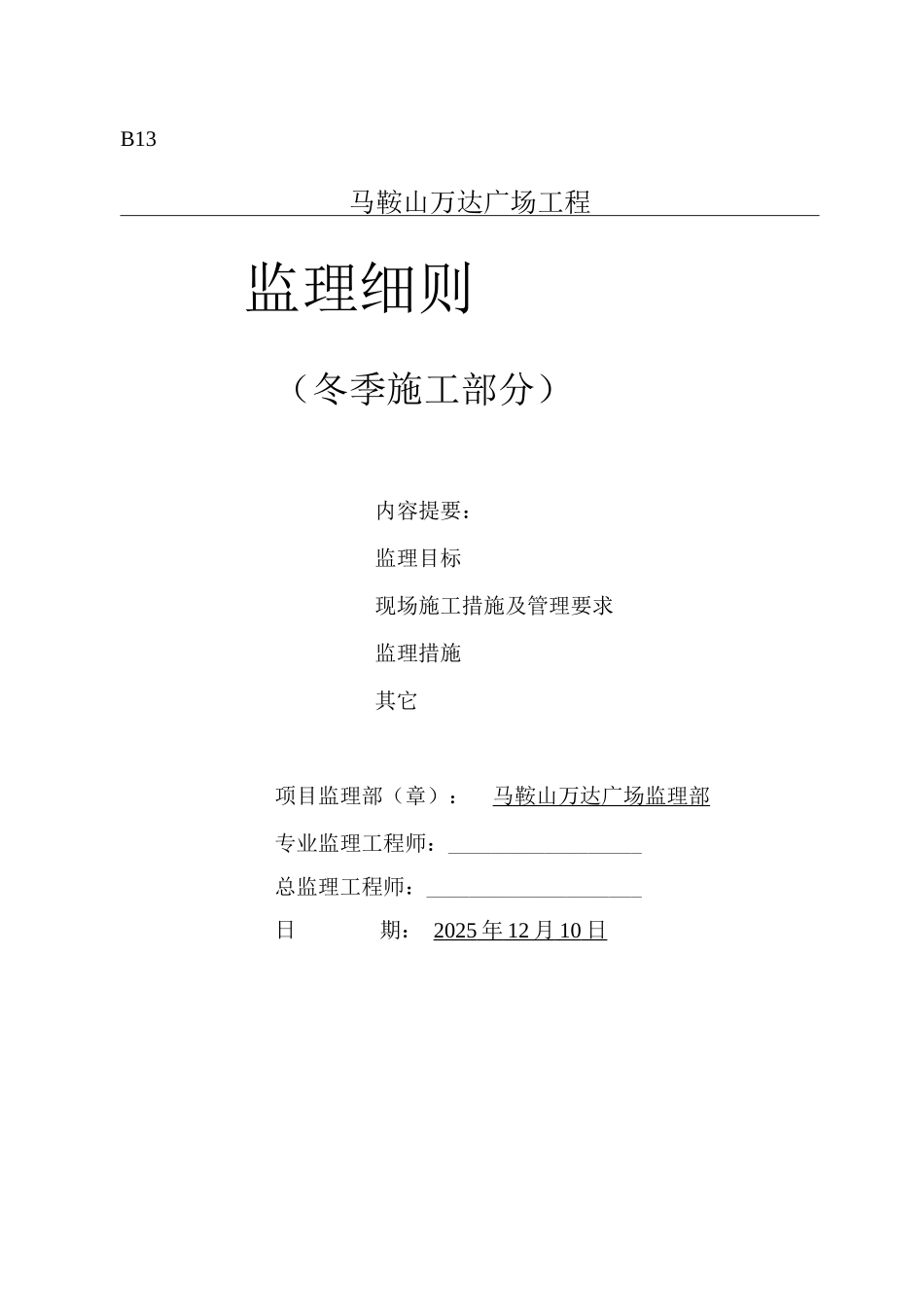

B13马鞍山万达广场工程监理细则(冬季施工部分)内容提要:监理目标现场施工措施及管理要求监理措施其它项目监理部(章):马鞍山万达广场监理部专业监理工程师:__________________总监理工程师:____________________日期: 2025 年 12 月 10 日 马鞍山万达广场冬季施工监理细则一、工程概况马鞍山万达广场共 76 万平米,自 2025 年 10 月开始,估计至 2025 年底完成,包含土方工程、桩基工程、钢筋砼工程、砌筑工程、内外装饰工程、屋面防水及保温工程、钢结构工程及各种水电空调安装工程。该工程将可能经历三个冬季,根据冬季施工的概念,冬季施工的起止日期为:当冬天到来时,如连续五天的日平均气温稳定在 5C 以下,则此 5d 的第一天为进入冬季施工的初日,当气温转暖时,最后一个 5d 的日平均气温稳定在 5°C 以上,则此 5d 的最后一天为冬季施工的终日。二、监理依据1、施工合同和监理合同;2、施工单位编写并经确认的冬季施工方案;3、关于冬季施工的有关规程法律规范 JGJ104-97;4、设计文件、图纸(含设计变更)及有关资料说明;5、本工程所涉及的有关施工法律规范、标准和安徽省及马鞍山市建设主管部门关于工程建设的规定;三、监理目标督促施工单位根据冬季施工的要求,做好物资储备及使用,保质量保安全越过冬季,并在实施过程中通过检查确认施工单位是否根据冬施方案及相关法律规范施工.四、监理措施1、做好每天的温度记录,特别是进入 12 月份以后,及时观察温度变化情况。2、督促施工单位及时申报冬季施工方案,并做好物资储备工作。3、做好监理人员的培训,学习冬季施工的技术特点和安全要求.4、当冬季施工开始后,督促施工单位根据冬季施工方案做好工作,包括质量和安全方面。5、不定期检查现场的安全、质量实施情况,以及宿舍区的安全用电情况。五、冬季施工特点1、冬季施工由于施工条件及环境不利,是工程质量事故的多发季节,尤以砼工程居多.2 质量事故出现的隐蔽性、滞后性.即工程是冬天干的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,轻者进行修补,重者重来,不仅给工程带来损失,而且影响工程的使用寿命。3 冬季施工的计划性和准备工作时间性强。这是由于准备工作的时间短,技术要求复杂。往往有一些质量事故的发生,都是由于这一环节跟不上,仓促施工造成的.六、马鞍山气温特点根据马鞍山地区的气温特点,马鞍山市属北亚热带湿润性季风气候,平均气温低于 5°C 的起止...
