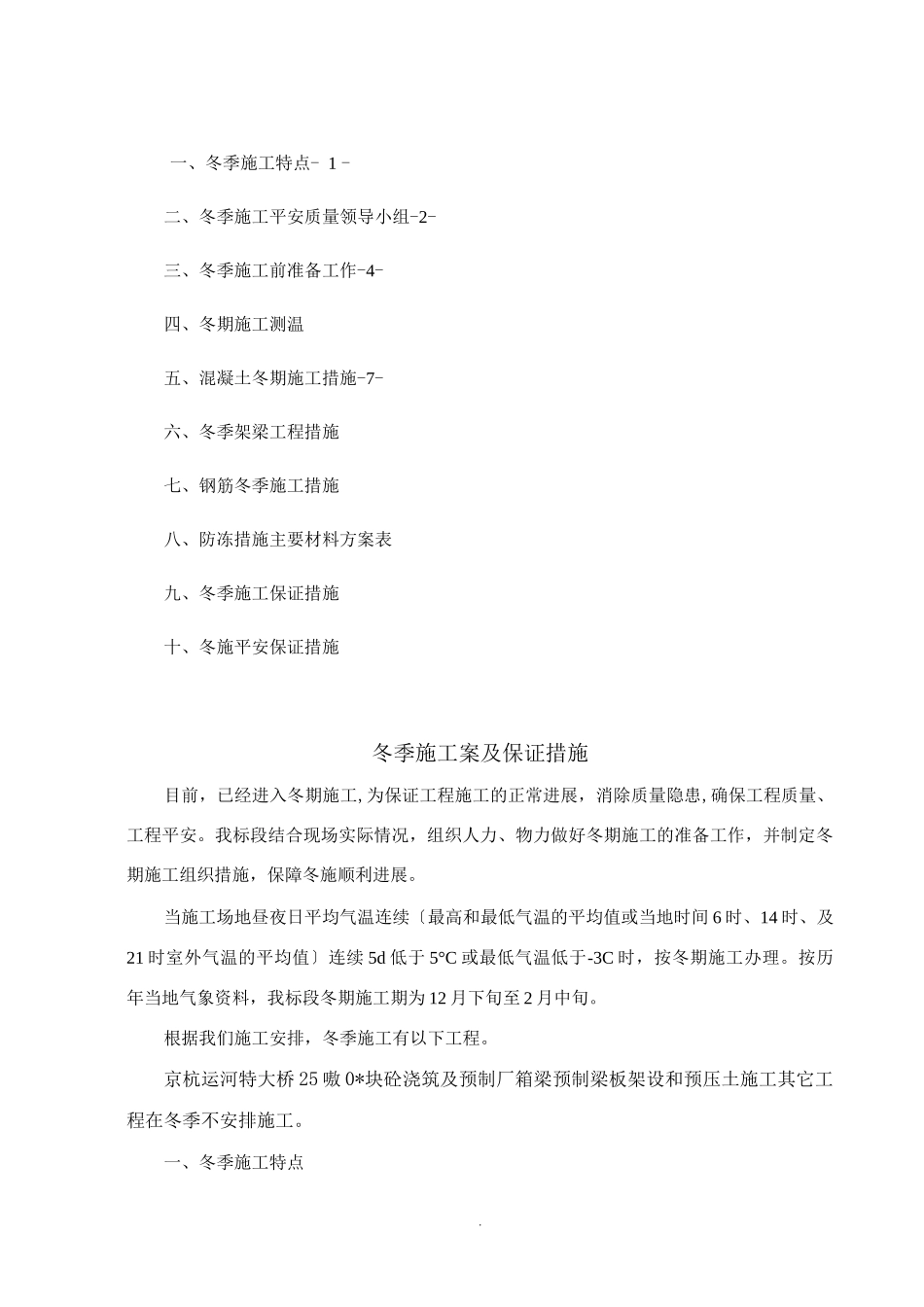

一、冬季施工特点- 1 -二、冬季施工平安质量领导小组-2-三、冬季施工前准备工作-4-四、冬期施工测温五、混凝土冬期施工措施-7-六、冬季架梁工程措施七、钢筋冬季施工措施八、防冻措施主要材料方案表九、冬季施工保证措施十、冬施平安保证措施冬季施工案及保证措施目前,已经进入冬期施工,为保证工程施工的正常进展,消除质量隐患,确保工程质量、工程平安
我标段结合现场实际情况,组织人力、物力做好冬期施工的准备工作,并制定冬期施工组织措施,保障冬施顺利进展
当施工场地昼夜日平均气温连续〔最高和最低气温的平均值或当地时间 6 时、14 时、及21 时室外气温的平均值〕连续 5d 低于 5°C 或最低气温低于-3C 时,按冬期施工办理
按历年当地气象资料,我标段冬期施工期为 12 月下旬至 2 月中旬
根据我们施工安排,冬季施工有以下工程
京杭运河特大桥 25 嗷 0*块砼浇筑及预制厂箱梁预制梁板架设和预压土施工其它工程在冬季不安排施工
一、冬季施工特点
1、冬季混凝土特点:0〜4C 时,凝聚时间比 15C 延长 3 倍,温度降到 0
5C 时,混凝土开场冻结后,反响停顿,-10C 时,水化反响完全停顿,混凝土强度不再增长
在负温条件下混凝土中的游离水结冰,体积增加 9%,硬化的砼 构造遭到冻胀破坏
2、冬季施工平安、质量风险大
天气寒冷、场地结冰、升温取暖等面易引发平安事故
防寒保温稍有疏漏会产生混凝土冻胀、裂缝〔纹〕、构造疏散、外表泛霜等质量问题
3、冬季施工本钱投入高
冬季施工需要从混凝土原材料开场至砼浇筑完成的全过程实施防寒保温,这些措施需投入大量的保温材料、设施、设备和能源
4、施工生产效率低下
寒冷气候条件下劳动产生率大幅下降,防寒保温消耗工时多,工序间工艺和组织间隙时间多、混凝土强度增长慢等因素造成生产效率低下
5、冬季施工的弊端:冬季施工由于施工条件及环境不利,是施
