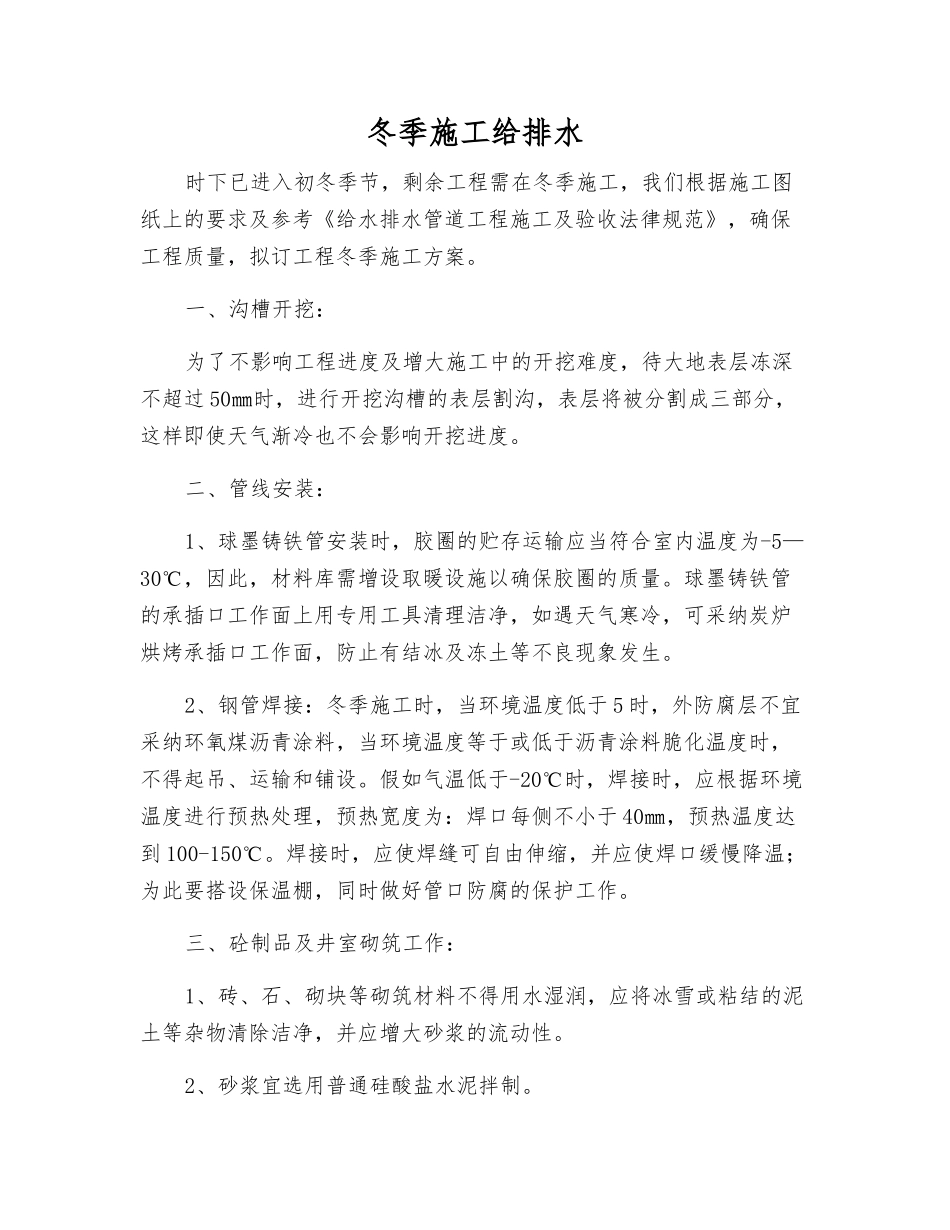

冬季施工给排水时下已进入初冬季节,剩余工程需在冬季施工,我们根据施工图纸上的要求及参考《给水排水管道工程施工及验收法律规范》,确保工程质量,拟订工程冬季施工方案
一、沟槽开挖:为了不影响工程进度及增大施工中的开挖难度,待大地表层冻深不超过 50㎜时,进行开挖沟槽的表层割沟,表层将被分割成三部分,这样即使天气渐冷也不会影响开挖进度
二、管线安装:1、球墨铸铁管安装时,胶圈的贮存运输应当符合室内温度为-5—30℃,因此,材料库需增设取暖设施以确保胶圈的质量
球墨铸铁管的承插口工作面上用专用工具清理洁净,如遇天气寒冷,可采纳炭炉烘烤承插口工作面,防止有结冰及冻土等不良现象发生
2、钢管焊接:冬季施工时,当环境温度低于 5 时,外防腐层不宜采纳环氧煤沥青涂料,当环境温度等于或低于沥青涂料脆化温度时,不得起吊、运输和铺设
假如气温低于-20℃时,焊接时,应根据环境温度进行预热处理,预热宽度为:焊口每侧不小于 40㎜,预热温度达到 100-150℃
焊接时,应使焊缝可自由伸缩,并应使焊口缓慢降温;为此要搭设保温棚,同时做好管口防腐的保护工作
三、砼制品及井室砌筑工作:1、砖、石、砌块等砌筑材料不得用水湿润,应将冰雪或粘结的泥土等杂物清除洁净,并应增大砂浆的流动性
2、砂浆宜选用普通硅酸盐水泥拌制

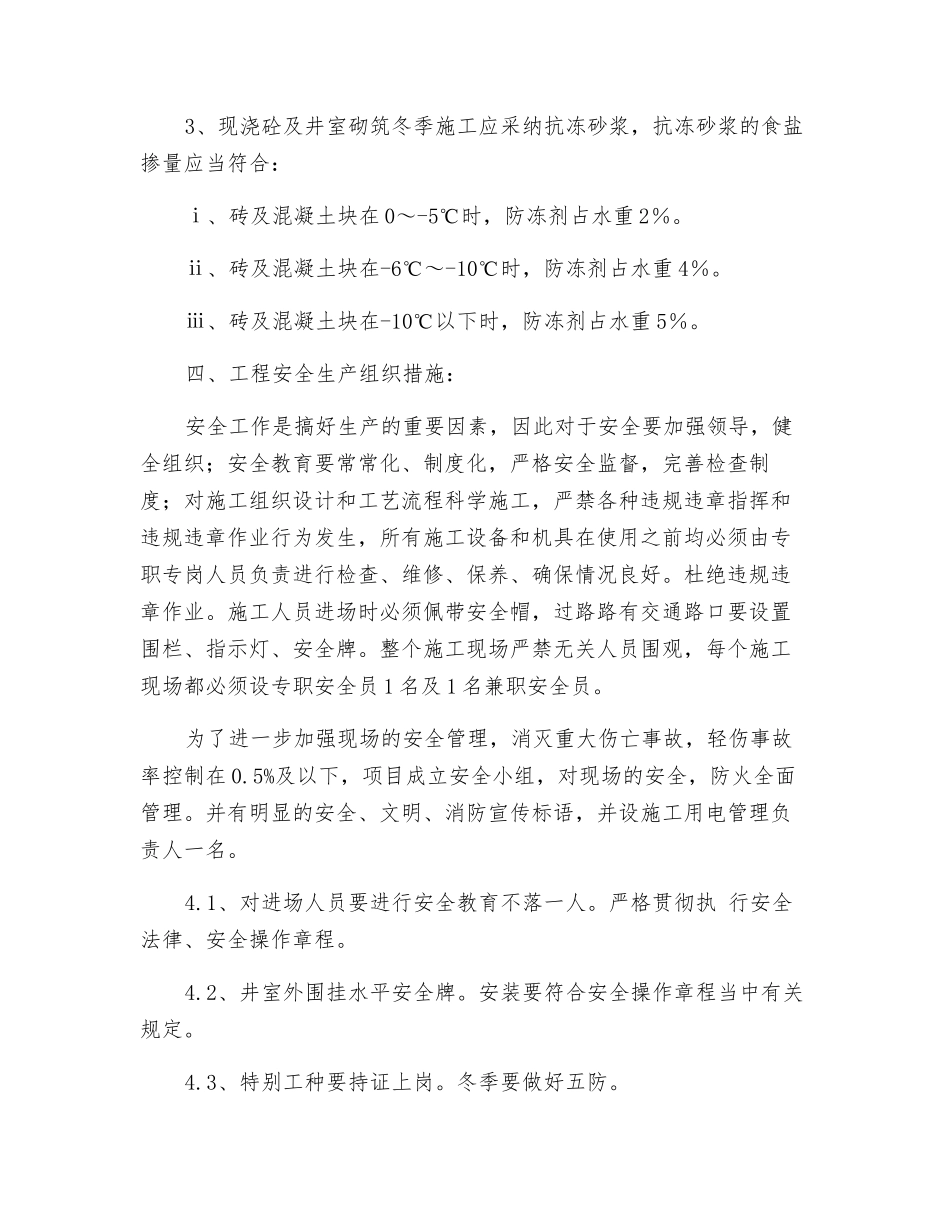

3、现浇砼及井室砌筑冬季施工应采纳抗冻砂浆,抗冻砂浆的食盐掺量应当符合:ⅰ、砖及混凝土块在 0~-5℃时,防冻剂占水重 2%
ⅱ、砖及混凝土块在-6℃~-10℃时,防冻剂占水重 4%
ⅲ、砖及混凝土块在-10℃以下时,防冻剂占水重 5%

四、工程安全生产组织措施:安全工作是搞好生产的重要因素,因此对于安全要加强领导,健全组织;安全教育要常常化、制度化,严格安全监督,完善检查制度;对施工组织设计和工艺流程科学施工,严禁各种违规违章指挥和违规违章作业行为发生,所有施工设备和机具在使用之前均必须由专
