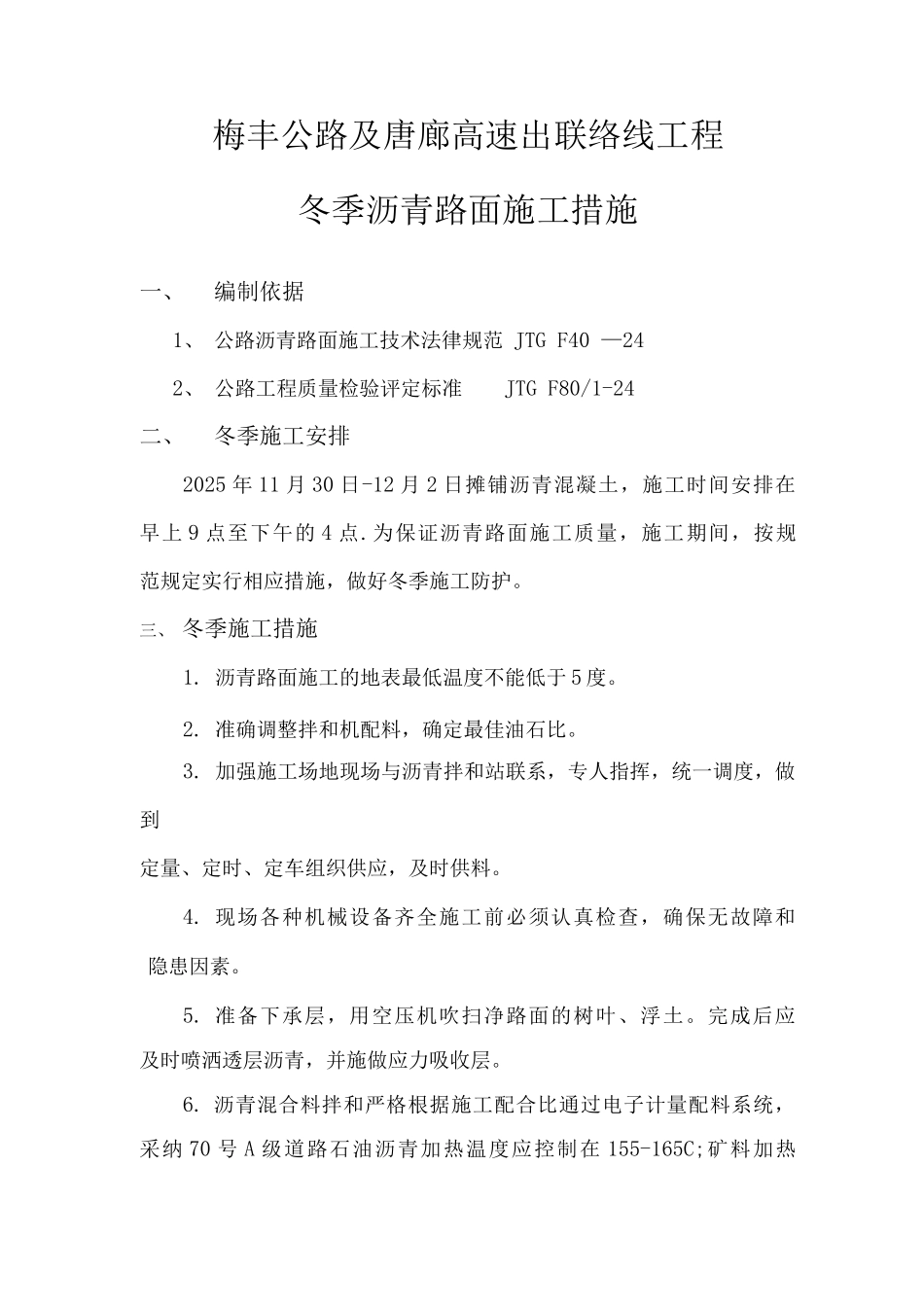

梅丰公路及唐廊高速出联络线工程冬季沥青路面施工措施一、编制依据1、 公路沥青路面施工技术法律规范 JTG F40 —242、 公路工程质量检验评定标准JTG F80/1-24二、冬季施工安排2025 年 11 月 30 日-12 月 2 日摊铺沥青混凝土,施工时间安排在早上 9 点至下午的 4 点
为保证沥青路面施工质量,施工期间,按规范规定实行相应措施,做好冬季施工防护
三、 冬季施工措施1
沥青路面施工的地表最低温度不能低于 5 度
准确调整拌和机配料,确定最佳油石比
加强施工场地现场与沥青拌和站联系,专人指挥,统一调度,做到定量、定时、定车组织供应,及时供料
现场各种机械设备齐全施工前必须认真检查,确保无故障和隐患因素
准备下承层,用空压机吹扫净路面的树叶、浮土
完成后应及时喷洒透层沥青,并施做应力吸收层

沥青混合料拌和严格根据施工配合比通过电子计量配料系统,采纳 70 号 A 级道路石油沥青加热温度应控制在 155-165C;矿料加热温度应控制在 165-195 0(填料不加热);沥青混合料的出料温度应控 制 在 150-165C , 沥 青 混 合 料 出 场 温 度 控 制 上 线 , 以 保 证 沥 青 混 合料 的 到 场 及 摊 铺 温 度
拌 和 机 每 锅 拌 和 时 间 控 制 在 30-50S ( 其 中 干拌 时 间 不 得 少 于 5s ) , 拌 和 时 记 录 沥 青 与 各 种 矿 料 的 用 量 及 拌 和 温 度 ,出厂的沥青混合料应均匀一致、无花白料、无结块或离析现象
拌和过程中应按规定频率抽取马歇尔试件和油石比试验,做好拌和记录
沥青混合料运输采纳 25t 大型自卸车运输,运输车辆的车厢应清洗洁净,并涂刷隔离剂(柴油与水的比例可为 1:3 )但车厢内不得有余液

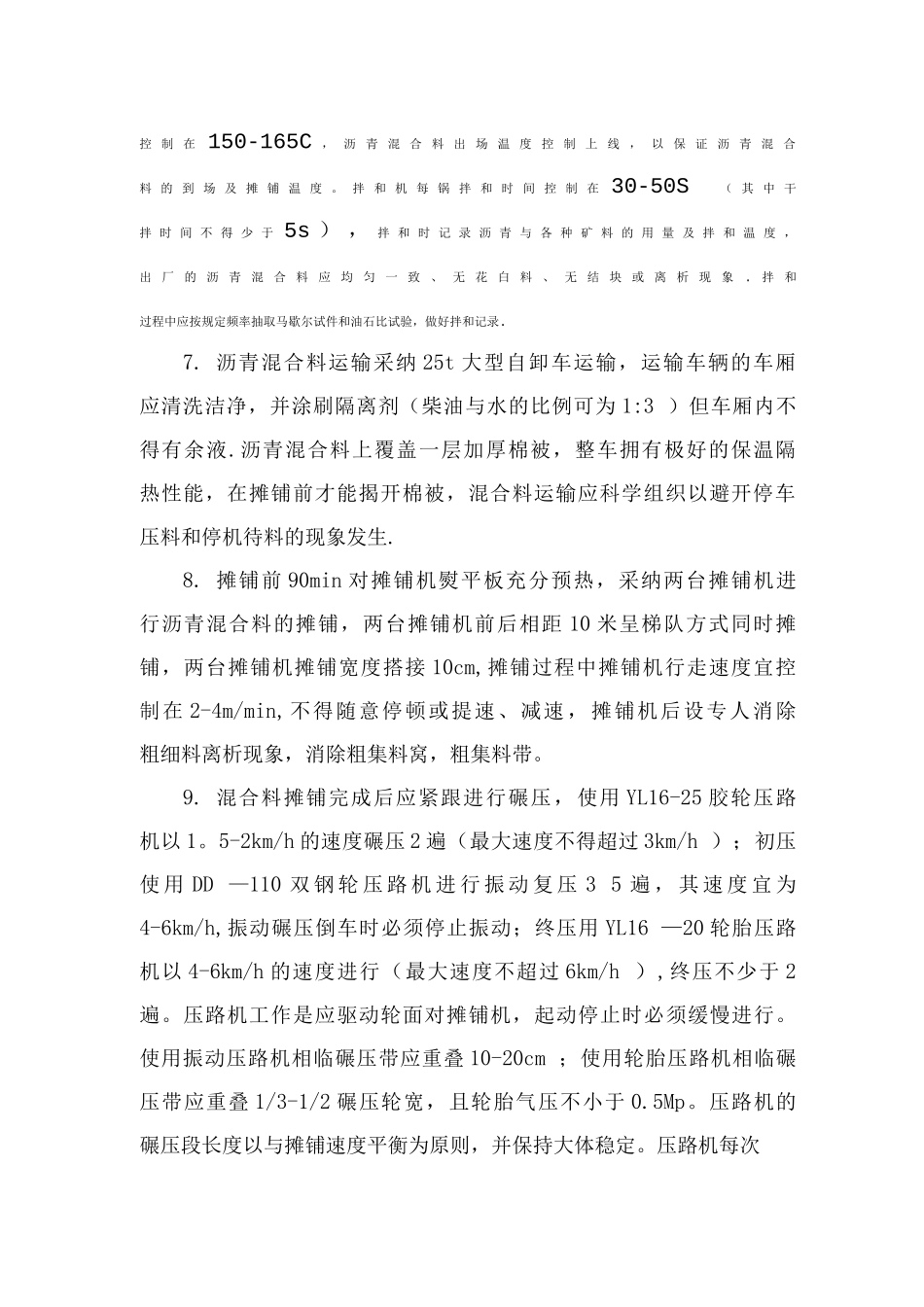

沥青混合料上覆盖一层加厚棉被
