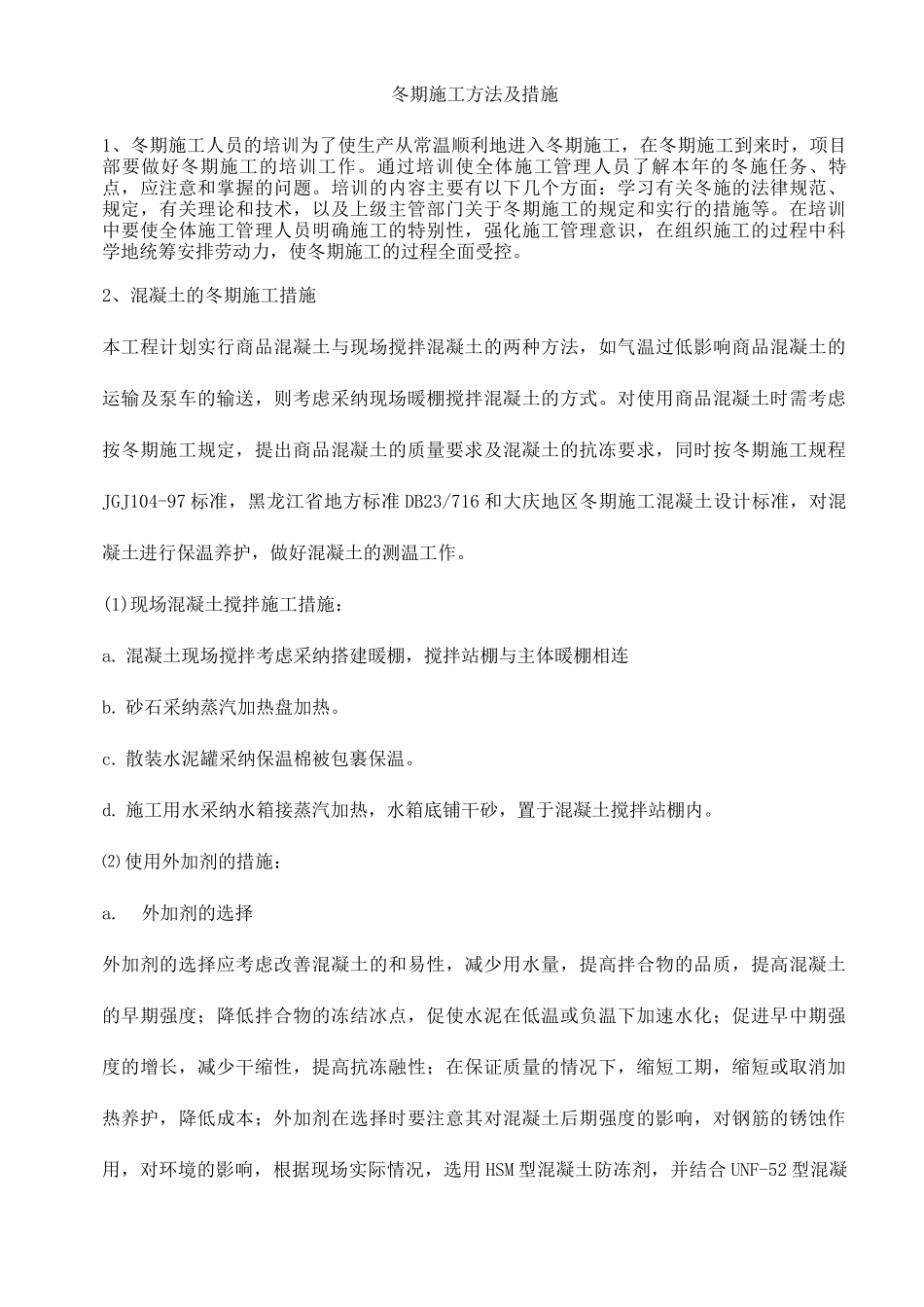

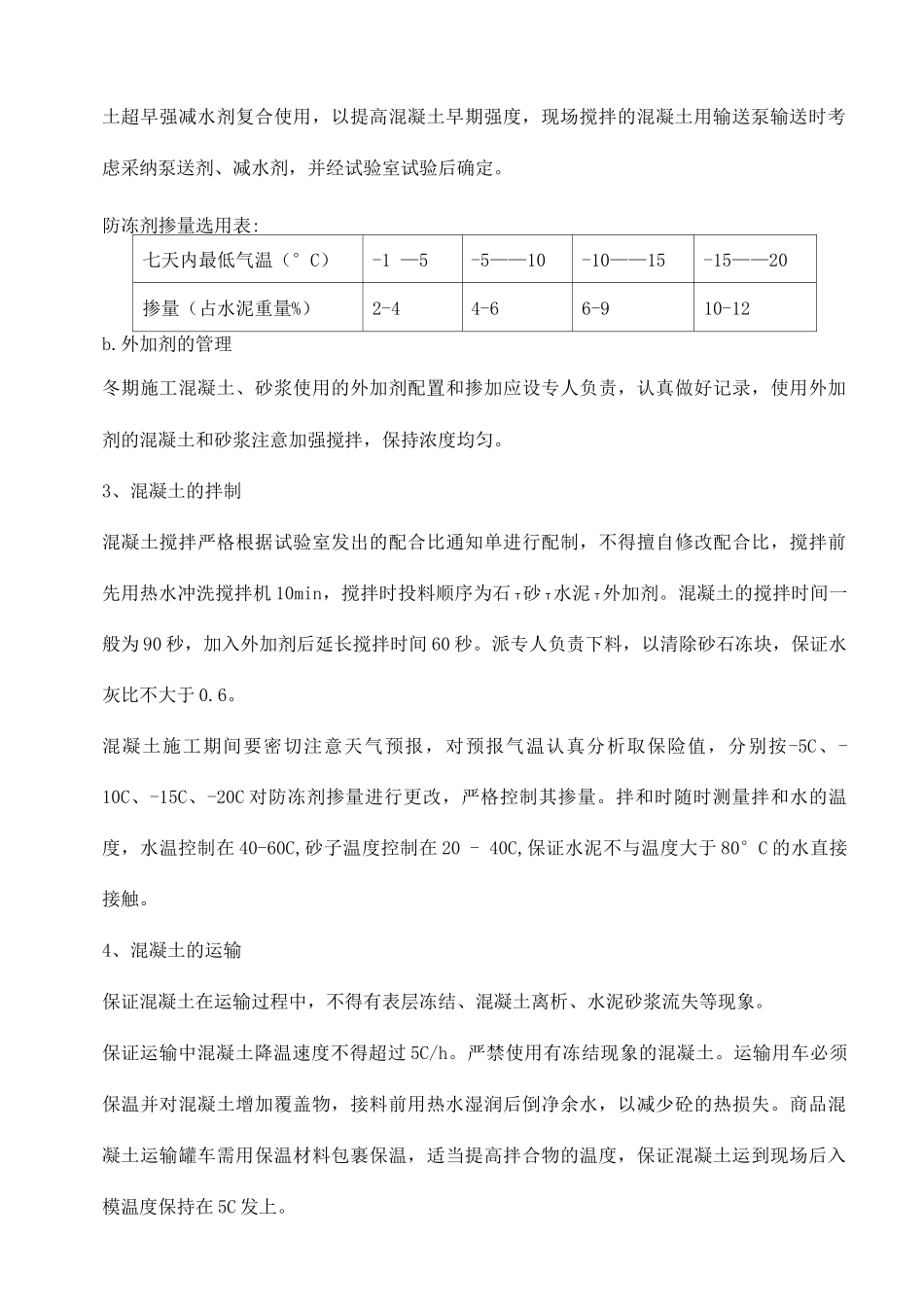

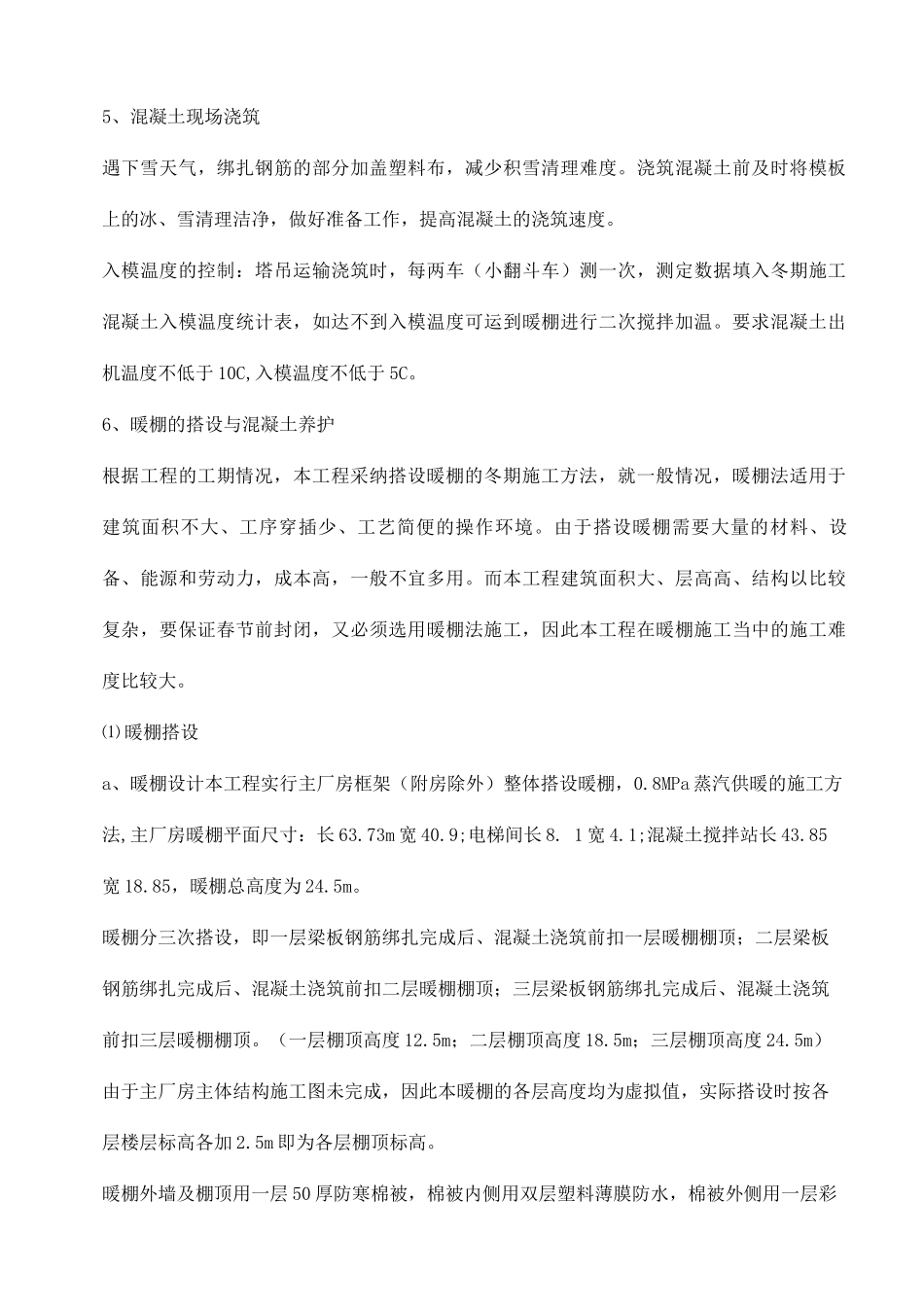

冬期施工方法及措施1、冬期施工人员的培训为了使生产从常温顺利地进入冬期施工,在冬期施工到来时,项目部要做好冬期施工的培训工作。通过培训使全体施工管理人员了解本年的冬施任务、特点,应注意和掌握的问题。培训的内容主要有以下几个方面:学习有关冬施的法律规范、规定,有关理论和技术,以及上级主管部门关于冬期施工的规定和实行的措施等。在培训中要使全体施工管理人员明确施工的特别性,强化施工管理意识,在组织施工的过程中科学地统筹安排劳动力,使冬期施工的过程全面受控。2、混凝土的冬期施工措施本工程计划实行商品混凝土与现场搅拌混凝土的两种方法,如气温过低影响商品混凝土的运输及泵车的输送,则考虑采纳现场暖棚搅拌混凝土的方式。对使用商品混凝土时需考虑按冬期施工规定,提出商品混凝土的质量要求及混凝土的抗冻要求,同时按冬期施工规程JGJ104-97 标准,黑龙江省地方标准 DB23/716 和大庆地区冬期施工混凝土设计标准,对混凝土进行保温养护,做好混凝土的测温工作。(1)现场混凝土搅拌施工措施:a. 混凝土现场搅拌考虑采纳搭建暖棚,搅拌站棚与主体暖棚相连b. 砂石采纳蒸汽加热盘加热。c. 散装水泥罐采纳保温棉被包裹保温。d. 施工用水采纳水箱接蒸汽加热,水箱底铺干砂,置于混凝土搅拌站棚内。⑵ 使用外加剂的措施:a.外加剂的选择外加剂的选择应考虑改善混凝土的和易性,减少用水量,提高拌合物的品质,提高混凝土的早期强度;降低拌合物的冻结冰点,促使水泥在低温或负温下加速水化;促进早中期强度的增长,减少干缩性,提高抗冻融性;在保证质量的情况下,缩短工期,缩短或取消加热养护,降低成本;外加剂在选择时要注意其对混凝土后期强度的影响,对钢筋的锈蚀作用,对环境的影响,根据现场实际情况,选用 HSM 型混凝土防冻剂,并结合 UNF-52 型混凝土超早强减水剂复合使用,以提高混凝土早期强度,现场搅拌的混凝土用输送泵输送时考虑采纳泵送剂、减水剂,并经试验室试验后确定。防冻剂掺量选用表:七天内最低气温(°C)-1 —5-5——10-10——15-15——20掺量(占水泥重量%)2-44-66-910-12b.外加剂的管理冬期施工混凝土、砂浆使用的外加剂配置和掺加应设专人负责,认真做好记录,使用外加剂的混凝土和砂浆注意加强搅拌,保持浓度均匀。3、混凝土的拌制混凝土搅拌严格根据试验室发出的配合比通知单进行配制,不得擅自修改配合比,搅拌前先用热水冲洗搅拌机 10min,搅拌时投料顺序为石 T砂 T水泥 ...
