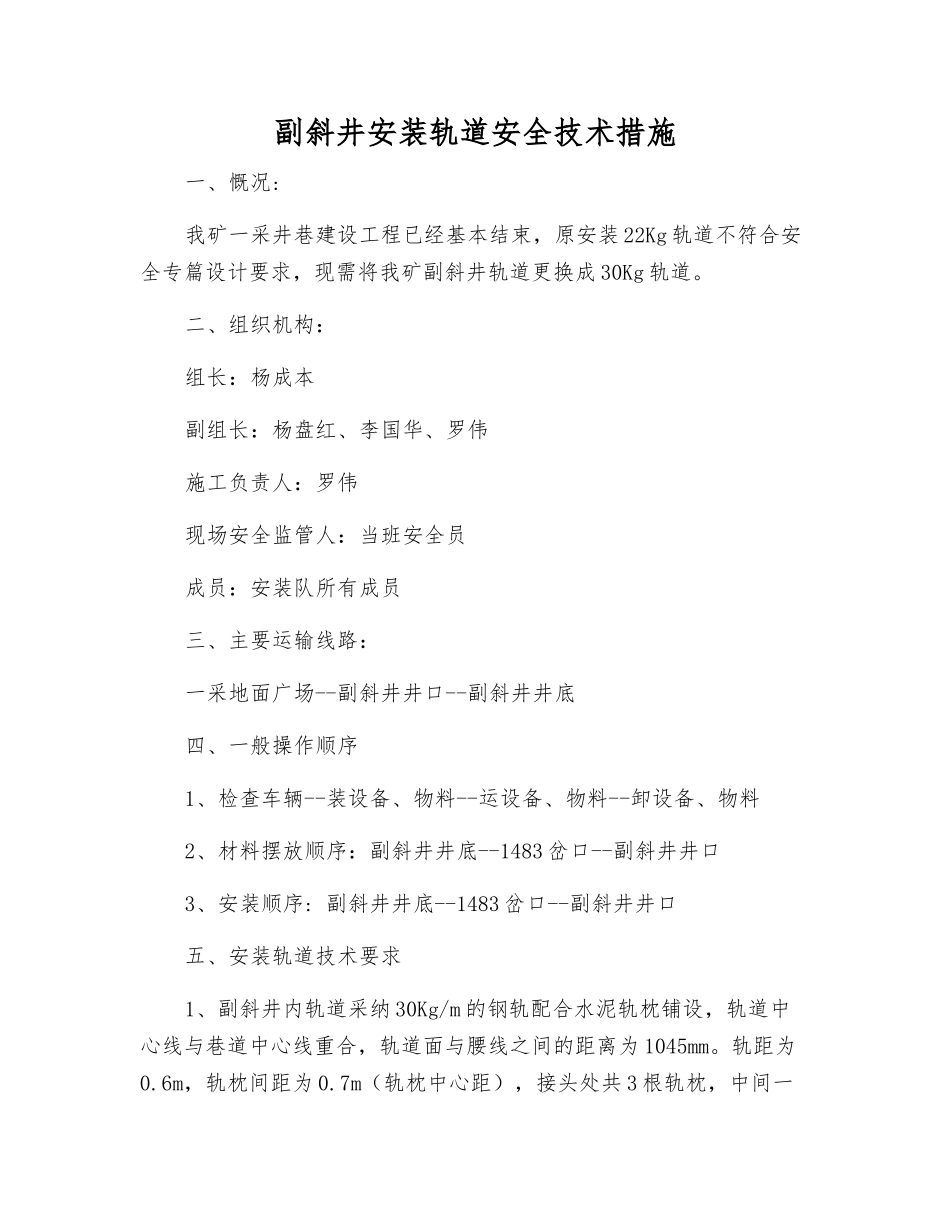

副斜井安装轨道安全技术措施一、慨况:我矿一采井巷建设工程已经基本结束,原安装 22Kg 轨道不符合安全专篇设计要求,现需将我矿副斜井轨道更换成 30Kg 轨道
二、组织机构:组长:杨成本副组长:杨盘红、李国华、罗伟施工负责人:罗伟现场安全监管人:当班安全员成员:安装队所有成员三、主要运输线路:一采地面广场--副斜井井口--副斜井井底四、一般操作顺序1、检查车辆--装设备、物料--运设备、物料--卸设备、物料2、材料摆放顺序:副斜井井底--1483 岔口--副斜井井口3、安装顺序: 副斜井井底--1483 岔口--副斜井井口五、安装轨道技术要求1、副斜井内轨道采纳 30Kg/m 的钢轨配合水泥轨枕铺设,轨道中心线与巷道中心线重合,轨道面与腰线之间的距离为 1045mm
6m,轨枕间距为 0
7m(轨枕中心距),接头处共 3 根轨枕,中间一根在两轨道的接头处,另两根分别距中间轨枕 500mm,安装轨道的坡度为-25°(井口向井底坡度)
2、铺设轨道时,要求平、稳、直
轨道与轨枕之间使用水泥轨枕扣件连接好,轨道与轨道之间的道夹板及螺丝必须上齐拧紧,轨道接头的间隙不得大于 5
0mm,高低和左右错差均不得大于 2
3、平整道床
临时道床拆除后,先把巷道腰线拉起来及使用激光放好巷道中心线,根据腰线到巷道底板的高度把道床平整好
随着道床的平整,把道碴散铺在道床上,厚度为 100 毫 米(注:没有底渣时使用平整道床时多余的杂物,但必须将道床垫平整)
5、轨道线路的轨距、水平、接头平整度、道岔的尖轨、心轨和护轨工作边间距、扣件、轨枕间距等必须符合规定标准
6、在安装地点作业人员每班 8 人,除现场安全员外
六、安装轨道安全措施1、在安装轨道现场,安全科必须每班派一名安全员对安装现场进行安全监督、检查,发现有不安全隐患必须立即停止该工作面的一切工作,并组织相关人
