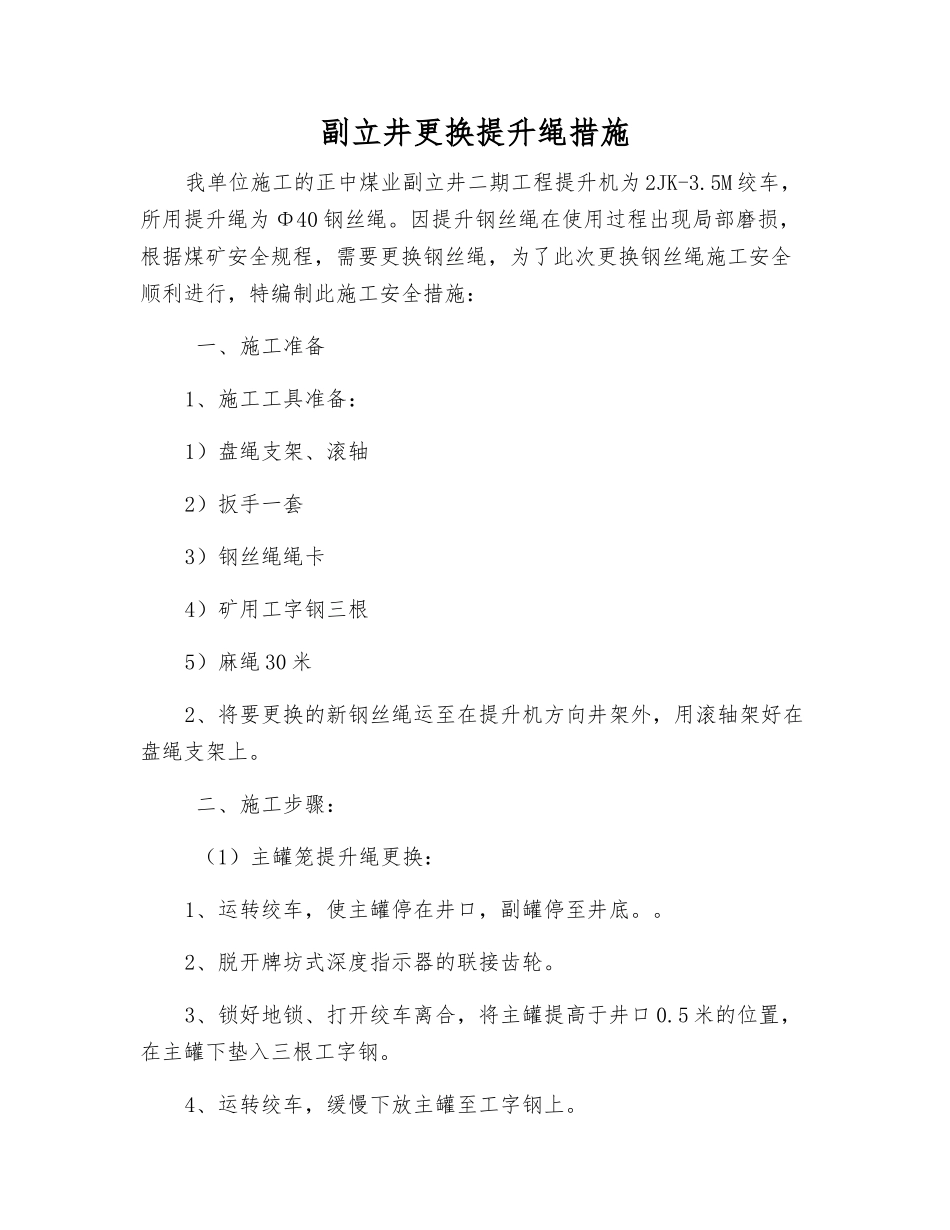

副立井更换提升绳措施我单位施工的正中煤业副立井二期工程提升机为 2JK-3
5M 绞车,所用提升绳为 Φ40 钢丝绳
因提升钢丝绳在使用过程出现局部磨损,根据煤矿安全规程,需要更换钢丝绳,为了此次更换钢丝绳施工安全顺利进行,特编制此施工安全措施: 一、施工准备1、施工工具准备:1)盘绳支架、滚轴2)扳手一套3)钢丝绳绳卡4)矿用工字钢三根5)麻绳 30 米2、将要更换的新钢丝绳运至在提升机方向井架外,用滚轴架好在盘绳支架上
二、施工步骤: (1)主罐笼提升绳更换:1、运转绞车,使主罐停在井口,副罐停至井底

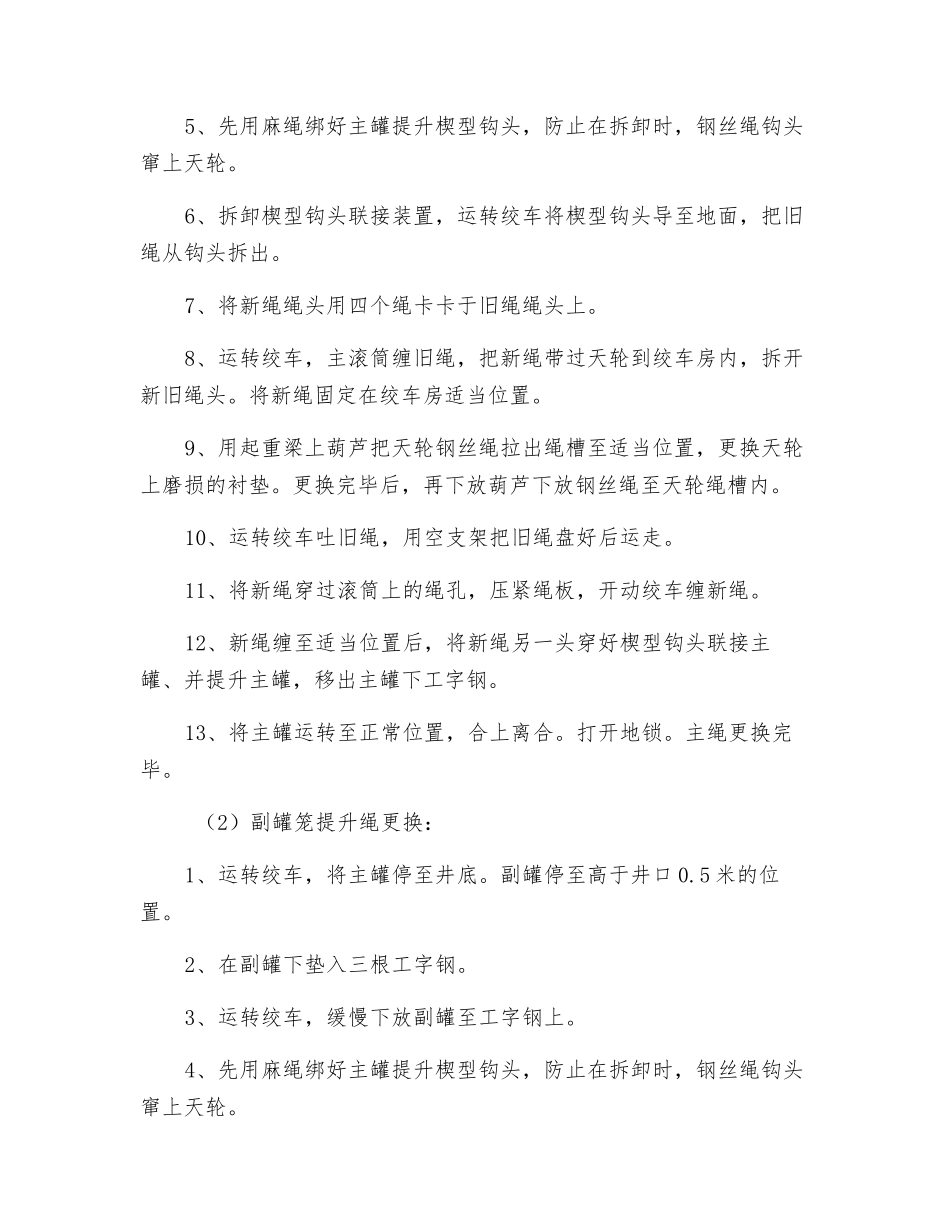

2、脱开牌坊式深度指示器的联接齿轮
3、锁好地锁、打开绞车离合,将主罐提高于井口 0
5 米的位置,在主罐下垫入三根工字钢
4、运转绞车,缓慢下放主罐至工字钢上
5、先用麻绳绑好主罐提升楔型钩头,防止在拆卸时,钢丝绳钩头窜上天轮
6、拆卸楔型钩头联接装置,运转绞车将楔型钩头导至地面,把旧绳从钩头拆出
7、将新绳绳头用四个绳卡卡于旧绳绳头上
8、运转绞车,主滚筒缠旧绳,把新绳带过天轮到绞车房内,拆开新旧绳头
将新绳固定在绞车房适当位置
9、用起重梁上葫芦把天轮钢丝绳拉出绳槽至适当位置,更换天轮上磨损的衬垫
更换完毕后,再下放葫芦下放钢丝绳至天轮绳槽内
10、运转绞车吐旧绳,用空支架把旧绳盘好后运走
11、将新绳穿过滚筒上的绳孔,压紧绳板,开动绞车缠新绳
12、新绳缠至适当位置后,将新绳另一头穿好楔型钩头联接主罐、并提升主罐,移出主罐下工字钢
13、将主罐运转至正常位置,合上离合
主绳更换完毕

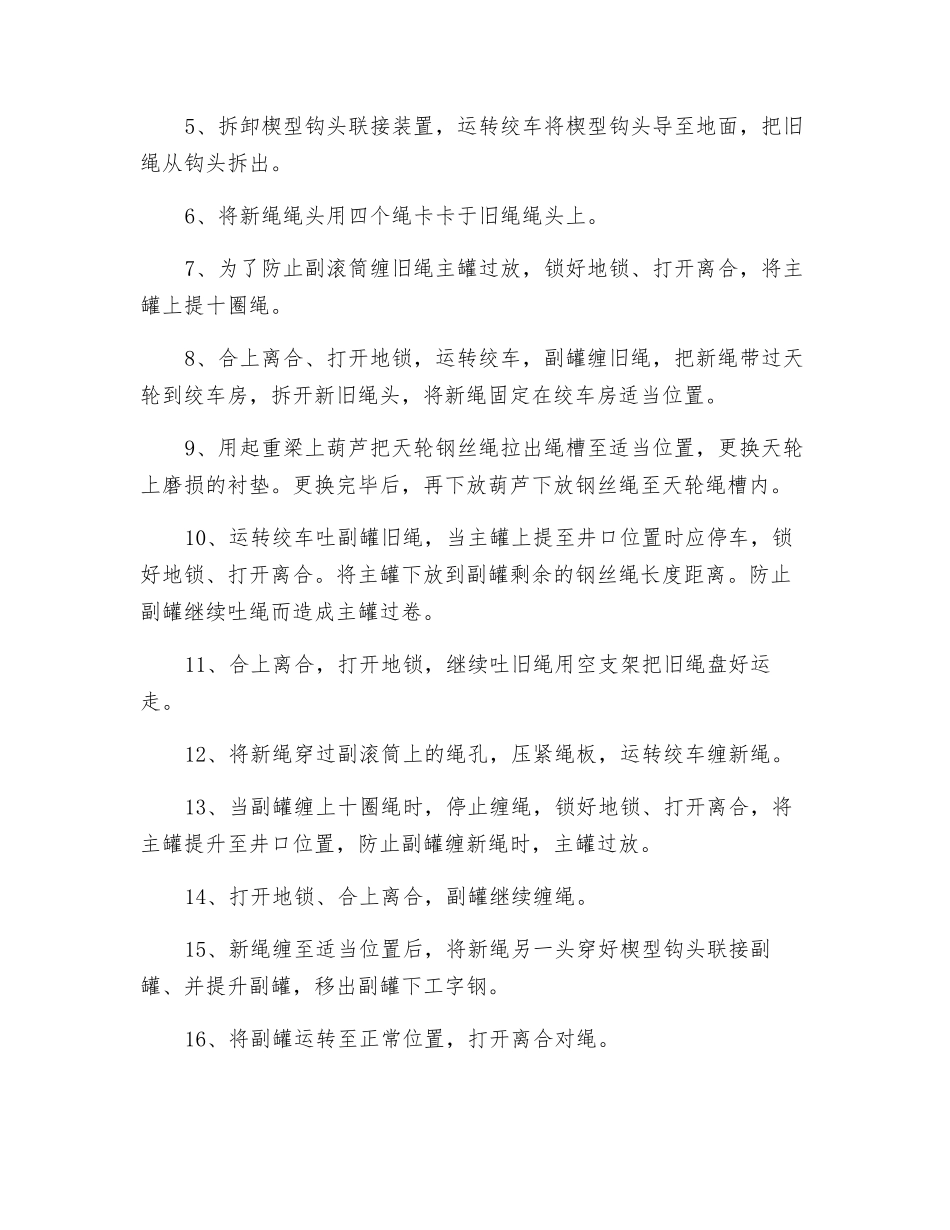

(2)副罐笼提升绳更换:1、运转绞车,将主罐停至井底
副罐停至高于井口 0
5 米的位置
2、在副罐下垫入三根工字钢
3、运转绞车,缓慢下放副罐至工字钢上
4、先用麻绳绑好主罐提升楔型钩头,防止在拆卸时,钢丝绳钩头窜上天轮
5、拆卸楔型钩头联接装置,运转绞车将楔型钩头导
