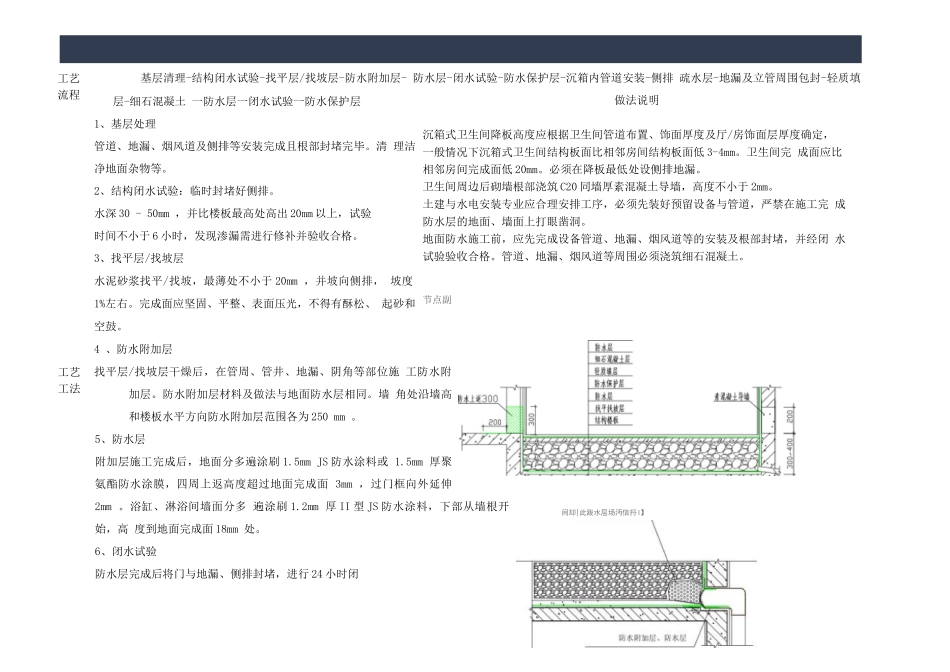

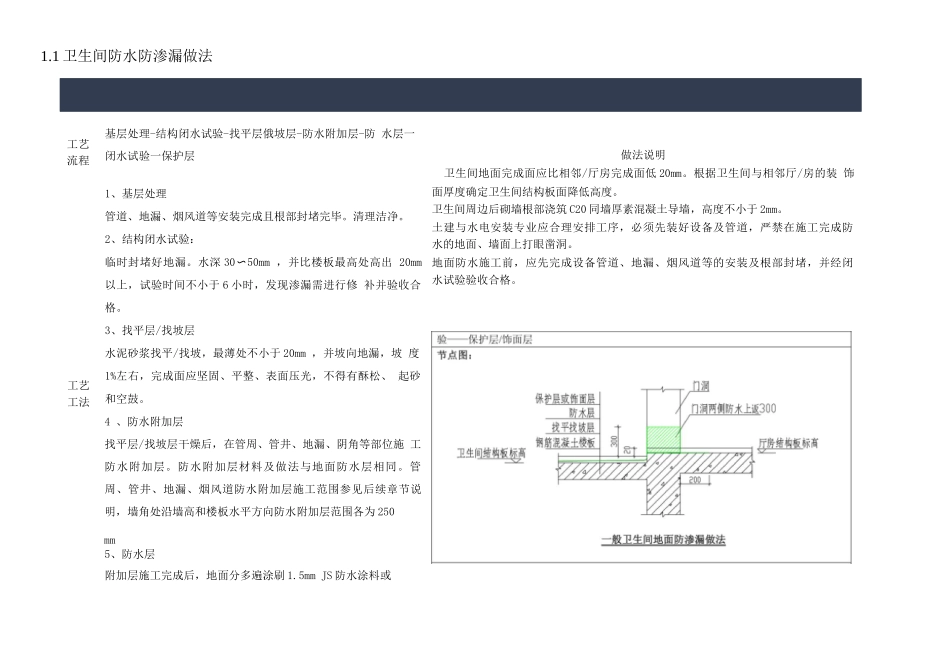

1 卫生间防水防渗漏做法基层处理-结构闭水试验-找平层俄坡层-防水附加层-防 水层一闭水试验一保护层1、基层处理管道、地漏、烟风道等安装完成且根部封堵完毕
2、结构闭水试验:临时封堵好地漏
水深 30〜50mm ,并比楼板最高处高出 20mm 以上,试验时间不小于 6 小时,发现渗漏需进行修 补并验收合格
3、找平层/找坡层水泥砂浆找平/找坡,最薄处不小于 20mm ,并坡向地漏,坡 度1%左右,完成面应坚固、平整、表面压光,不得有酥松、 起砂和空鼓
4 、防水附加层找平层/找坡层干燥后,在管周、管井、地漏、阴角等部位施 工防水附加层
防水附加层材料及做法与地面防水层相同
管 周、管井、地漏、烟风道防水附加层施工范围参见后续章节说 明,墙角处沿墙高和楼板水平方向防水附加层范围各为 2505、防水层附加层施工完成后,地面分多遍涂刷 1
5mm JS 防水涂料或工艺流程工艺工法mm做法说明卫生间地面完成面应比相邻/厅房完成面低 20mm
根据卫生间与相邻厅/房的装 饰面厚度确定卫生间结构板面降低高度
卫生间周边后砌墙根部浇筑 C20 同墙厚素混凝土导墙,高度不小于 2mm
土建与水电安装专业应合理安排工序,必须先装好设备及管道,严禁在施工完成防 水的地面、墙面上打眼凿洞
地面防水施工前,应先完成设备管道、地漏、烟风道等的安装及根部封堵,并经闭 水试验验收合格

5mm 厚聚氨酯防水涂膜,四周上返高度超过地面完成面 3mm ,过门框向外延伸 2mm
浴缸、淋浴间墙面分多 遍涂刷 1
2mm 厚II 型 JS 防水涂料,下部从墙根开始,高 度到地面完成面 18mm 处
6 、闭水试验防水层完成后将门与地漏封堵,进行 24 小时闭水试验避 水深30〜50mm ,并比楼板与导墙相接处高出 20mm 以 上;做好闭水试验观察记录,确认无渗漏后方可排水
如发现 渗漏应分析
