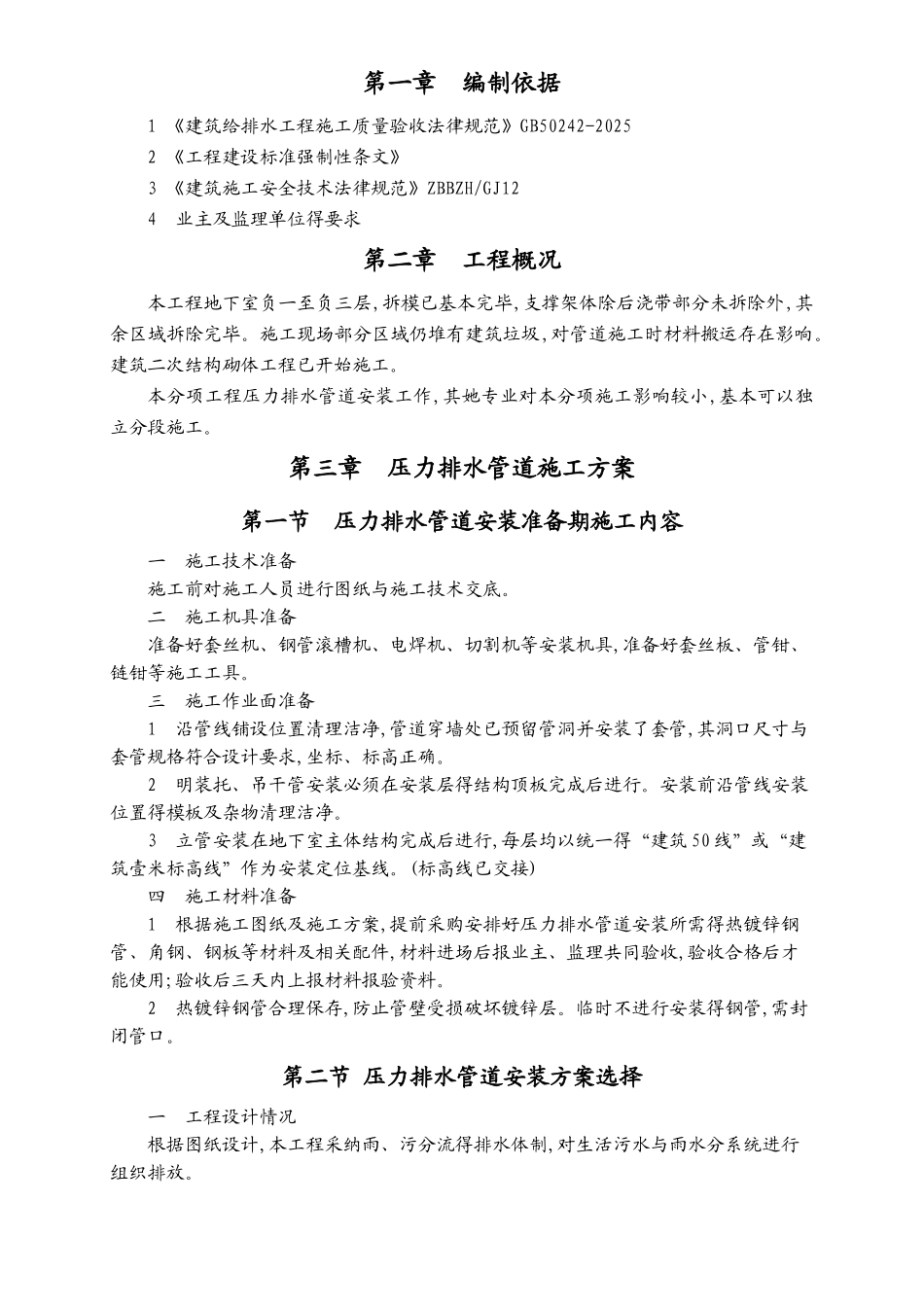

第一章 编制依据1 《建筑给排水工程施工质量验收法律规范》GB50242-20252 《工程建设标准强制性条文》3 《建筑施工安全技术法律规范》ZBBZH/GJ124 业主及监理单位得要求第二章 工程概况本工程地下室负一至负三层,拆模已基本完毕,支撑架体除后浇带部分未拆除外,其余区域拆除完毕
施工现场部分区域仍堆有建筑垃圾,对管道施工时材料搬运存在影响
建筑二次结构砌体工程已开始施工
本分项工程压力排水管道安装工作,其她专业对本分项施工影响较小,基本可以独立分段施工
第三章 压力排水管道施工方案第一节 压力排水管道安装准备期施工内容一 施工技术准备施工前对施工人员进行图纸与施工技术交底
二 施工机具准备准备好套丝机、钢管滚槽机、电焊机、切割机等安装机具,准备好套丝板、管钳、链钳等施工工具
三 施工作业面准备1 沿管线铺设位置清理洁净,管道穿墙处已预留管洞并安装了套管,其洞口尺寸与套管规格符合设计要求,坐标、标高正确
2 明装托、吊干管安装必须在安装层得结构顶板完成后进行
安装前沿管线安装位置得模板及杂物清理洁净
3 立管安装在地下室主体结构完成后进行,每层均以统一得“建筑 50 线”或“建筑壹米标高线”作为安装定位基线
(标高线已交接)四 施工材料准备1 根据施工图纸及施工方案,提前采购安排好压力排水管道安装所需得热镀锌钢管、角钢、钢板等材料及相关配件,材料进场后报业主、监理共同验收,验收合格后才能使用;验收后三天内上报材料报验资料
2 热镀锌钢管合理保存,防止管壁受损破坏镀锌层
临时不进行安装得钢管,需封闭管口
第二节 压力排水管道安装方案选择一 工程设计情况根据图纸设计,本工程采纳雨、污分流得排水体制,对生活污水与雨水分系统进行组织排放
对设在地下室不能采纳重力流方式排放得污废水,设置集水坑与潜污泵提升排出
地下室集水坑得压力排水管采纳热镀锌钢管,丝接与卡箍连接
