臧 圩 河 导 流 工 程管道焊接技术交底2025 年 3 月 排水管道(焊接钢管)施工方案技术交底一 、施工准备(一)作业条件:1、 明装托、吊干管安装必须在安装层得结构顶板完成后进行
沿管线安装位置得模板及杂物清理洁净,托吊卡件均已安装牢固,位置正确
2、 立管安装应在主体结构完成后进行
每层均应有明确得标高线
(二)材料要求:1、 焊接钢管无锈蚀,管材不得有弯曲、锈蚀重皮及凹凸不平等现象
管件无偏扣、乱扣、丝扣不全或角度不准现象
管材及管件均应有出厂合格证及其她相应质量证明材料
2、 防锈漆、调与漆必须有出厂合格证
(三)主要机具:1、 机具:电焊机、套丝机、电钻、电锤、砂轮机、试压泵等
2、 工具:手锤、压力案、管钳等
3、 其它:钢直尺、水平尺、角尺、小线等

二、质量要求1、 管道支(吊、托)架及管座(墩)得安装应符合以下规定:构造正确,埋设平正牢固,排列整齐,支架与管子接触紧密
检验方法:观察与用手扳检查
2、 管道及金属支架涂漆应符合以下规定:油漆种类与涂刷遍数符合设计要求,附着良好,无脱皮、起泡与漏涂,漆膜厚度均匀,色泽一致,无流淌及污染现象
检验方法:观察检查

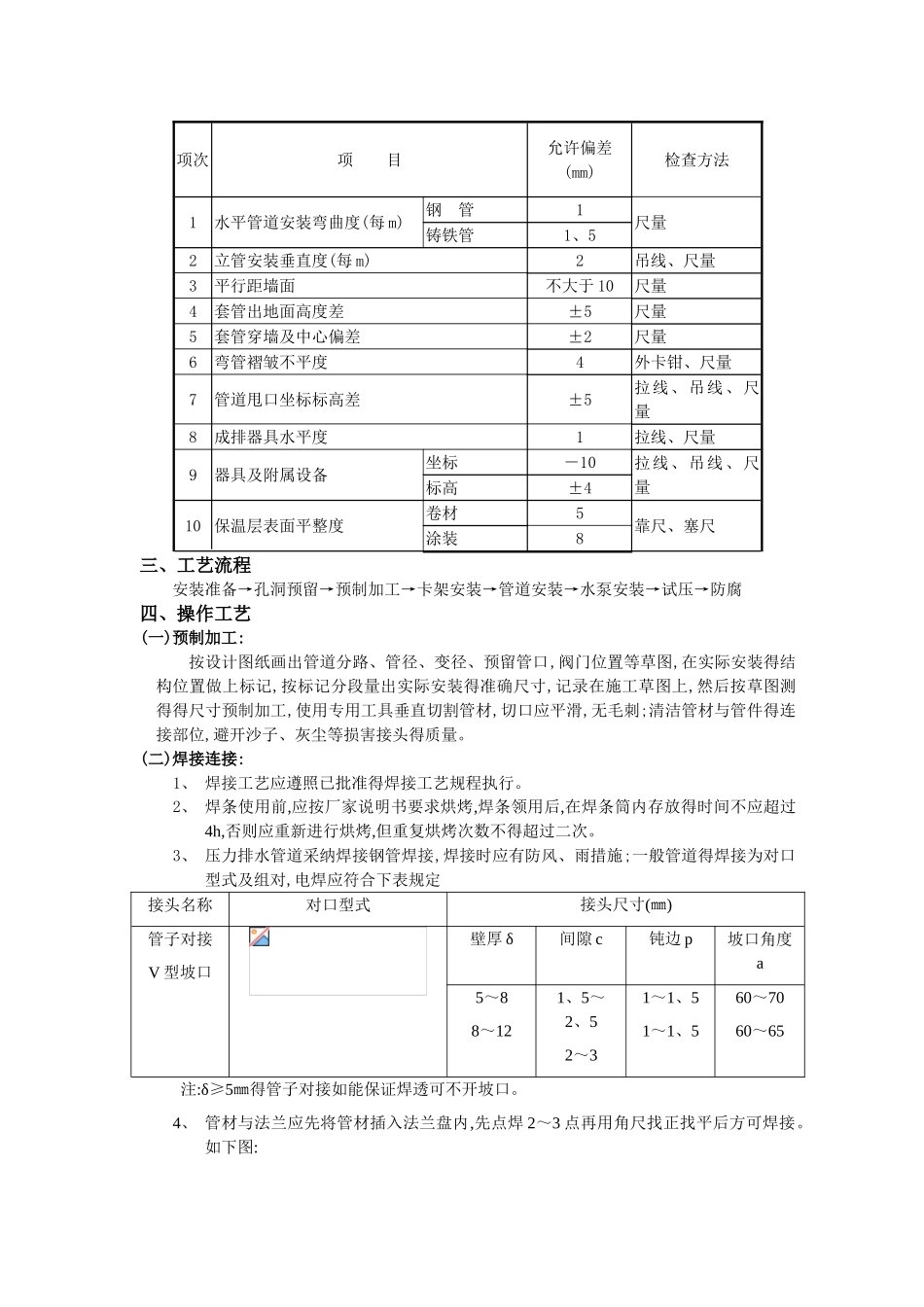

3、 允许偏差项目室内排水管道安装得允许偏差与检验方法项次项 目允许偏差 (mm)检查方法1水平管道安装弯曲度(每 m)钢 管1尺量铸铁管1、52立管安装垂直度(每 m)2吊线、尺量3平行距墙面不大于 10尺量4套管出地面高度差±5尺量5套管穿墙及中心偏差±2尺量6弯管褶皱不平度4外卡钳、尺量7管道甩口坐标标高差±5拉线、吊线、尺量8成排器具水平度1拉线、尺量9器具及附属设备坐标-10拉线、吊线、尺量标高±410 保温层表面平整度卷材5靠尺、塞尺涂装8三、工艺流程安装准备→孔洞预留→预制加工→卡架安装→管道安装→水泵安装→试压→防腐四、操作工艺(一)预制加工:按设计图纸画出管道分路、管径、变径
