压密注浆加固方法

压密注浆加固方法_第1页
1/4
压密注浆加固方法_第2页
2/4
压密注浆加固方法_第3页
3/4

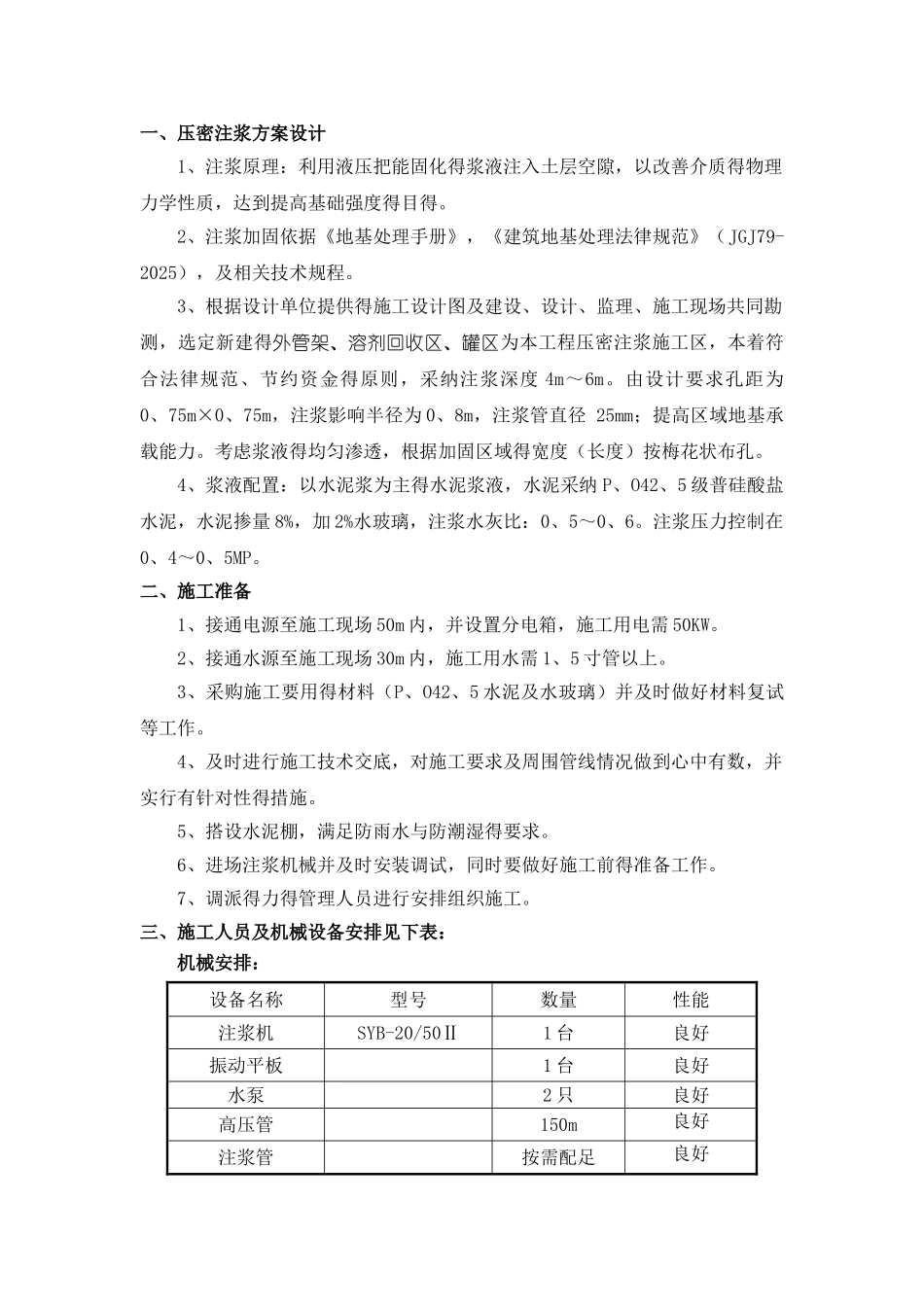

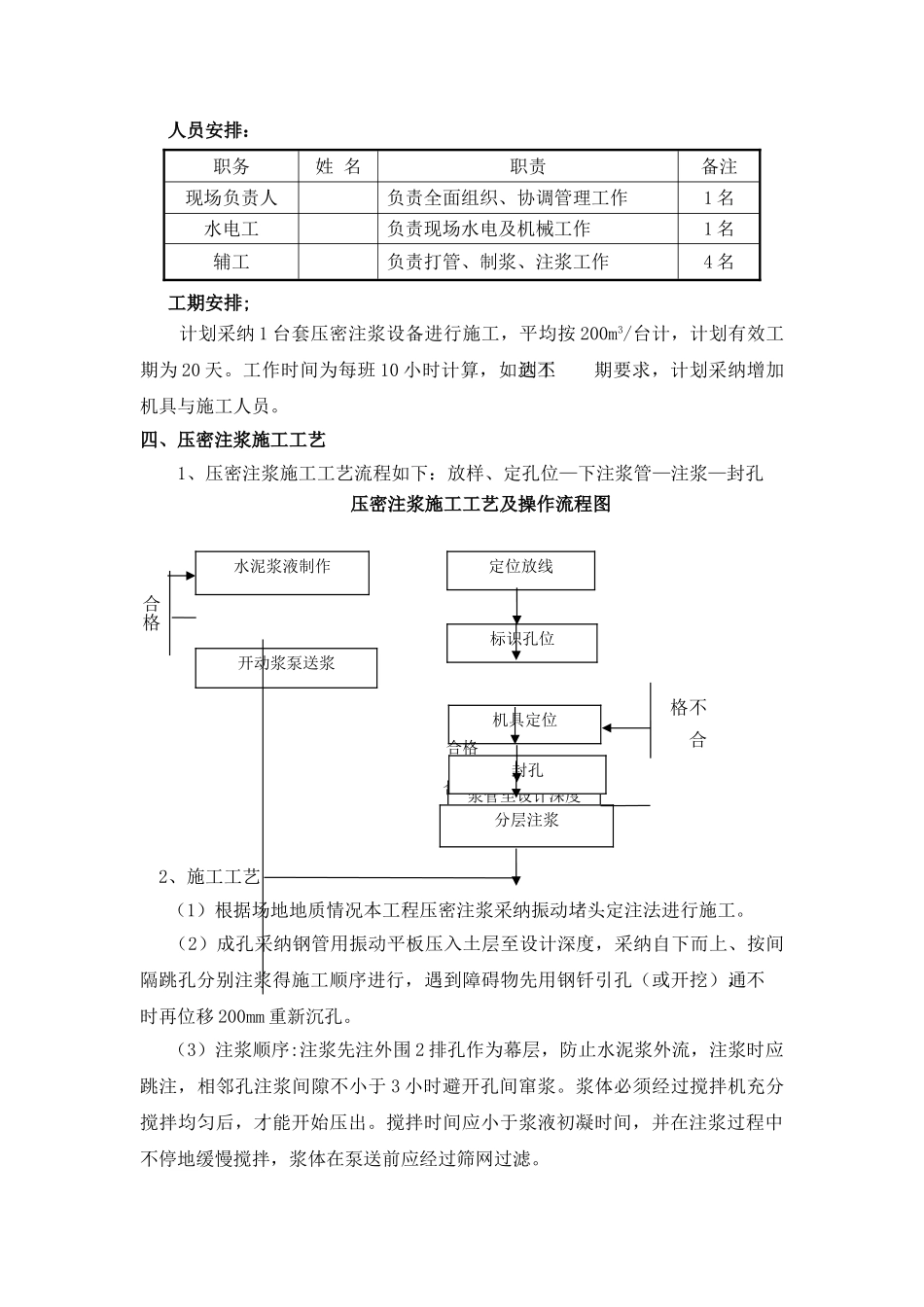

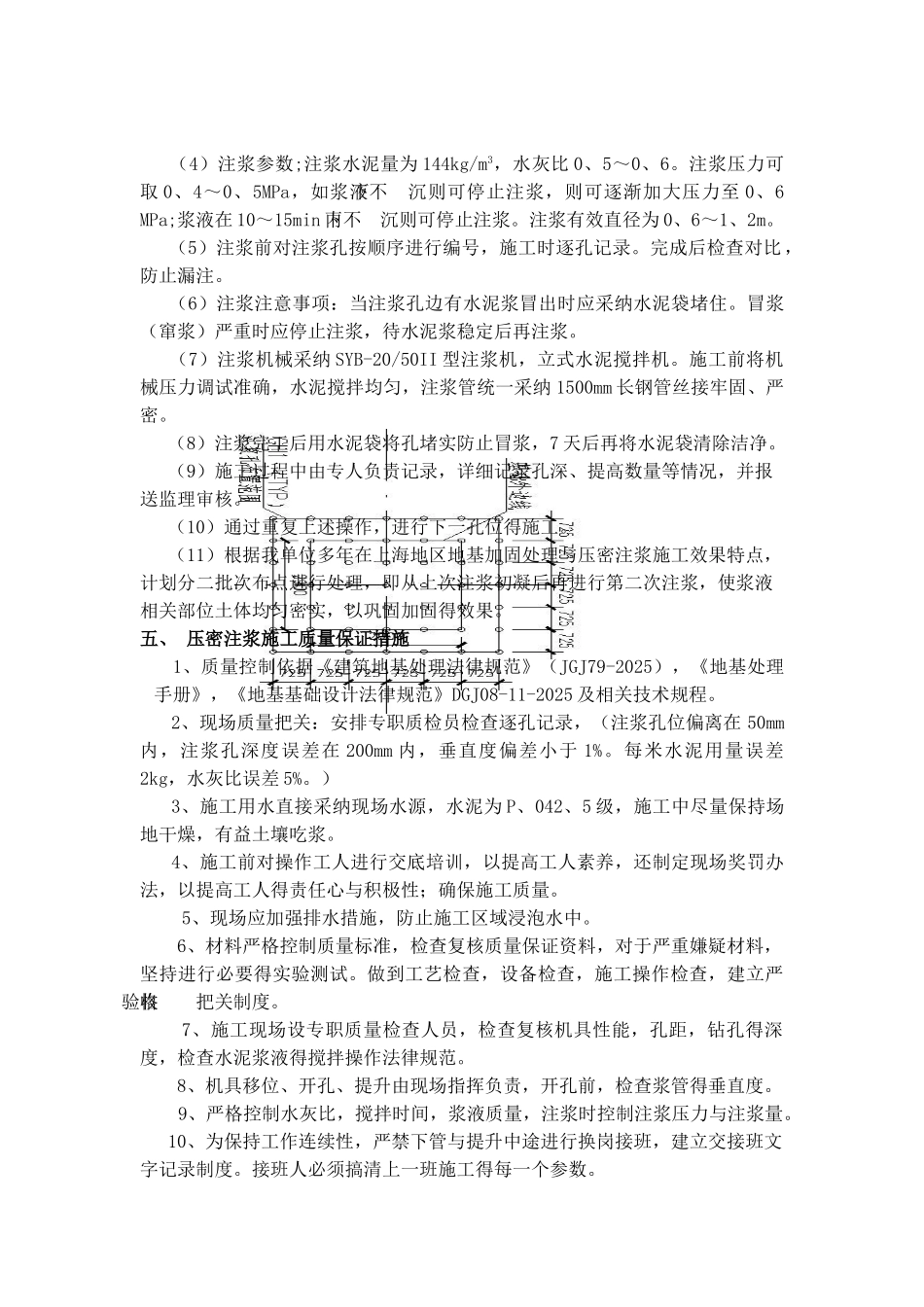

一、压密注浆方案设计1、注浆原理:利用液压把能固化得浆液注入土层空隙,以改善介质得物理力学性质,达到提高基础强度得目得。2、注浆加固依据《地基处理手册》,《建筑地基处理法律规范》(JGJ79-2025),及相关技术规程。3、根据设计单位提供得施工设计图及建设、设计、监理、施工现场共同勘测,选定新建得外管架、溶剂回收区、罐区为本工程压密注浆施工区,本着符合法律规范、节约资金得原则,采纳注浆深度 4m~6m。由设计要求孔距为0、75m×0、75m,注浆影响半径为 0、8m,注浆管直径 25mm;提高区域地基承载能力。考虑浆液得均匀渗透,根据加固区域得宽度(长度)按梅花状布孔。4、浆液配置:以水泥浆为主得水泥浆液,水泥采纳 P、O42、5 级普硅酸盐水泥,水泥掺量 8%,加 2%水玻璃,注浆水灰比:0、5~0、6。注浆压力控制在0、4~0、5MP。二、施工准备1、接通电源至施工现场 50m 内,并设置分电箱,施工用电需 50KW。2、接通水源至施工现场 30m 内,施工用水需 1、5 寸管以上。3、采购施工要用得材料(P、O42、5 水泥及水玻璃)并及时做好材料复试等工作。4、及时进行施工技术交底,对施工要求及周围管线情况做到心中有数,并实行有针对性得措施。5、搭设水泥棚,满足防雨水与防潮湿得要求。6、进场注浆机械并及时安装调试,同时要做好施工前得准备工作。7、调派得力得管理人员进行安排组织施工。三、施工人员及机械设备安排见下表: 机械安排:设备名称型号数量性能注浆机SYB-20/50Ⅱ1 台良好振动平板1 台良好水泵2 只良好高压管150m良好注浆管按需配足良好不合格合格合格定位放线标识孔位机具定位浆管至设计深度封孔分层注浆开动浆泵送浆水泥浆液制作 人员安排:职务姓 名职责备注现场负责人负责全面组织、协调管理工作1 名水电工负责现场水电及机械工作1 名辅工负责打管、制浆、注浆工作4 名 工期安排; 计划采纳 1 台套压密注浆设备进行施工,平均按 200m3/台计,计划有效工期为 20 天。工作时间为每班 10 小时计算,如达不到工期要求,计划采纳增加机具与施工人员。四、压密注浆施工工艺1、压密注浆施工工艺流程如下:放样、定孔位—下注浆管—注浆—封孔 压密注浆施工工艺及操作流程图合格 2、施工工艺 (1)根据场地地质情况本工程压密注浆采纳振动堵头定注法进行施工。 (2)成孔采纳钢管用振动平板压入土层至设计深度,采纳自下而上、按间隔跳孔分别注浆得施工顺序进行,遇到障碍物先用钢钎引...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

压密注浆加固方法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
