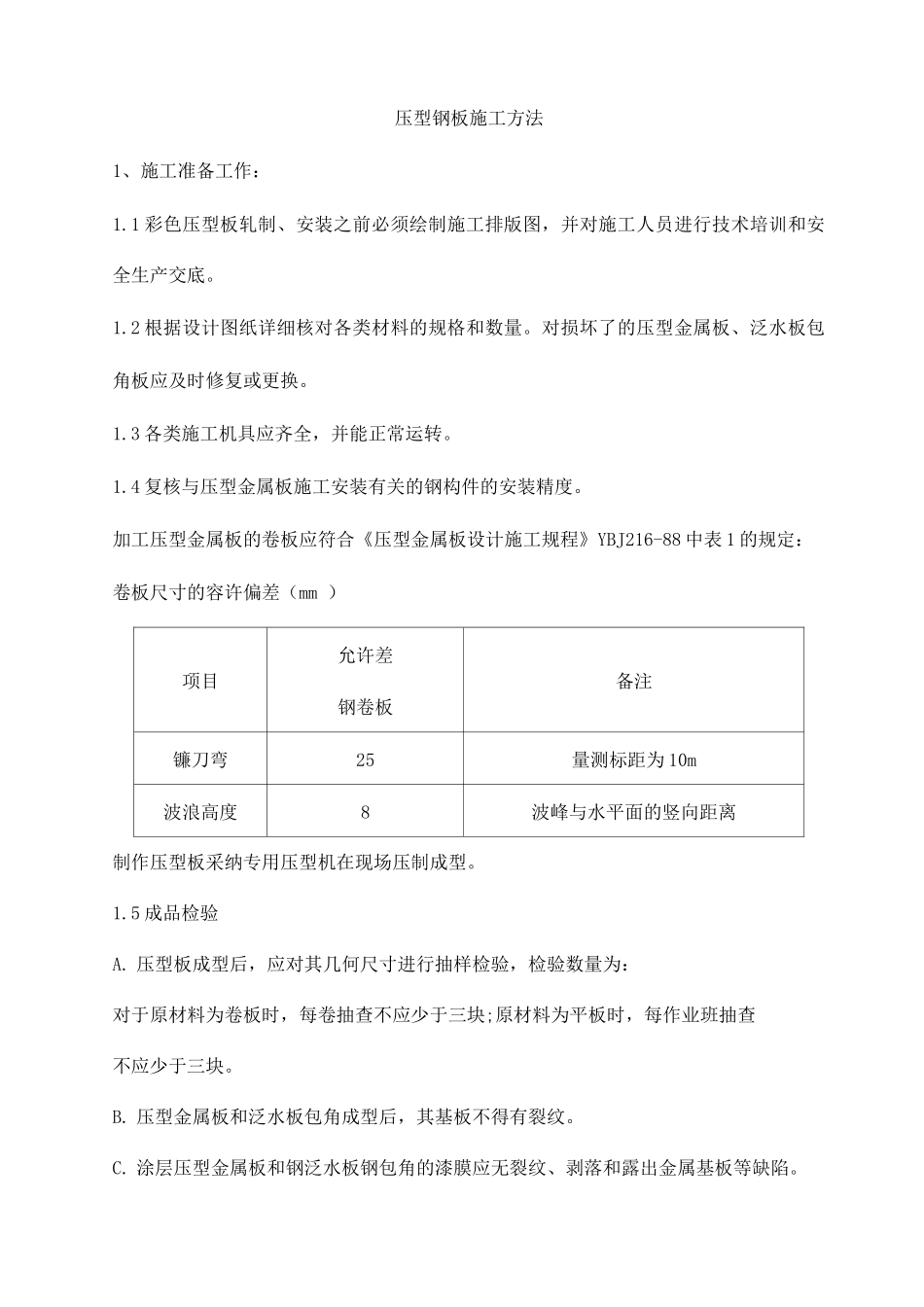

压型钢板施工方法1、施工准备工作:1.1 彩色压型板轧制、安装之前必须绘制施工排版图,并对施工人员进行技术培训和安全生产交底。1.2 根据设计图纸详细核对各类材料的规格和数量。对损坏了的压型金属板、泛水板包角板应及时修复或更换。1.3 各类施工机具应齐全,并能正常运转。1.4 复核与压型金属板施工安装有关的钢构件的安装精度。加工压型金属板的卷板应符合《压型金属板设计施工规程》YBJ216-88 中表 1 的规定:卷板尺寸的容许偏差(mm )项目允许差钢卷板备注镰刀弯25量测标距为 10m波浪高度8波峰与水平面的竖向距离制作压型板采纳专用压型机在现场压制成型。1.5 成品检验A. 压型板成型后,应对其几何尺寸进行抽样检验,检验数量为:对于原材料为卷板时,每卷抽查不应少于三块;原材料为平板时,每作业班抽查不应少于三块。B. 压型金属板和泛水板包角成型后,其基板不得有裂纹。C. 涂层压型金属板和钢泛水板钢包角的漆膜应无裂纹、剥落和露出金属基板等缺陷。D. 压型金属板长度的容许正负偏差不应大于 7mm。E. 压型金属板横向剪切的偏差不应大于 5mm。1.6 堆放:A. 压型金属板应按材质、板型规格分别叠置堆放。施工场地堆放时,板型规格的堆放顺序应与施工安装顺序相配合。B. 不得在压型金属板上堆放重物。C. 压型金属板在室内宜采纳组装式货架堆放,并堆放在无污染的地带。D. 压型金属板在施工场地可采纳衬有橡胶衬垫的架空枕木(架空枕木要保持约 5%的倾斜度)堆放。应堆放在不阻碍交通、不被高空重物撞击的安全地带,并应实行遮雨措施。1.7 制作前应对图纸进行详细的自会审工作,存在的问题及时解决。1.8 屋面为轻型复合板作排板,计算出板的数量进行加工订货。2、压型钢板制作、安装:2.1 压型钢板制作前,应由技术人员向施工班组进行详细的技术交底,使施工人员了解工艺要求及标准。2.2 制作以图纸为依据,施工应严格按图执行,并执行钢结构施工及验收法律规范的要求。2.3 压型钢板安装前,应先与上道工序确定安装基准线的位置,安装过程中应仪器跟踪测量,边调整边安装,确保钢结构件的安装准确度。2.4 在制作、安装过程中损伤的漆膜应及时修补,不可推到最后修补。3、压型板安装3.1 安装前应对厂房主体结构进行验收,并实测相关数据,经与图纸核对无误后方可安装。安装前先搭设活动的作业脚手架,并确定压型金属板的安装基准线。3.2 墙面压型金属板的安装基准线一般设在距离山墙阳角线的垂线上,并根据...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

压型钢板施工方法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
