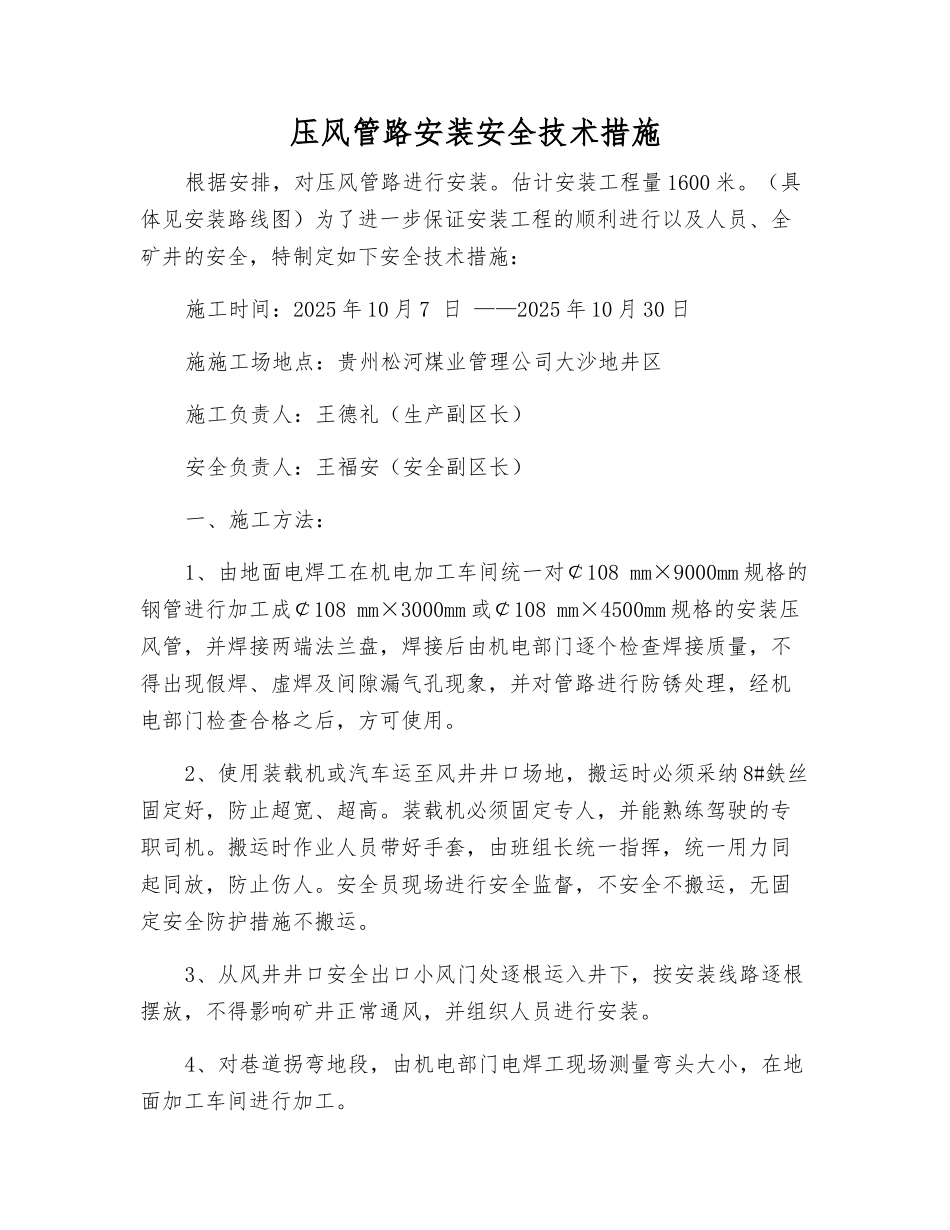

压风管路安装安全技术措施根据安排,对压风管路进行安装。估计安装工程量 1600 米。(具体见安装路线图)为了进一步保证安装工程的顺利进行以及人员、全矿井的安全,特制定如下安全技术措施:施工时间:2025 年 10 月 7 日 ——2025 年 10 月 30 日施施工场地点:贵州松河煤业管理公司大沙地井区施工负责人:王德礼(生产副区长)安全负责人:王福安(安全副区长)一、施工方法:1、由地面电焊工在机电加工车间统一对¢108 mm×9000mm 规格的钢管进行加工成¢108 mm×3000mm 或¢108 mm×4500mm 规格的安装压风管,并焊接两端法兰盘,焊接后由机电部门逐个检查焊接质量,不得出现假焊、虚焊及间隙漏气孔现象,并对管路进行防锈处理,经机电部门检查合格之后,方可使用。2、使用装载机或汽车运至风井井口场地,搬运时必须采纳 8#鉄丝固定好,防止超宽、超高。装载机必须固定专人,并能熟练驾驶的专职司机。搬运时作业人员带好手套,由班组长统一指挥,统一用力同起同放,防止伤人。安全员现场进行安全监督,不安全不搬运,无固定安全防护措施不搬运。3、从风井井口安全出口小风门处逐根运入井下,按安装线路逐根摆放,不得影响矿井正常通风,并组织人员进行安装。4、对巷道拐弯地段,由机电部门电焊工现场测量弯头大小,在地面加工车间进行加工。二、施工组织措施1、作业方式:实行三班作业。每班指派班组长统一指挥、安全员现场进行安全监督。2、严禁人员单独作业。3、矿指定一名副区长(王徳礼)专项负责此工程的工作协调,对此工程的工作全权负责。4、安全副区长(王福安)对此工程的安全工作全面监管,并对每作业班安全员进行指派和管理。5、机电部门做好配合,负责在地面管路、弯头、三通等特别部件的加工,必要时,指派专职钳工现场指导安装。6、技术部门负责按《开采方案》、《安全专篇》等设计要求,进行现场技术指导,使安装工程符合设计法律规范和要求。三、安装施工工程技术质量要求1、严禁与瓦斯抽放管路、电缆布置在巷道的同一侧,与电缆布置在巷道的同一侧时,管子必须敷设在电缆下方,并保持 0.3m 以上的距离。2、管子的敷设高度自轨面起不低于 1.8 米,并每隔 3 米采纳钢筘固定。3、接口处采纳法兰垫,每一个螺丝都必须要使用弹簧垫并上紧螺帽使弹簧垫压平,使接头严密不漏气。4、严禁使用未经防锈处理或法兰焊接不合格的管路。5、拐弯处平缓,使用专用弯头材料加工,弯度不小于 90°,严禁拐死弯。6、...
