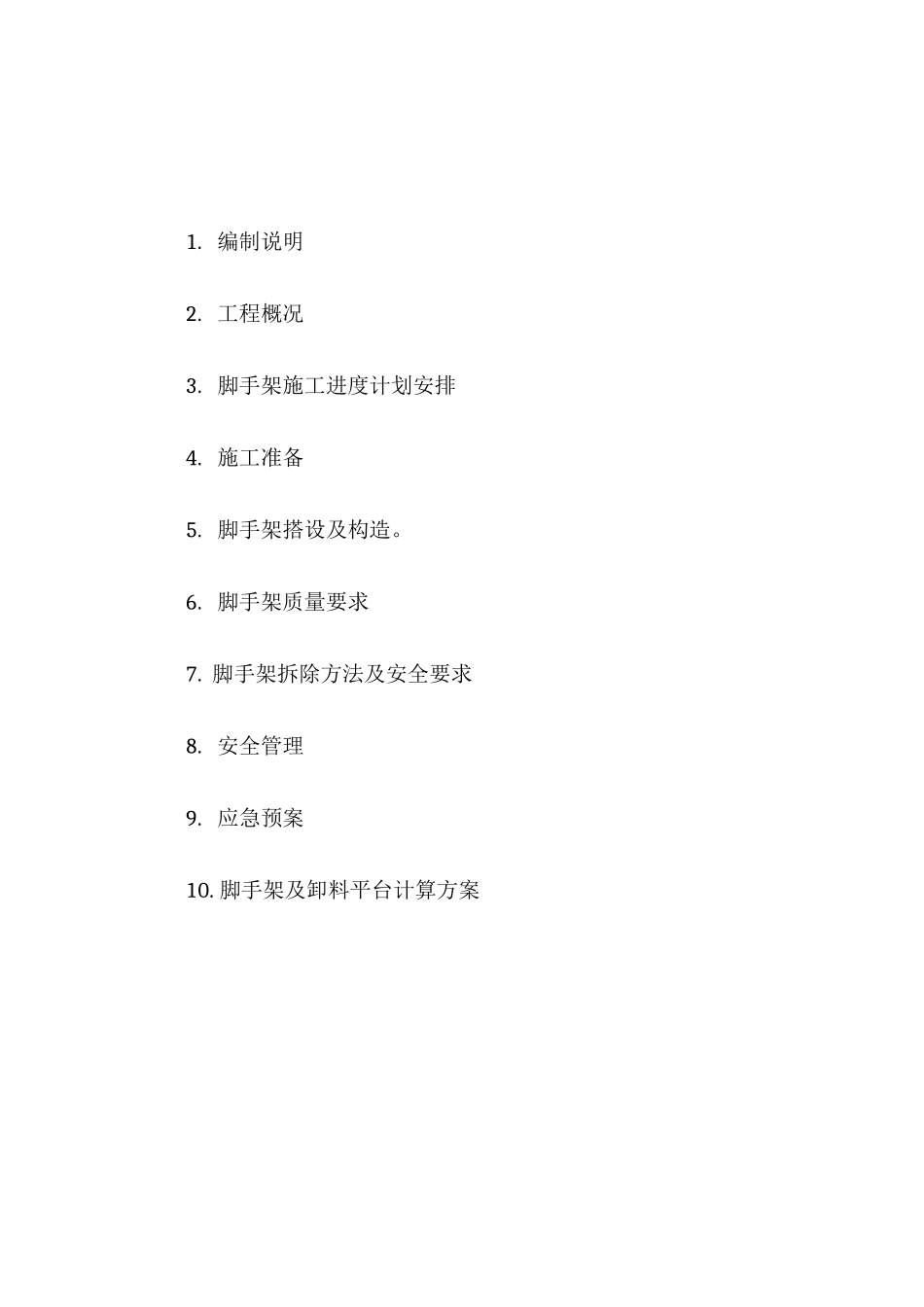

脚手架施工进度计划安排4
脚手架搭设及构造
脚手架质量要求7
脚手架拆除方法及安全要求8
应急预案10

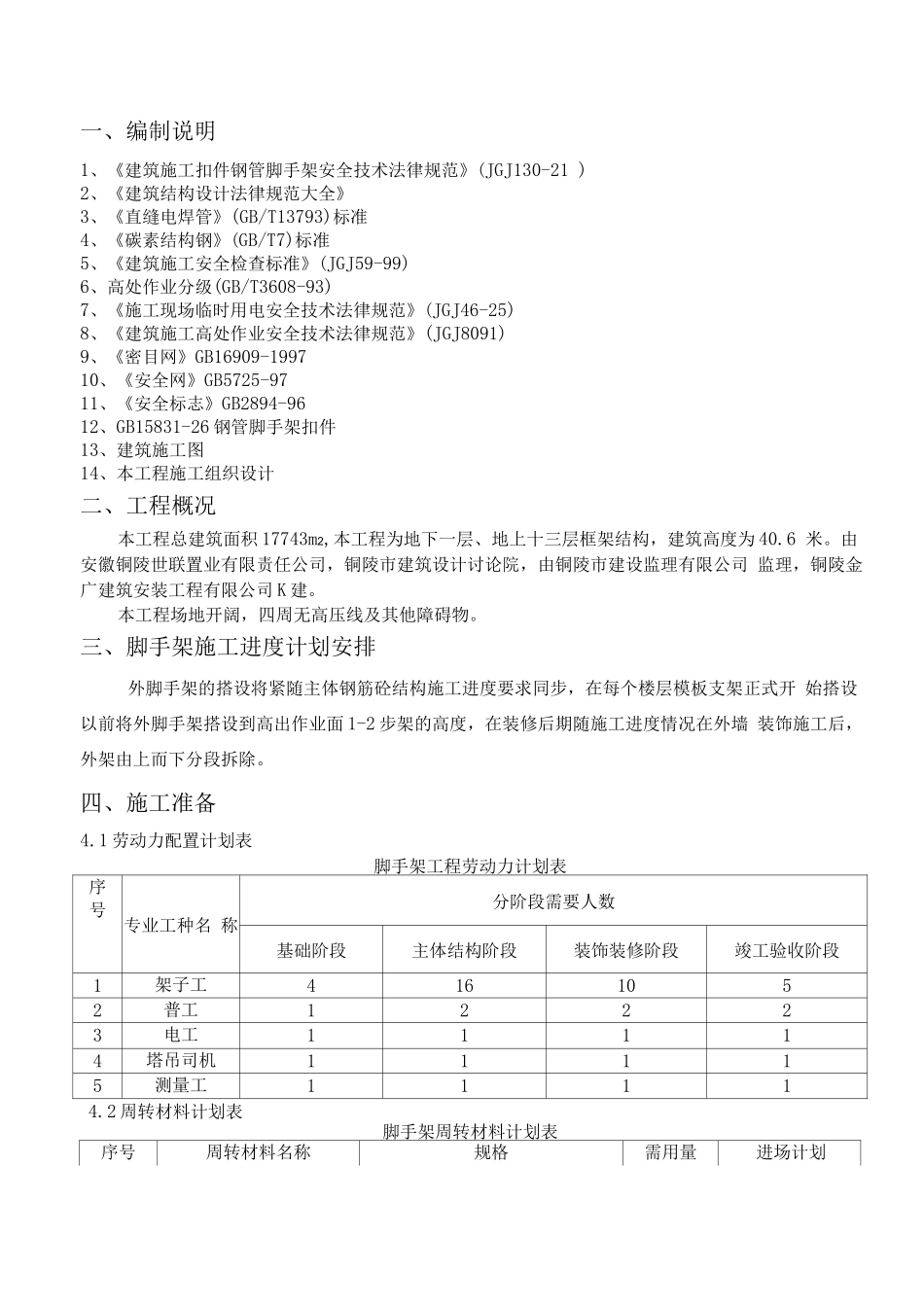

脚手架及卸料平台计算方案一、编制说明1、《建筑施工扣件钢管脚手架安全技术法律规范》(JGJ130-21 )2、《建筑结构设计法律规范大全》3、《直缝电焊管》(GB/T13793)标准4、《碳素结构钢》(GB/T7)标准5、《建筑施工安全检查标准》(JGJ59-99)6、高处作业分级(GB/T3608-93)7、《施工现场临时用电安全技术法律规范》(JGJ46-25)8、《建筑施工高处作业安全技术法律规范》(JGJ8091)9、《密目网》GB16909-199710、《安全网》GB5725-9711、《安全标志》GB2894-9612、GB15831-26 钢管脚手架扣件13、建筑施工图14、本工程施工组织设计二、工程概况本工程总建筑面积 17743m2,本工程为地下一层、地上十三层框架结构,建筑高度为 40
由安徽铜陵世联置业有限责任公司,铜陵市建筑设计讨论院,由铜陵市建设监理有限公司 监理,铜陵金广建筑安装工程有限公司 K 建
本工程场地开阔,四周无高压线及其他障碍物
三、脚手架施工进度计划安排外脚手架的搭设将紧随主体钢筋砼结构施工进度要求同步,在每个楼层模板支架正式开 始搭设以前将外脚手架搭设到高出作业面 1-2 步架的高度,在装修后期随施工进度情况在外墙 装饰施工后,外架由上而下分段拆除
四、施工准备4
1 劳动力配置计划表脚手架工程劳动力计划表序号专业工种名 称分阶段需要人数基础阶段主体结构阶段装饰装修阶段竣工验收阶段1架子工4161052普工12223电工11114塔吊司机11115测量工11114

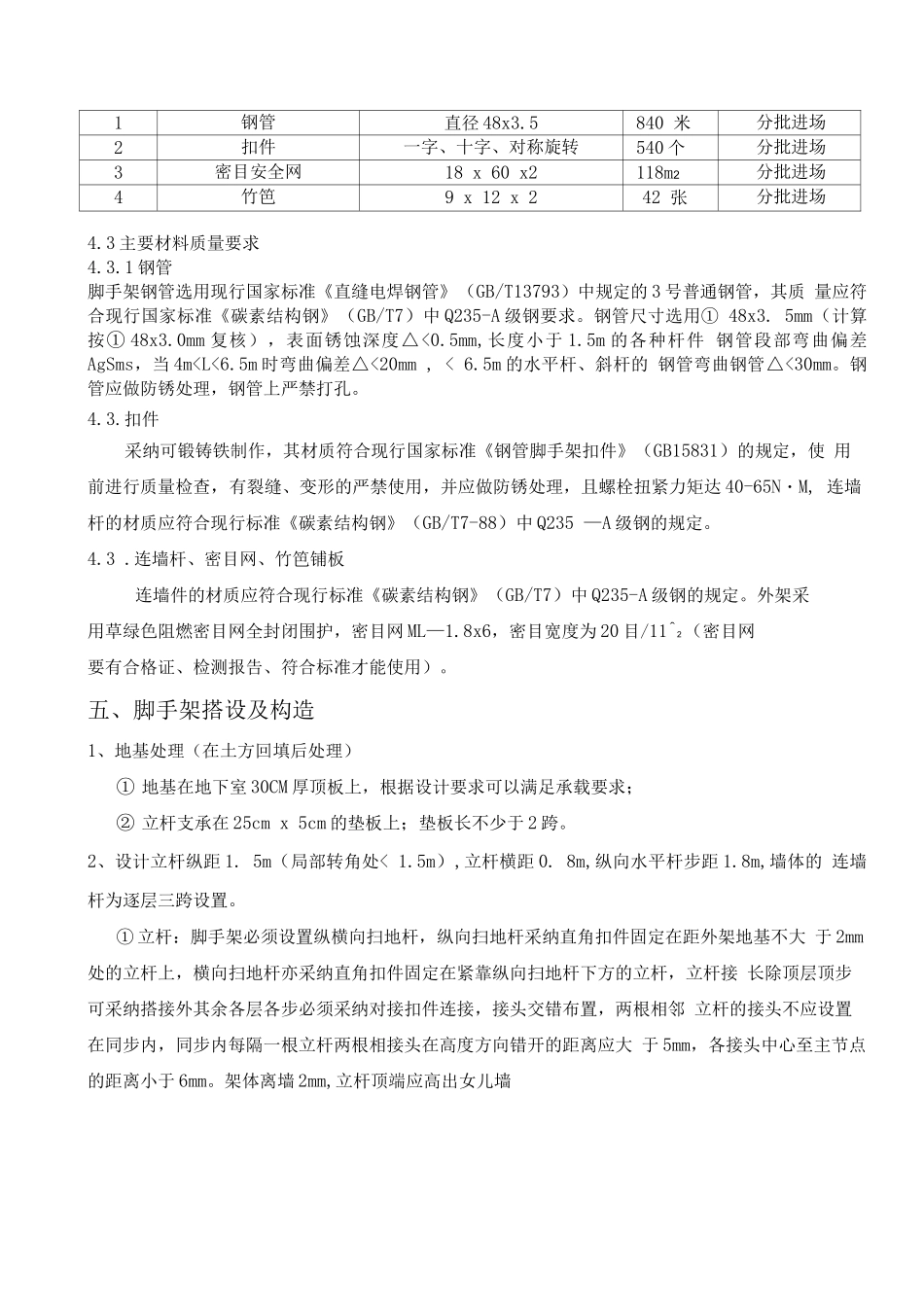

2 周转材料计划表脚手架周转材料计划表序号周转材料名称规格需用量进场计划1钢管直
