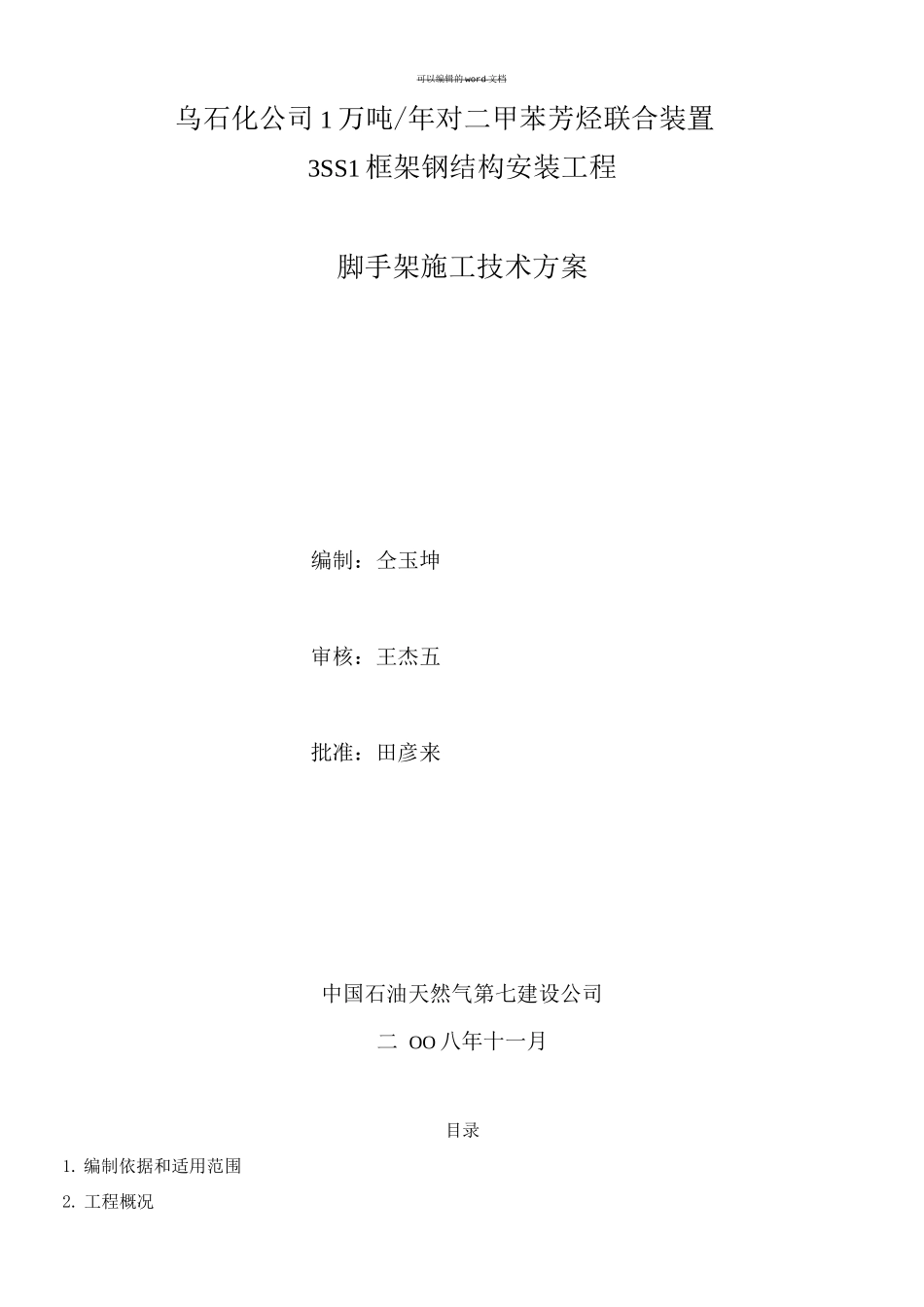

可以编辑的 word 文档乌石化公司 1 万吨/年对二甲苯芳烃联合装置3SS1 框架钢结构安装工程脚手架施工技术方案编制:仝玉坤审核:王杰五批准:田彦来中国石油天然气第七建设公司二 OO 八年十一月目录1

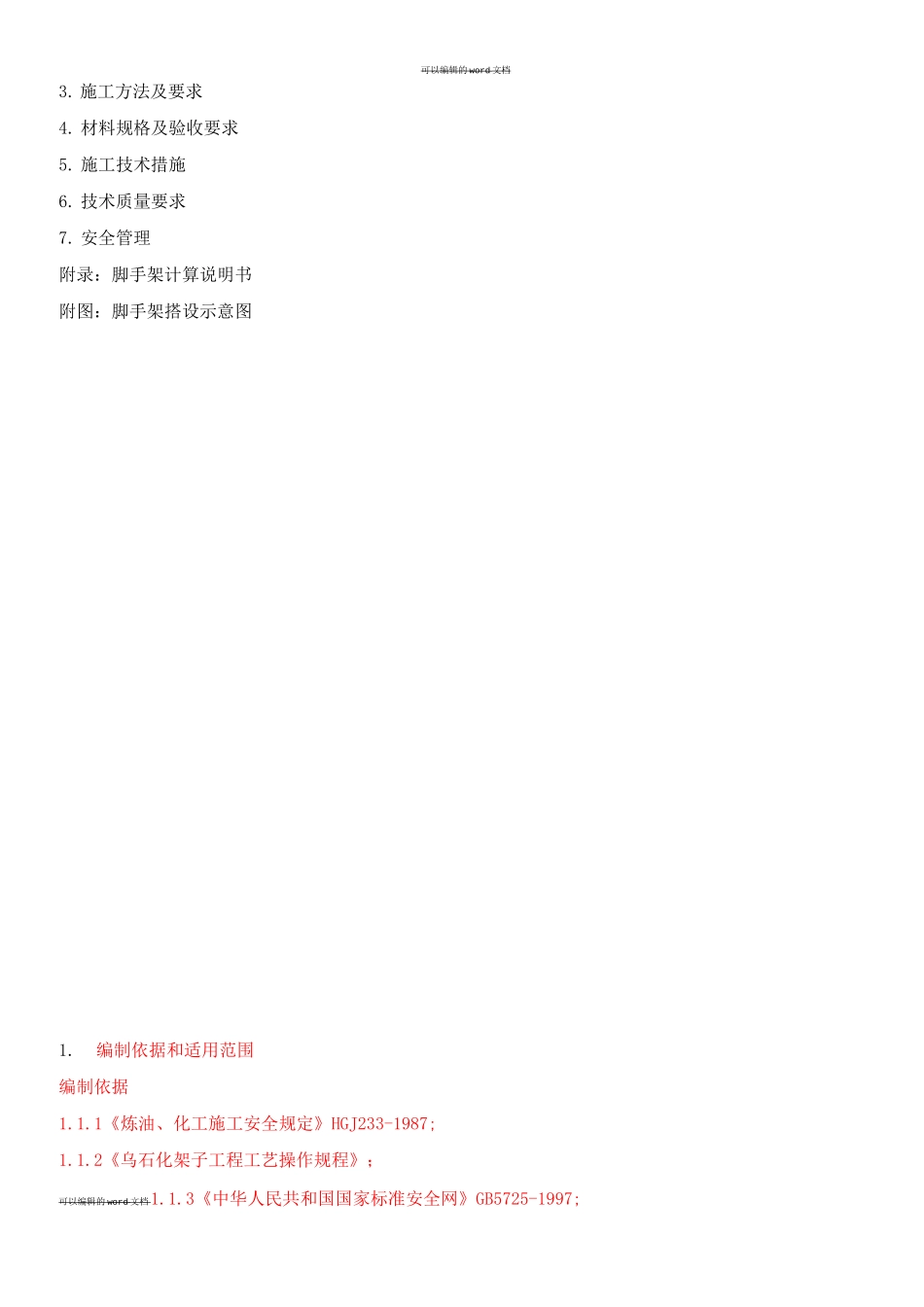

编制依据和适用范围2
工程概况可以编辑的 word 文档3
施工方法及要求4
材料规格及验收要求5
施工技术措施6
技术质量要求7
安全管理附录:脚手架计算说明书附图:脚手架搭设示意图1

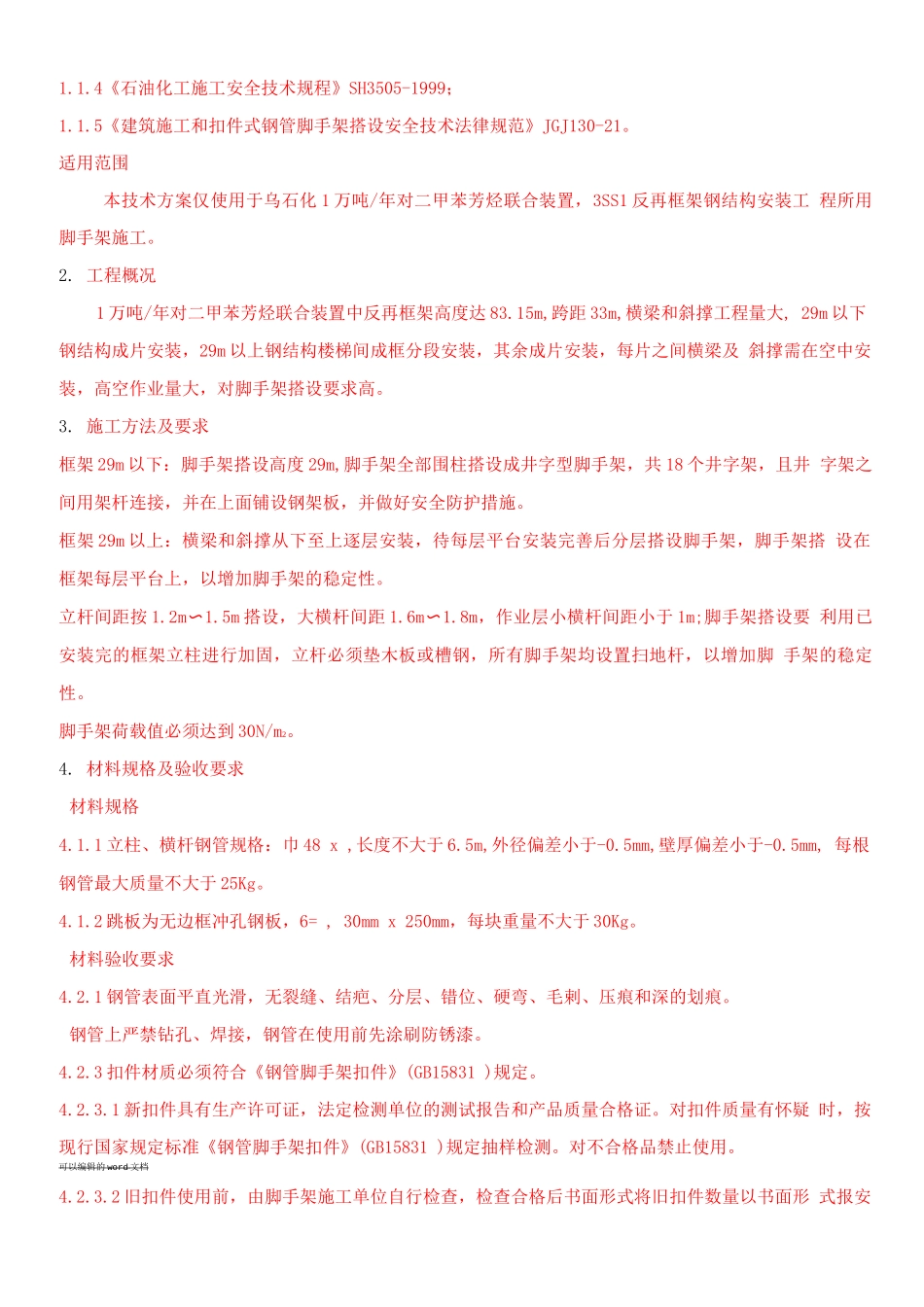

编制依据和适用范围编制依据1
1《炼油、化工施工安全规定》HGJ233-1987;1
2《乌石化架子工程工艺操作规程》;可以编辑的 word 文档 1
3《中华人民共和国国家标准安全网》GB5725-1997;1
4《石油化工施工安全技术规程》SH3505-1999;1
5《建筑施工和扣件式钢管脚手架搭设安全技术法律规范》JGJ130-21
适用范围本技术方案仅使用于乌石化 1 万吨/年对二甲苯芳烃联合装置,3SS1 反再框架钢结构安装工 程所用脚手架施工
工程概况1 万吨/年对二甲苯芳烃联合装置中反再框架高度达 83
15m,跨距 33m,横梁和斜撑工程量大, 29m 以下钢结构成片安装,29m 以上钢结构楼梯间成框分段安装,其余成片安装,每片之间横梁及 斜撑需在空中安装,高空作业量大,对脚手架搭设要求高
施工方法及要求框架 29m 以下:脚手架搭设高度 29m,脚手架全部围柱搭设成井字型脚手架,共 18 个井字架,且井 字架之间用架杆连接,并在上面铺设钢架板,并做好安全防护措施
框架 29m 以上:横梁和斜撑从下至上逐层安装,待每层平台安装完善后分层搭设脚手架,脚手架搭 设在框架每层平台上,以增加脚手架的稳定性
立杆间距按 1
5m 搭设,大横杆间距 1
8m,作业层小横杆间距小于 1m;脚手架搭设要 利用已安装完的框
