反循环冲击钻钻孔灌注桩施工工艺方法冲击钻钻孔灌注桩适用条件:地质范围较广土层、漂石孤石、强弱风化岩层等均可,需场地平整、水电通畅等

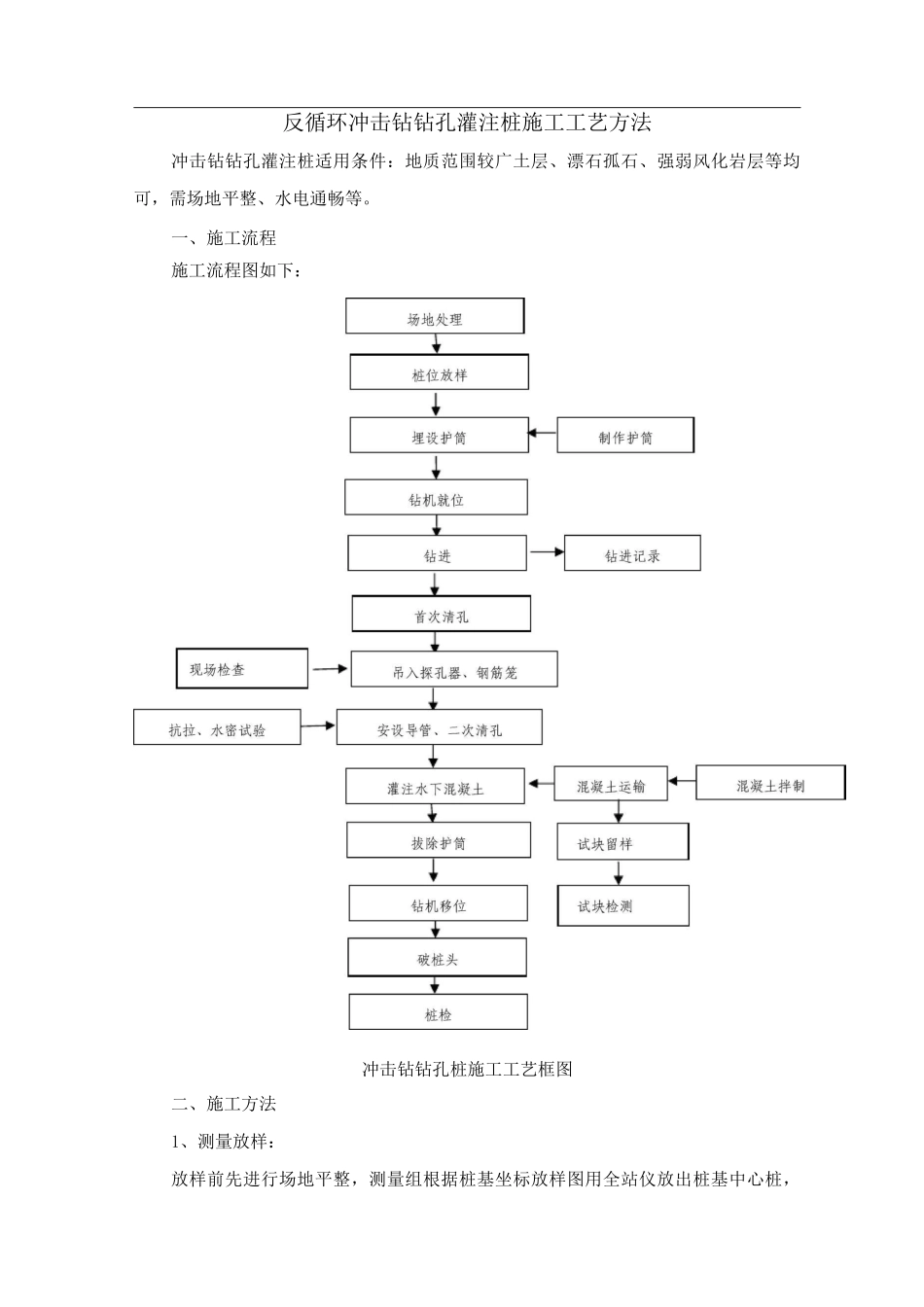

一、施工流程施工流程图如下:冲击钻钻孔桩施工工艺框图二、施工方法1、测量放样:放样前先进行场地平整,测量组根据桩基坐标放样图用全站仪放出桩基中心桩,设立护桩,校核无误且经监理工程师确认后方可开钻
在成桩过程中由测量组多次进行复测、监控,以保证成桩后桩基础的位置满足施工法律规范及设计要求

2、护筒制作与安放护筒采纳厚度为 10mm 的 A3 钢板卷制而成,内径比桩径大 20cm,高度为 2
5m 一节,挖坑埋设,并在护筒周围对称、均匀地回填粘土,并分层夯实,埋置深度不小于2m
严格控制护筒的位置和垂直度,护筒顶面高出地面 30cm 或高出施工时的河水位 1m以上,以防止杂物、地面水流入井孔内
3、造浆泥浆是粘土和水的拌和物,由于其比重大,净水压力大,作用在井孔壁形成一层泥皮,阻隔孔隙水渗流,保护孔壁免于坍塌,同时,泥浆还起悬浮钻渣的作用,使钻进正常进行
在适当位置开挖沉淀池、泥浆池以及到各孔位的泥浆槽,钻碴在沉淀池沉淀后挖出并弃运,防止泥浆流入农田、水渠和河道
在钻进过程中不断用试验仪器对泥浆的各项性能指标进行测试,根据泥浆性能和地层情况及时调整泥浆的浓度,必要时添加外加剂
泥浆的性能指标见下表
泥浆性能指标表钻孔方法地层情况泥浆性能指标相对密度粘度(Pa •s)含砂率(%)胶体率(%)失水率(ml /30min)泥皮厚(mm/30min)静切力(Pa)酸碱度(pH)冲击易坍地层1
4022〜3095
