发电机房结构施工方案一、工程概况二、施工部署2
1 本工程一次结构全部采纳商品混凝土,独立基础、柱、梁、板均采纳泵送
①》 16 钢筋均采纳机械连接,〈① 16 钢筋采纳绑扎搭接
墙、柱、梁板模板均采纳 15mm 厚多层板支撑
2 现场管理人员及操作人员分成两班,轮流跟班,组织协调有关事宜
3 主要机具、材料计划主要机具计划表规格单位数量单耗量(KW)总功率(KW)备注25T 起重机台1ZN-50 型振捣器台51
1平板振捣器台62
2铁楸把40铁抹子个30木抹子个40HBT-1 地泵台147m 长滚丝头型号台2JBG-40B 型(40 型)可加工钢筋范围 16〜32GHG50 型(50 型)可加工钢筋范围 25〜50弯曲机台3切断机台2调直机台1周转材料计划表序号名称规格数量进场形象进度1小钢模55 系列组合钢模10发电机房、配电间独立柱基础2多层板厚 1
560发电机房、配电间、水池3方木1*1、 50*13m3发电机房施工后陆续进场4钢管*482t发电机房施工后陆续进场5可调上、下托0
7m50 个发电机房施工后陆续进场2

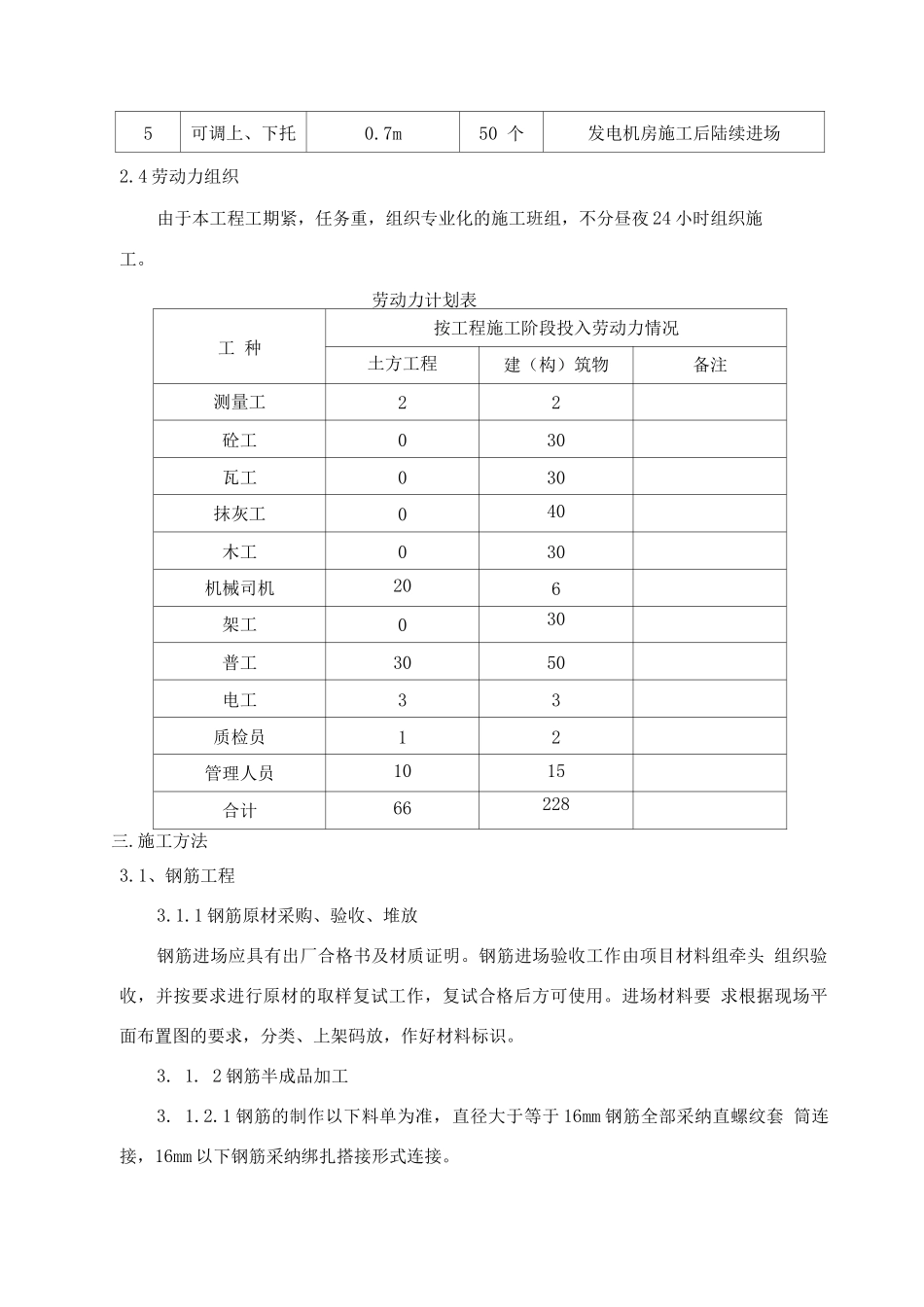

4 劳动力组织由于本工程工期紧,任务重,组织专业化的施工班组,不分昼夜 24 小时组织施工
劳动力计划表工 种按工程施工阶段投入劳动力情况土方工程建(构)筑物备注测量工22砼工030瓦工030抹灰工040木工030机械司机206架工030普工3050电工33质检员12管理人员1015合计66228三
1、钢筋工程3
1 钢筋原材采购、验收、堆放钢筋进场应具有出厂合格书及材质证明
钢筋进场验收工作由项目材料组牵头 组织验收,并按要求进行原材的取样复试工作,复试合格后方可使用
进场材料要 求根据现场平面布置图的要求,分类、上架码放,作好材料标识
2 钢筋半成品加工3

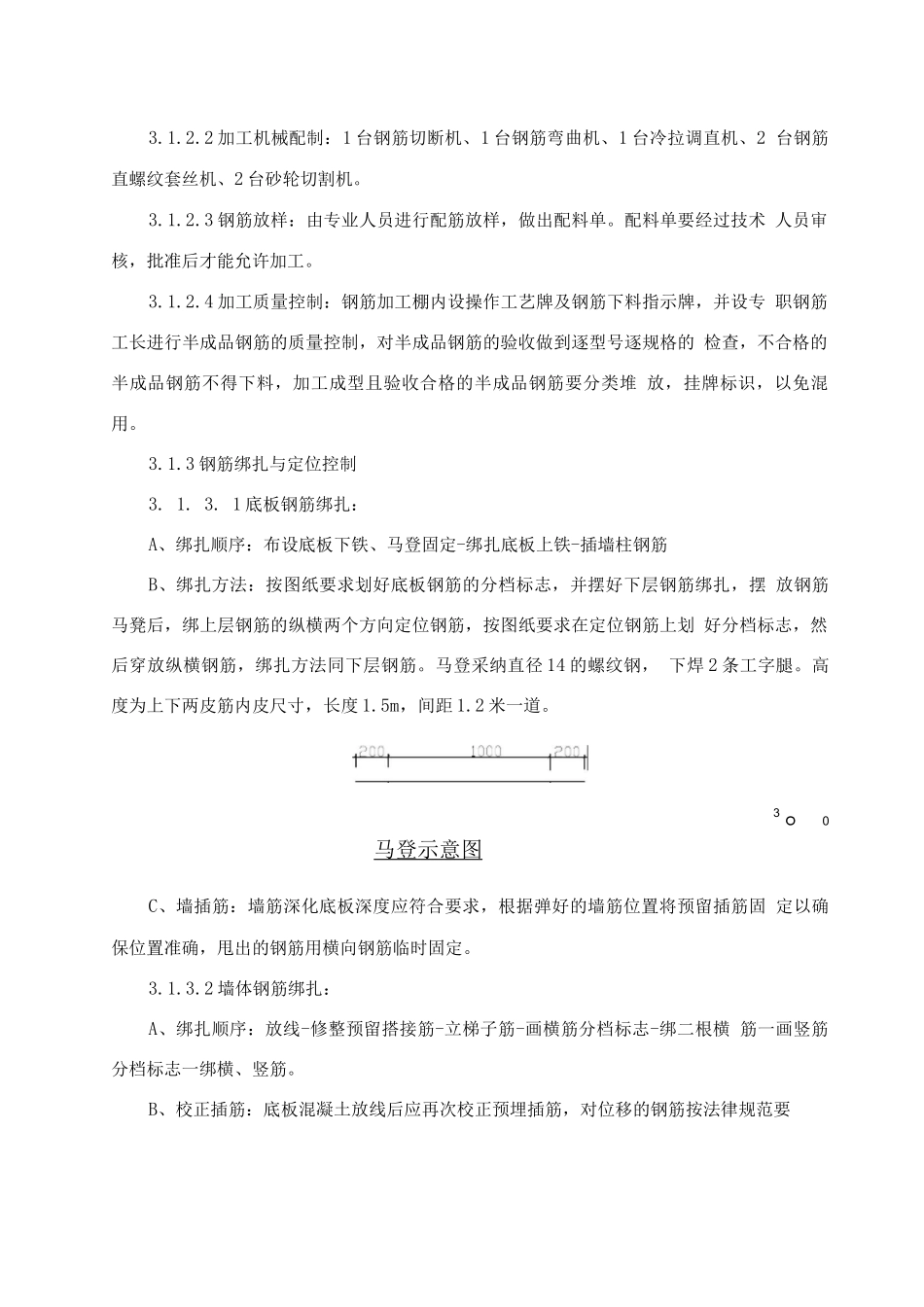

1 钢筋的制作以下料单为准,直径
