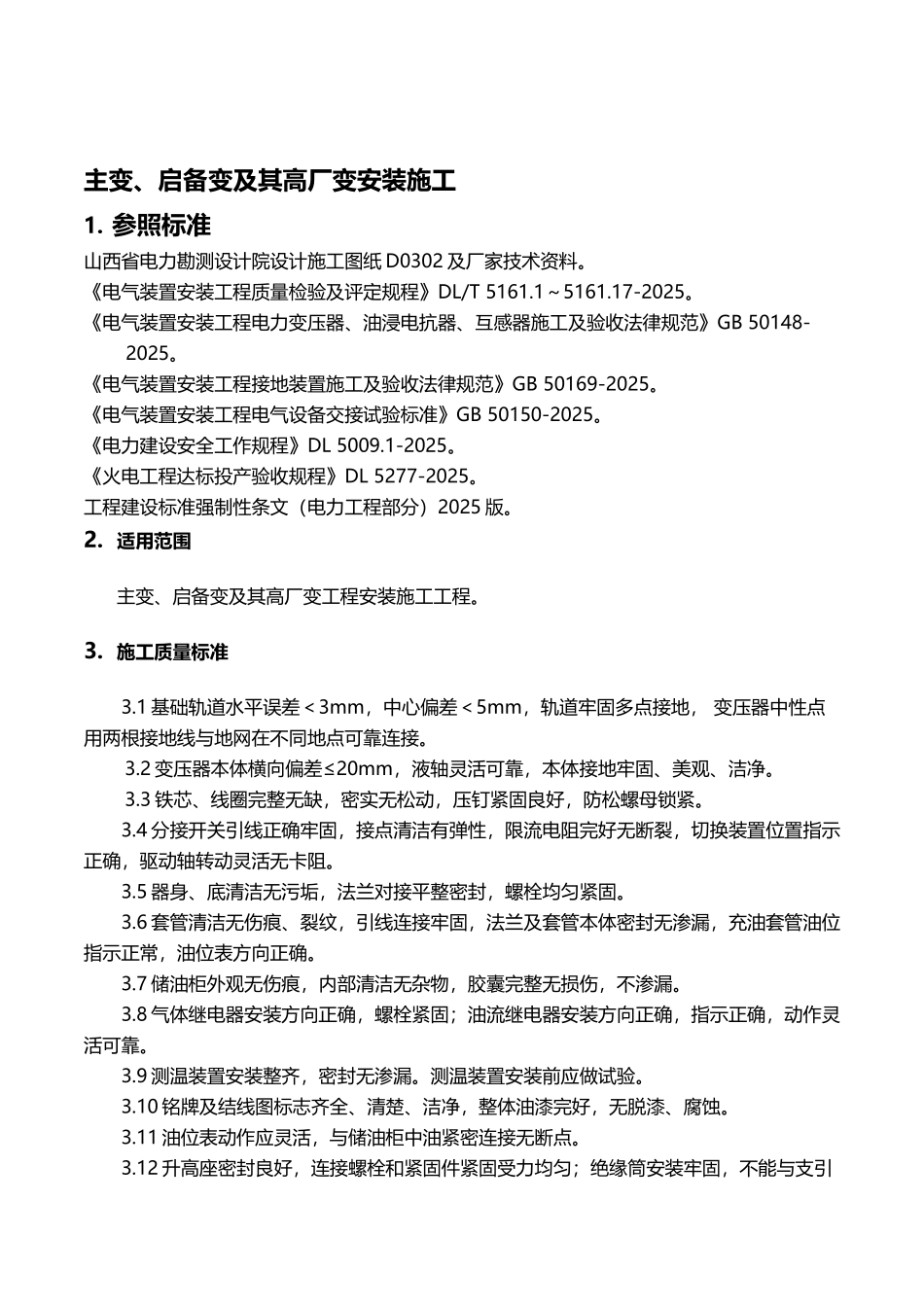

变压器安装施工(9 页)Good is good, but better carries it.精益求精,善益求善。主变、启备变及其高厂变安装施工1. 参照标准山西省电力勘测设计院设计施工图纸 D0302 及厂家技术资料。《电气装置安装工程质量检验及评定规程》DL/T 5161.1~5161.17-2025。《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收法律规范》GB 50148-2025。《电气装置安装工程接地装置施工及验收法律规范》GB 50169-2025。《电气装置安装工程电气设备交接试验标准》GB 50150-2025。《电力建设安全工作规程》DL 5009.1-2025。《火电工程达标投产验收规程》DL 5277-2025。工程建设标准强制性条文(电力工程部分)2025 版。2. 适用范围主变、启备变及其高厂变工程安装施工工程。3. 施工质量标准3.1 基础轨道水平误差<3mm,中心偏差<5mm,轨道牢固多点接地, 变压器中性点用两根接地线与地网在不同地点可靠连接。3.2 变压器本体横向偏差≤20mm,液轴灵活可靠,本体接地牢固、美观、洁净。 3.3 铁芯、线圈完整无缺,密实无松动,压钉紧固良好,防松螺母锁紧。3.4 分接开关引线正确牢固,接点清洁有弹性,限流电阻完好无断裂,切换装置位置指示正确,驱动轴转动灵活无卡阻。3.5 器身、底清洁无污垢,法兰对接平整密封,螺栓均匀紧固。3.6 套管清洁无伤痕、裂纹,引线连接牢固,法兰及套管本体密封无渗漏,充油套管油位指示正常,油位表方向正确。3.7 储油柜外观无伤痕,内部清洁无杂物,胶囊完整无损伤,不渗漏。3.8 气体继电器安装方向正确,螺栓紧固;油流继电器安装方向正确,指示正确,动作灵活可靠。3.9 测温装置安装整齐,密封无渗漏。测温装置安装前应做试验。3.10 铭牌及结线图标志齐全、清楚、洁净,整体油漆完好,无脱漆、腐蚀。3.11 油位表动作应灵活,与储油柜中油紧密连接无断点。3.12 升高座密封良好,连接螺栓和紧固件紧固受力均匀;绝缘筒安装牢固,不能与支引出线相碰。3.13 变压器本体与附件颜色一致、完整,相色标志齐全、正确、清楚。3.14 各连接管道安装正确,油路畅通,外观平整美观,不得出现扭曲现象,法兰连接均匀,无渗漏油现象。3.15 冷却器安装应正确,转动灵活,油泵转向应正确,外接管道清洁。3.16 器身检查时,当空气相对湿度小于 75%,器身暴露在空气中的时间不得超过 16 小时。压力释放阀安装方向正确,电接点动作准确,绝缘应良好。3.17 引出线绝缘包扎牢固,无破损、拧弯现象,距离...
