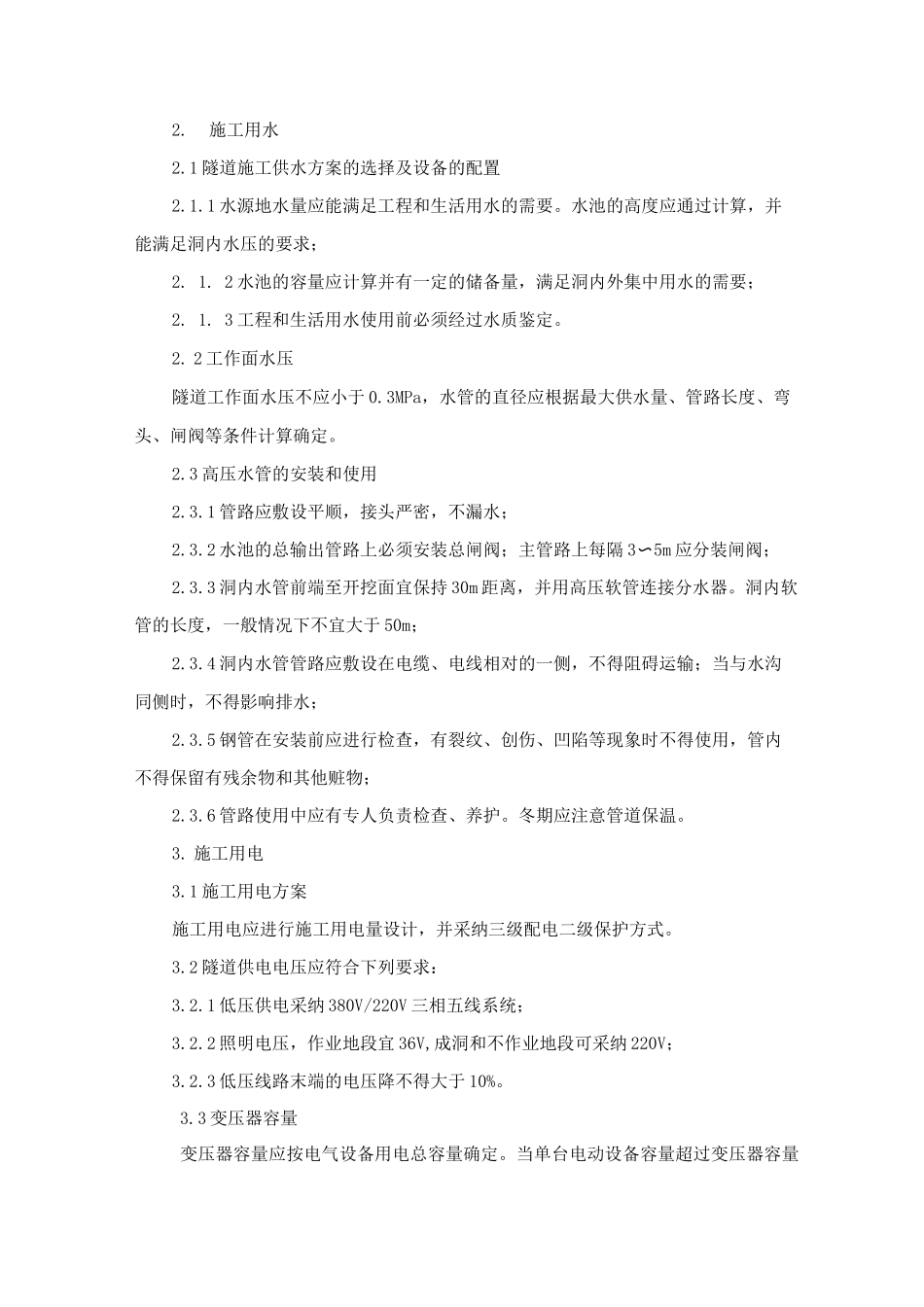

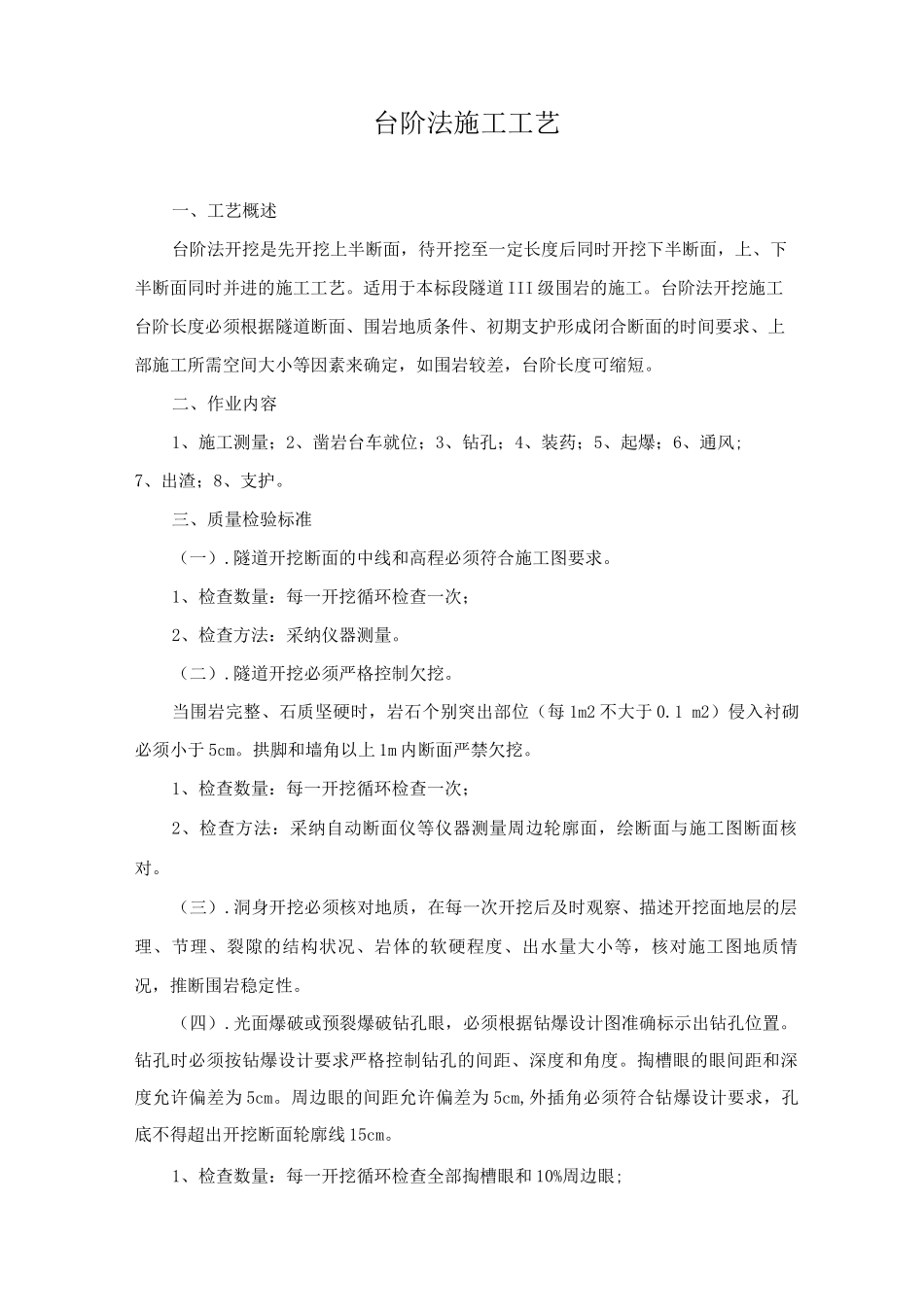

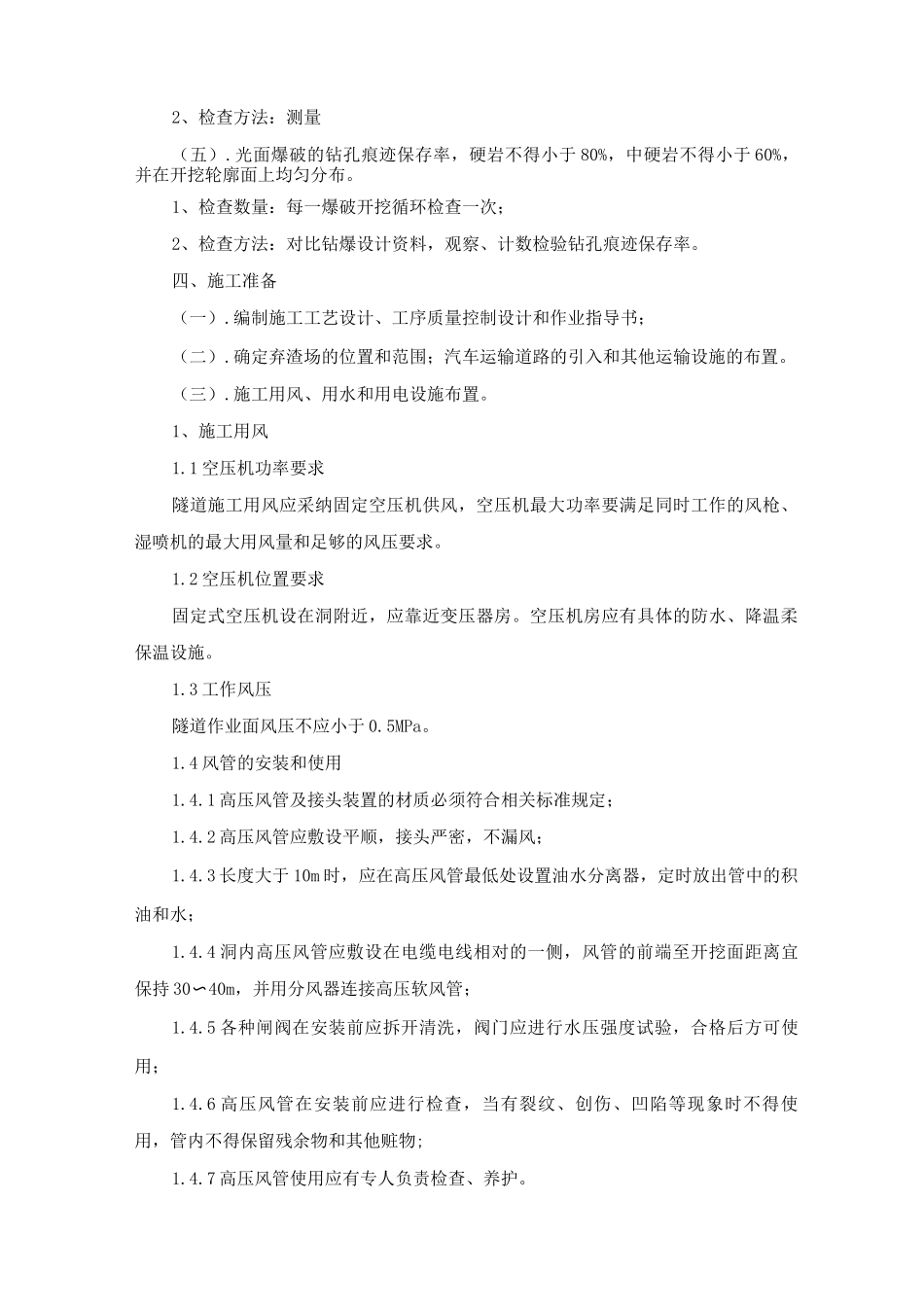

台阶法施工工艺一、工艺概述台阶法开挖是先开挖上半断面,待开挖至一定长度后同时开挖下半断面,上、下半断面同时并进的施工工艺。适用于本标段隧道 III 级围岩的施工。台阶法开挖施工台阶长度必须根据隧道断面、围岩地质条件、初期支护形成闭合断面的时间要求、上部施工所需空间大小等因素来确定,如围岩较差,台阶长度可缩短。二、作业内容1、施工测量;2、凿岩台车就位;3、钻孔;4、装药;5、起爆;6、通风;7、出渣;8、支护。三、质量检验标准(一).隧道开挖断面的中线和高程必须符合施工图要求。1、检查数量:每一开挖循环检查一次;2、检查方法:采纳仪器测量。(二).隧道开挖必须严格控制欠挖。当围岩完整、石质坚硬时,岩石个别突出部位(每 1m2 不大于 0.1 m2)侵入衬砌必须小于 5cm。拱脚和墙角以上 1m 内断面严禁欠挖。1、检查数量:每一开挖循环检查一次;2、检查方法:采纳自动断面仪等仪器测量周边轮廓面,绘断面与施工图断面核对。(三).洞身开挖必须核对地质,在每一次开挖后及时观察、描述开挖面地层的层理、节理、裂隙的结构状况、岩体的软硬程度、出水量大小等,核对施工图地质情况,推断围岩稳定性。(四).光面爆破或预裂爆破钻孔眼,必须根据钻爆设计图准确标示出钻孔位置。钻孔时必须按钻爆设计要求严格控制钻孔的间距、深度和角度。掏槽眼的眼间距和深度允许偏差为 5cm。周边眼的间距允许偏差为 5cm,外插角必须符合钻爆设计要求,孔底不得超出开挖断面轮廓线 15cm。1、检查数量:每一开挖循环检查全部掏槽眼和 10%周边眼;2、检查方法:测量(五).光面爆破的钻孔痕迹保存率,硬岩不得小于 80%,中硬岩不得小于 60%,并在开挖轮廓面上均匀分布。1、检查数量:每一爆破开挖循环检查一次;2、检查方法:对比钻爆设计资料,观察、计数检验钻孔痕迹保存率。四、施工准备(一).编制施工工艺设计、工序质量控制设计和作业指导书;(二).确定弃渣场的位置和范围;汽车运输道路的引入和其他运输设施的布置。(三).施工用风、用水和用电设施布置。1、施工用风1.1 空压机功率要求隧道施工用风应采纳固定空压机供风,空压机最大功率要满足同时工作的风枪、湿喷机的最大用风量和足够的风压要求。1.2 空压机位置要求固定式空压机设在洞附近,应靠近变压器房。空压机房应有具体的防水、降温柔保温设施。1.3 工作风压隧道作业面风压不应小于 0.5MPa。1.4 风管的安装和使用1.4.1 高压风管及接头装置的材质必须...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

台阶法施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
