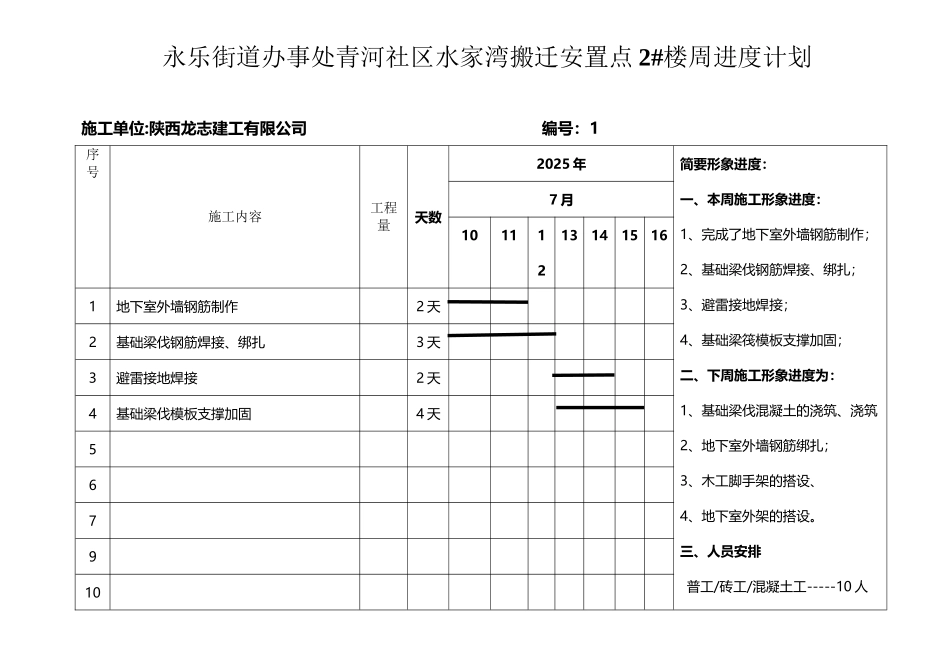

周进度计划表实例(3 页)Good is good, but better carries it.精益求精,善益求善。永乐街道办事处青河社区水家湾搬迁安置点 2#楼周进度计划施工单位:陕西龙志建工有限公司 编号:1序号施工内容工程量天数2025 年简要形象进度:一、本周施工形象进度:1、完成了地下室外墙钢筋制作;2、基础梁伐钢筋焊接、绑扎;3、避雷接地焊接;4、基础梁筏模板支撑加固;二、下周施工形象进度为:1、基础梁伐混凝土的浇筑、浇筑2、地下室外墙钢筋绑扎;3、木工脚手架的搭设、4、地下室外架的搭设。三、人员安排普工/砖工/混凝土工-----10 人7 月101112131415161地下室外墙钢筋制作2 天2基础梁伐钢筋焊接、绑扎3 天3避雷接地焊接2 天4基础梁伐模板支撑加固4 天567910钢筋工 -----10 人木工--------12 人1112131415161718 20 21编制: 审核:永乐街道办事处青河社区水家湾搬迁安置点 2#楼周进度计划施工单位:陕西龙志建工有限公司 编号:1序号施工内容工程量天数2025 年简要形象进度:一、本周施工形象进度:7 月1、完成了基础梁伐混凝土浇筑;2、基础梁伐模板拆除;3、地下室墙柱梁放线;4、地下室外架搭设完成 2/3;二、下周施工形象进度为:1、将地下室外架搭设完成,2、地下室外墙钢筋绑扎完成;3、木工支撑架的搭设。4、将筏板侧面防水做完。三、人员安排普工/砖工/混凝土工-----10 人钢筋工 -----8 人木工--------12 人防水-------4 人171819202122231基础梁、筏混凝土浇筑1 天2基础梁、筏模板拆除2 天3地下室墙柱梁放线2 天4地下室外架搭设3 天5679101112131415161718 20 21编制: 审核:,;~])'::
