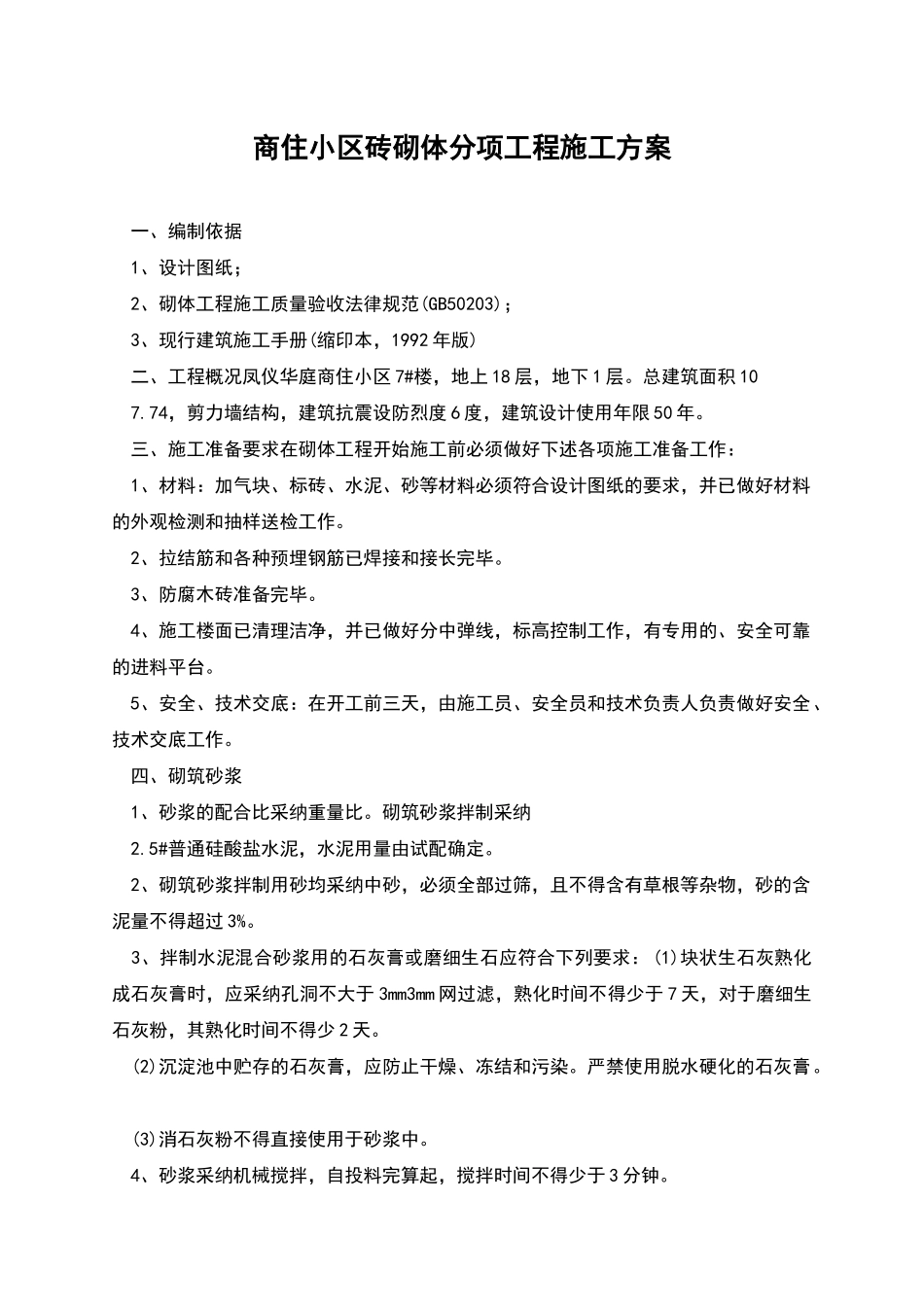

商住小区砖砌体分项工程施工方案 一、编制依据 1、设计图纸; 2、砌体工程施工质量验收法律规范(GB50203); 3、现行建筑施工手册(缩印本,1992 年版) 二、工程概况凤仪华庭商住小区 7#楼,地上 18 层,地下 1 层
总建筑面积 10 7
74,剪力墙结构,建筑抗震设防烈度 6 度,建筑设计使用年限 50 年
三、施工准备要求在砌体工程开始施工前必须做好下述各项施工准备工作: 1、材料:加气块、标砖、水泥、砂等材料必须符合设计图纸的要求,并已做好材料的外观检测和抽样送检工作
2、拉结筋和各种预埋钢筋已焊接和接长完毕
3、防腐木砖准备完毕
4、施工楼面已清理洁净,并已做好分中弹线,标高控制工作,有专用的、安全可靠的进料平台
5、安全、技术交底:在开工前三天,由施工员、安全员和技术负责人负责做好安全、技术交底工作
四、砌筑砂浆 1、砂浆的配合比采纳重量比
砌筑砂浆拌制采纳 2
5#普通硅酸盐水泥,水泥用量由试配确定
2、砌筑砂浆拌制用砂均采纳中砂,必须全部过筛,且不得含有草根等杂物,砂的含泥量不得超过 3%
3、拌制水泥混合砂浆用的石灰膏或磨细生石应符合下列要求:(1)块状生石灰熟化成石灰膏时,应采纳孔洞不大于 3mm3mm 网过滤,熟化时间不得少于 7 天,对于磨细生石灰粉,其熟化时间不得少 2 天
(2)沉淀池中贮存的石灰膏,应防止干燥、冻结和污染
严禁使用脱水硬化的石灰膏
(3)消石灰粉不得直接使用于砂浆中
4、砂浆采纳机械搅拌,自投料完算起,搅拌时间不得少于 3 分钟
5、砂浆随拌随用
在拌成后和使用时,不得就地开餐,直接堆放在楼面上,必须盛入贮灰器中或铁板上,或在楼面铺彩采布
如砂浆出现泌水现象,必须在砌筑前再次拌合
砂浆在拌成后必须在 3 至 4 小时内使用完毕,在夏季必须在 2 小时内使用完毕
6、除地下室隔墙、外围护墙、内
