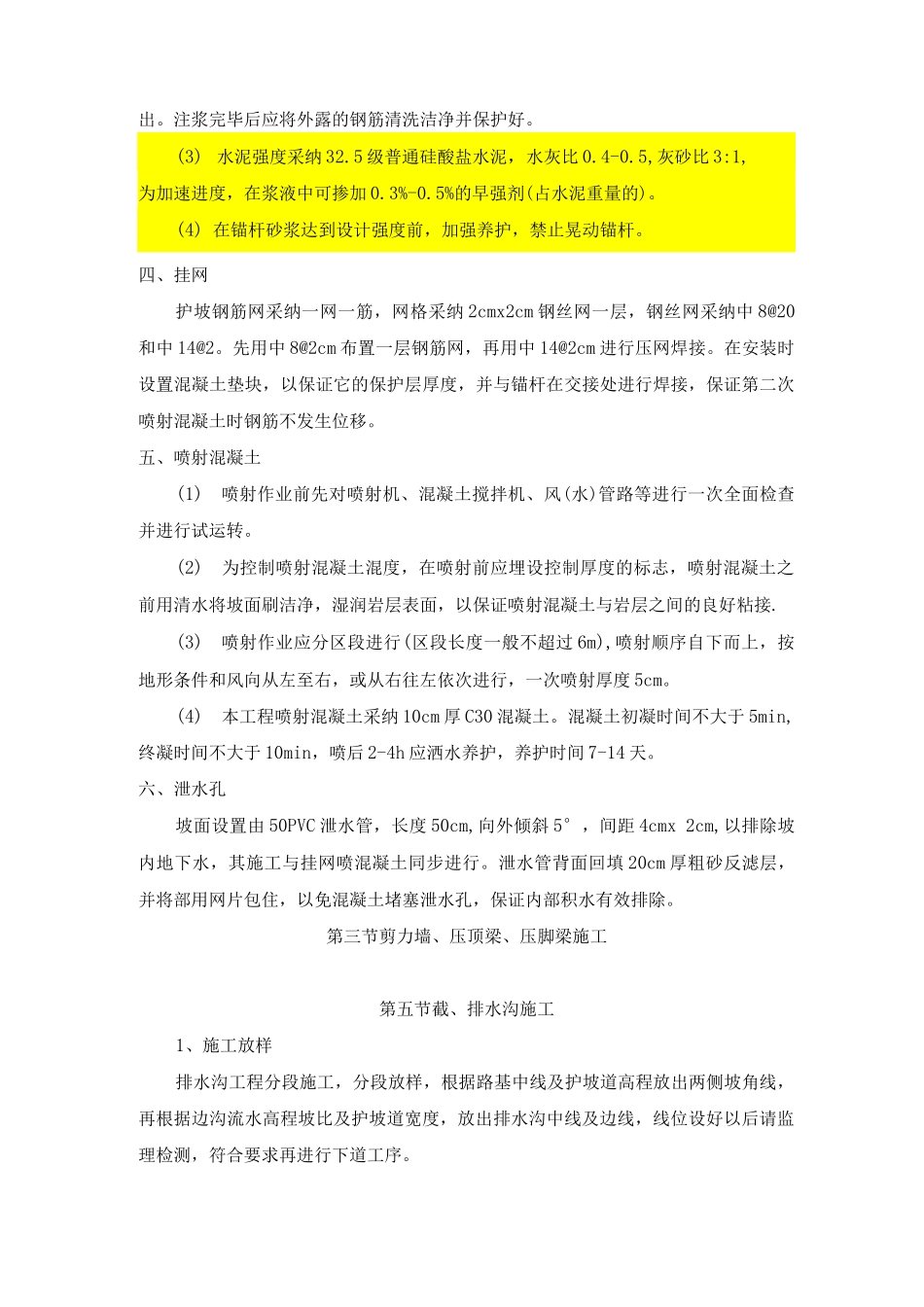

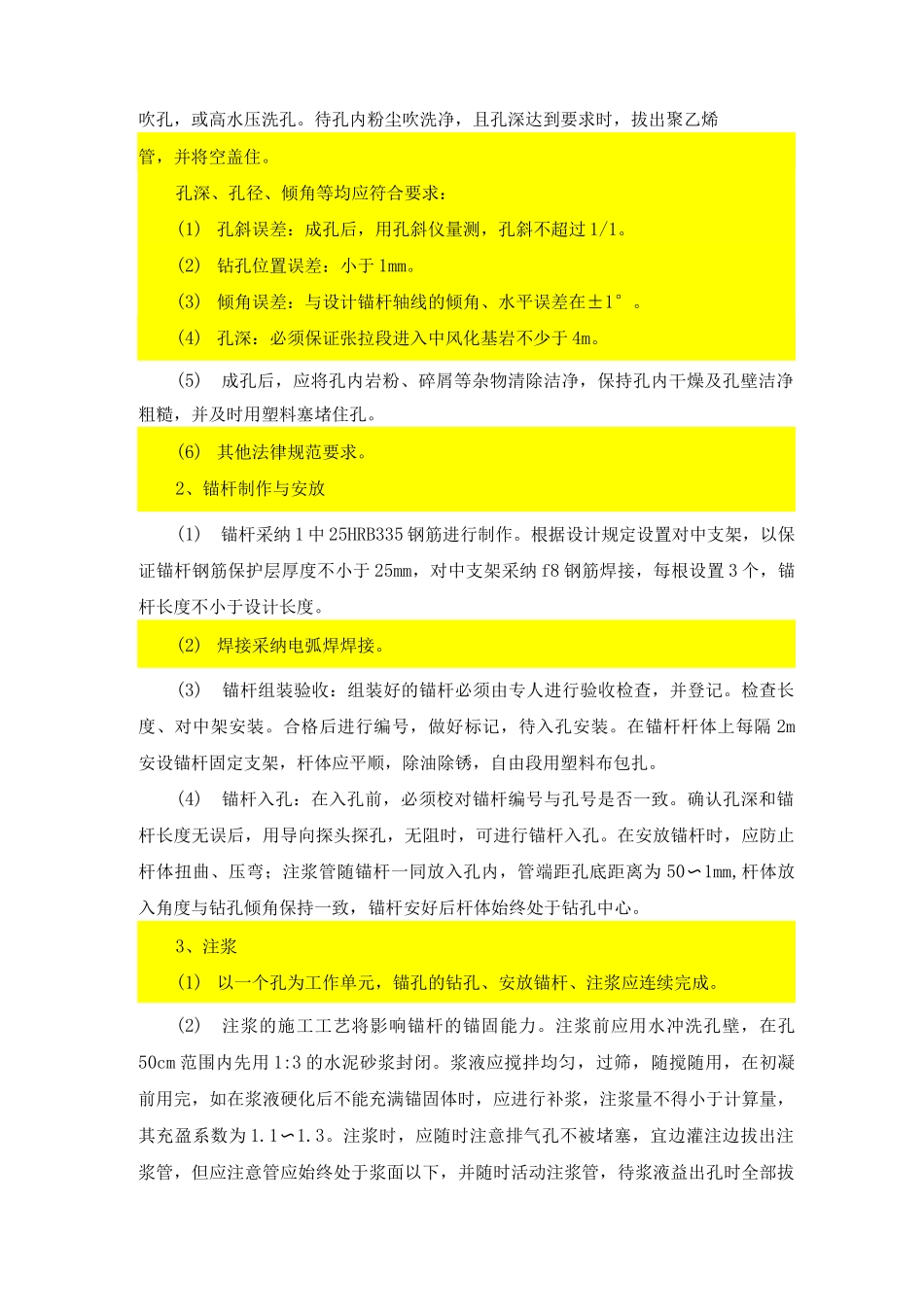

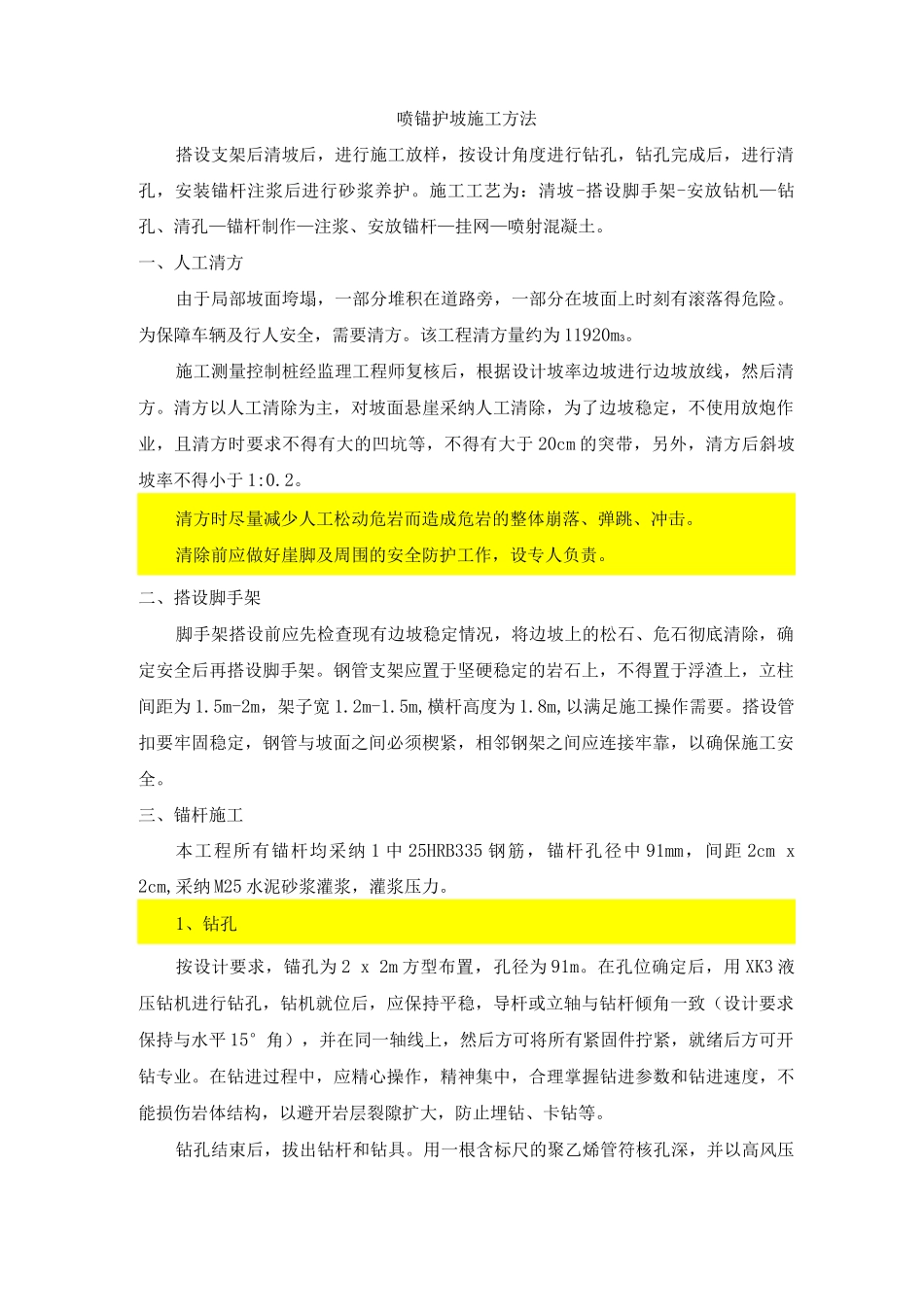

喷锚护坡施工方法搭设支架后清坡后,进行施工放样,按设计角度进行钻孔,钻孔完成后,进行清孔,安装锚杆注浆后进行砂浆养护。施工工艺为:清坡-搭设脚手架-安放钻机—钻孔、清孔—锚杆制作—注浆、安放锚杆—挂网—喷射混凝土。一、人工清方由于局部坡面垮塌,一部分堆积在道路旁,一部分在坡面上时刻有滚落得危险。为保障车辆及行人安全,需要清方。该工程清方量约为 11920m3。施工测量控制桩经监理工程师复核后,根据设计坡率边坡进行边坡放线,然后清方。清方以人工清除为主,对坡面悬崖采纳人工清除,为了边坡稳定,不使用放炮作业,且清方时要求不得有大的凹坑等,不得有大于 20cm 的突带,另外,清方后斜坡坡率不得小于 1:0.2。清方时尽量减少人工松动危岩而造成危岩的整体崩落、弹跳、冲击。清除前应做好崖脚及周围的安全防护工作,设专人负责。二、搭设脚手架脚手架搭设前应先检查现有边坡稳定情况,将边坡上的松石、危石彻底清除,确定安全后再搭设脚手架。钢管支架应置于坚硬稳定的岩石上,不得置于浮渣上,立柱间距为 1.5m-2m,架子宽 1.2m-1.5m,横杆高度为 1.8m,以满足施工操作需要。搭设管扣要牢固稳定,钢管与坡面之间必须楔紧,相邻钢架之间应连接牢靠,以确保施工安全。三、锚杆施工本工程所有锚杆均采纳 1 中 25HRB335 钢筋,锚杆孔径中 91mm,间距 2cm x 2cm,采纳 M25 水泥砂浆灌浆,灌浆压力。1、钻孔按设计要求,锚孔为 2 x 2m 方型布置,孔径为 91m。在孔位确定后,用 XK3 液压钻机进行钻孔,钻机就位后,应保持平稳,导杆或立轴与钻杆倾角一致(设计要求保持与水平 15°角),并在同一轴线上,然后方可将所有紧固件拧紧,就绪后方可开钻专业。在钻进过程中,应精心操作,精神集中,合理掌握钻进参数和钻进速度,不能损伤岩体结构,以避开岩层裂隙扩大,防止埋钻、卡钻等。钻孔结束后,拔出钻杆和钻具。用一根含标尺的聚乙烯管符核孔深,并以高风压吹孔,或高水压洗孔。待孔内粉尘吹洗净,且孔深达到要求时,拔出聚乙烯管,并将空盖住。孔深、孔径、倾角等均应符合要求:(1) 孔斜误差:成孔后,用孔斜仪量测,孔斜不超过 1/1。(2) 钻孔位置误差:小于 1mm。(3) 倾角误差:与设计锚杆轴线的倾角、水平误差在±1°。(4) 孔深:必须保证张拉段进入中风化基岩不少于 4m。(5)成孔后,应将孔内岩粉、碎屑等杂物清除洁净,保持孔内干燥及孔壁洁净粗糙,并及时用塑料塞堵住孔。(6) 其他法律规范要...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

喷锚护坡施工方法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
