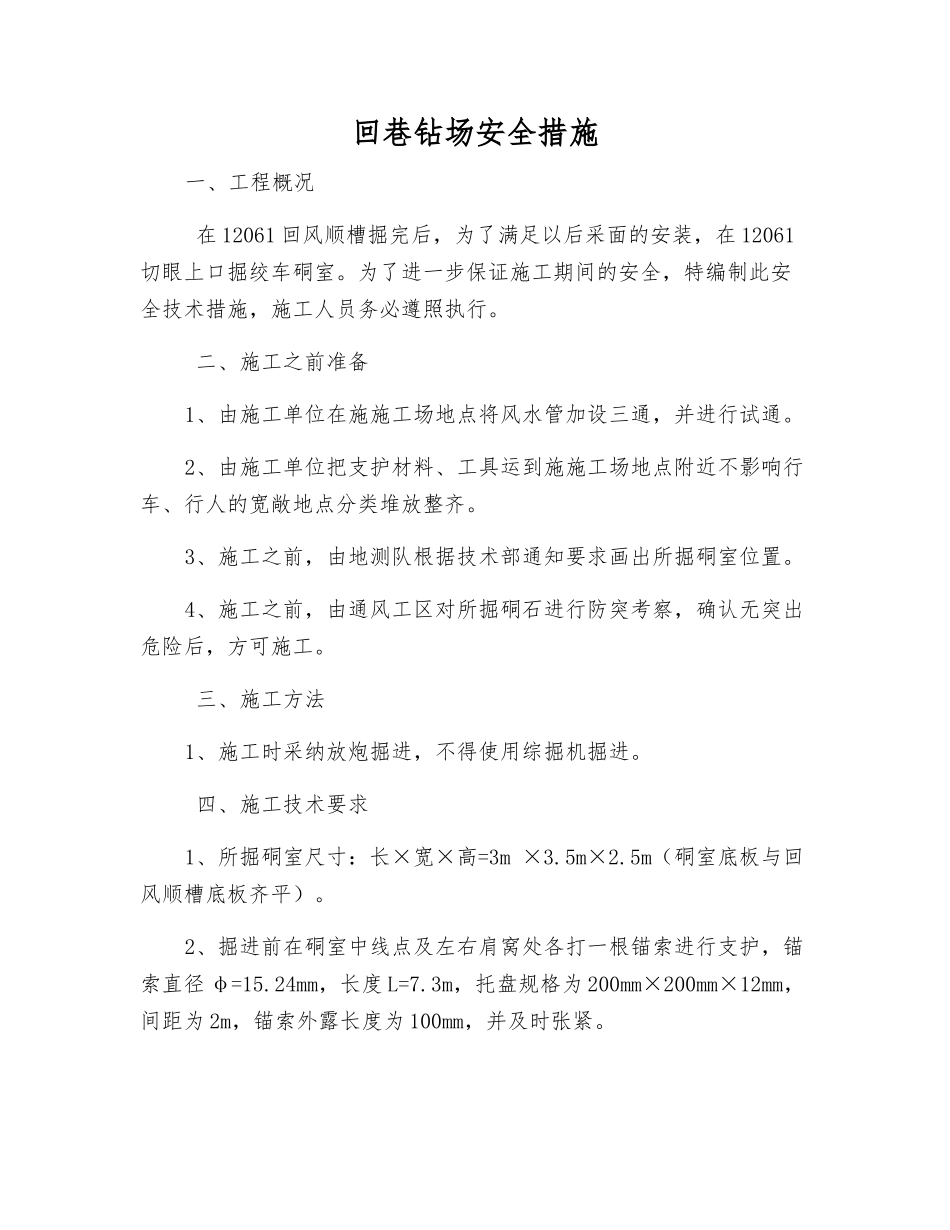

回巷钻场安全措施一、工程概况 在 12061 回风顺槽掘完后,为了满足以后采面的安装,在 12061切眼上口掘绞车硐室
为了进一步保证施工期间的安全,特编制此安全技术措施,施工人员务必遵照执行
二、施工之前准备1、由施工单位在施施工场地点将风水管加设三通,并进行试通
2、由施工单位把支护材料、工具运到施施工场地点附近不影响行车、行人的宽敞地点分类堆放整齐
3、施工之前,由地测队根据技术部通知要求画出所掘硐室位置
4、施工之前,由通风工区对所掘硐石进行防突考察,确认无突出危险后,方可施工
三、施工方法1、施工时采纳放炮掘进,不得使用综掘机掘进

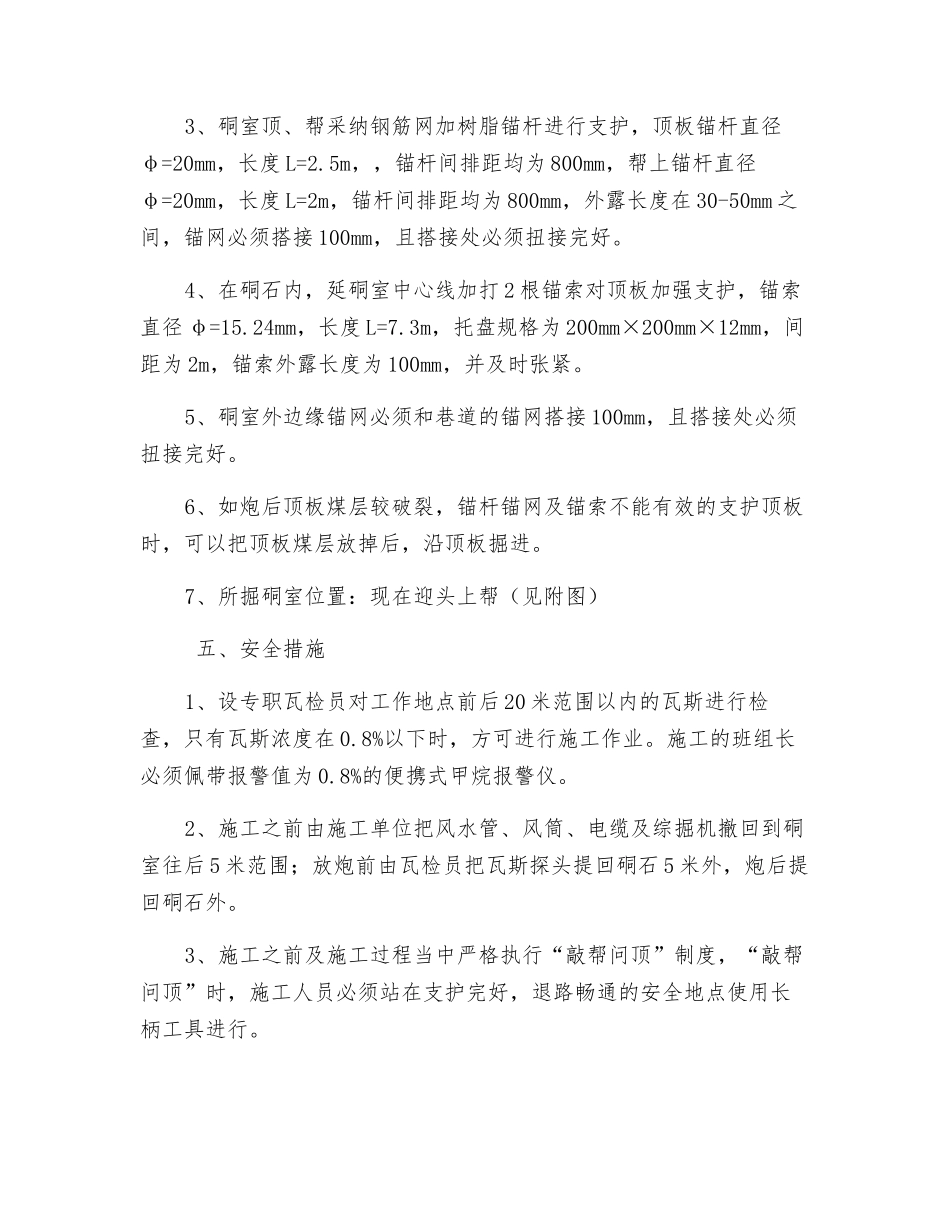

四、施工技术要求1、所掘硐室尺寸:长×宽×高=3m ×3
5m(硐室底板与回风顺槽底板齐平)
2、掘进前在硐室中线点及左右肩窝处各打一根锚索进行支护,锚索直径 φ=15
24mm,长度 L=7
3m,托盘规格为 200mm×200mm×12mm,间距为 2m,锚索外露长度为 100mm,并及时张紧
3、硐室顶、帮采纳钢筋网加树脂锚杆进行支护,顶板锚杆直径φ=20mm,长度 L=2
5m,,锚杆间排距均为 800mm,帮上锚杆直径φ=20mm,长度 L=2m,锚杆间排距均为 800mm,外露长度在 30-50mm 之间,锚网必须搭接 100mm,且搭接处必须扭接完好
4、在硐石内,延硐室中心线加打 2 根锚索对顶板加强支护,锚索直径 φ=15
24mm,长度 L=7
3m,托盘规格为 200mm×200mm×12mm,间距为 2m,锚索外露长度为 100mm,并及时张紧
5、硐室外边缘锚网必须和巷道的锚网搭接 100mm,且搭接处必须扭接完好
6、如炮后顶板煤层较破裂,锚杆锚网及锚索不能有效的支护顶板时,可以把顶板煤层放掉后,沿顶板掘进
7、所掘硐室位置:现在迎头上帮(见附图) 五、安全措施1、设专职瓦检员对工作地点前后
