园区十一路路基试验段施工方案一、编制依据1
1 陕西省西咸新区空港新城等市政工程施工合同
2 陕西省西咸新区空港新城园区十一路市政工程道路工程施工图纸
3 对工程特点、施工现场实际情况、施工环境、施工条件和自然条件的分析
4 我单位在市政施工中的施工技术、管理水平、施工经验及机械设备的配备能力
5 国家有关法律规范、图集1
1 法律规范1、《城镇道路工程施工与质量验收法律规范》CJJ1 — 282、《失陷性黄土地区建筑法律规范》CJJ1-283、《市政道路工程质量检验评定标准》CJJ1-901
2 图集《城市道路软土地基处理》05MR3011
6试验检测法律规范《土工实验方法标准》GBJ50123-99二、工程概况园区十一路(空港南环路-一园区南大道)市政工程位于空港新城西南部,西安咸阳机场以西,福银高速以北,园区十一路为南北走向,设计道路全长为 2886
709m,道路规划红线宽度为 36m,等级为城市次干道,设计车速 40Km/h,双向 6 车道
路基试验段拟选取与 K1+440-—K1+540,长度 1m,道路纵坡为:0
476 %,横断面组成为:3m 人行道+3m 非机动车道+1
5m 侧绿化带+21m 机动车道+1
5m 侧绿化带+3m 非机动车道+3m 人行道
道路路拱偏向绿化带一侧机动车道横坡为 1
5%,坡向平石一侧,非机动车道及人行道横坡为 2 %,均坡向行车道一侧

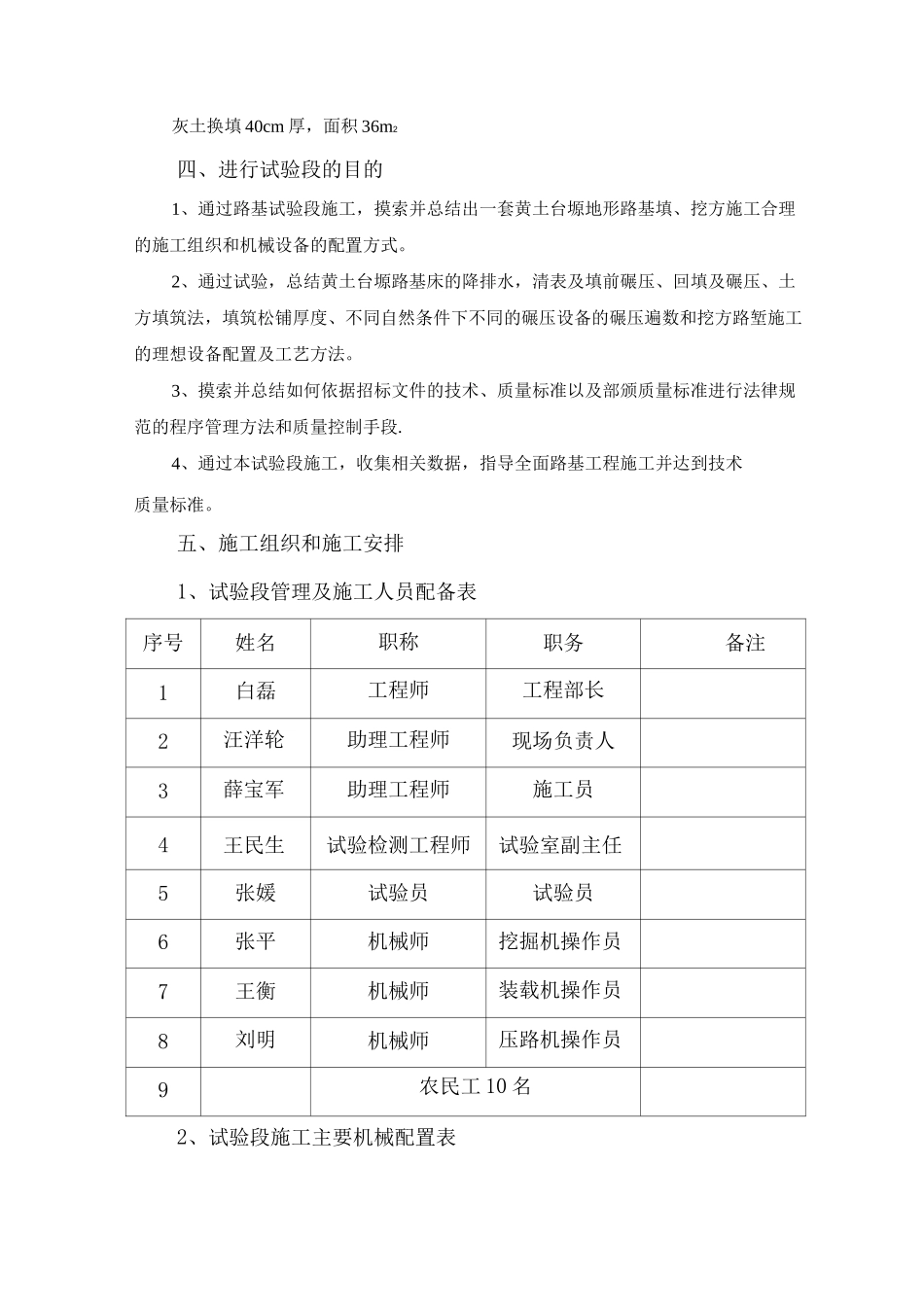

三、试验段主要工程量灰土换填 40cm 厚,面积 36m2四、进行试验段的目的1、通过路基试验段施工,摸索并总结出一套黄土台塬地形路基填、挖方施工合理的施工组织和机械设备的配置方式
2、通过试验,总结黄土台塬路基床的降排水,清表及填前碾压、回填及碾压、土方填筑法,填筑松铺厚度、不同自然条件下不同的碾压设备的碾压遍数和挖方路堑施工的理想设备配置及工艺方法

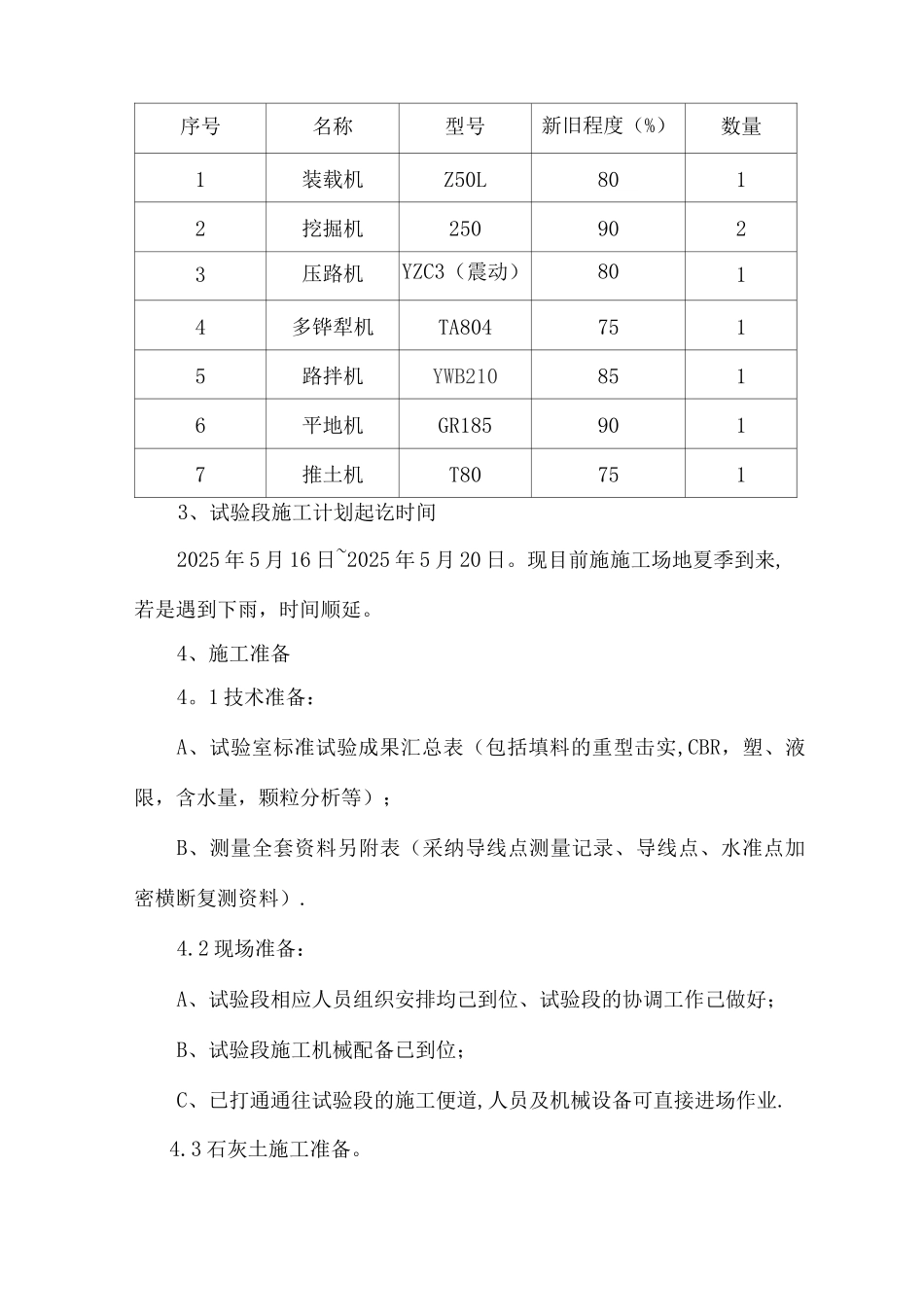

3、摸索并总结如
