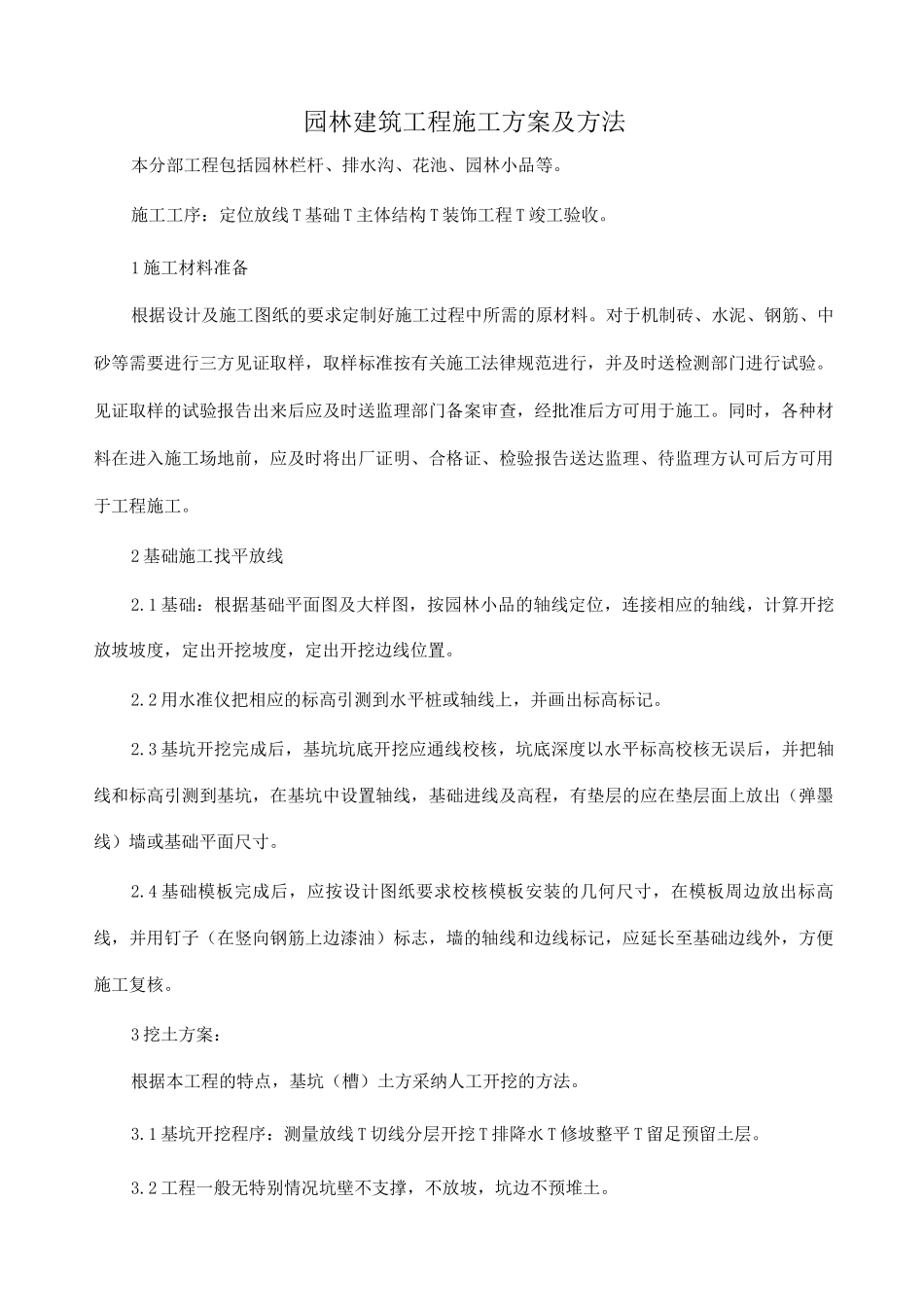

园林建筑工程施工方案及方法本分部工程包括园林栏杆、排水沟、花池、园林小品等
施工工序:定位放线 T 基础 T 主体结构 T 装饰工程 T 竣工验收

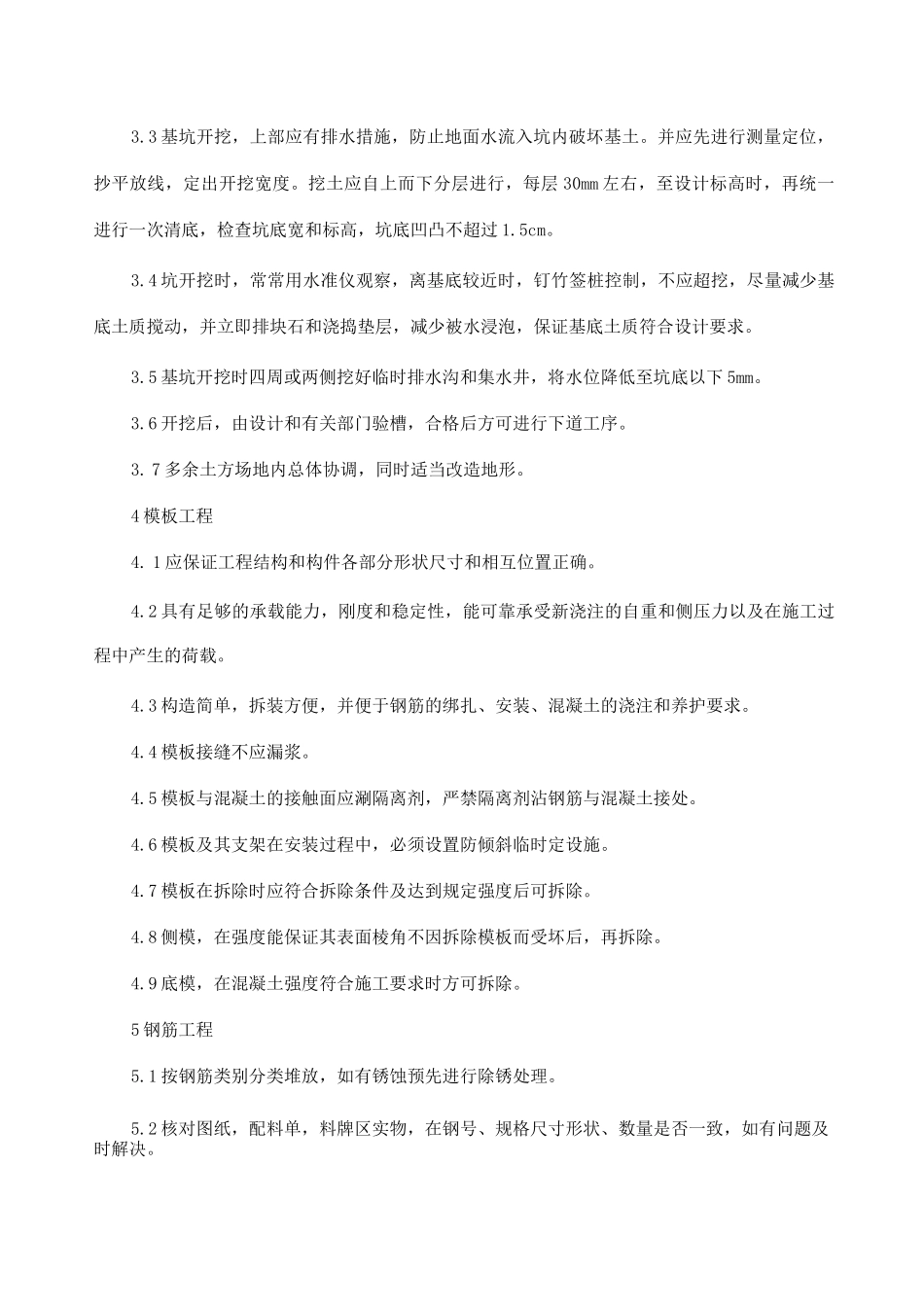

1 施工材料准备根据设计及施工图纸的要求定制好施工过程中所需的原材料
对于机制砖、水泥、钢筋、中砂等需要进行三方见证取样,取样标准按有关施工法律规范进行,并及时送检测部门进行试验

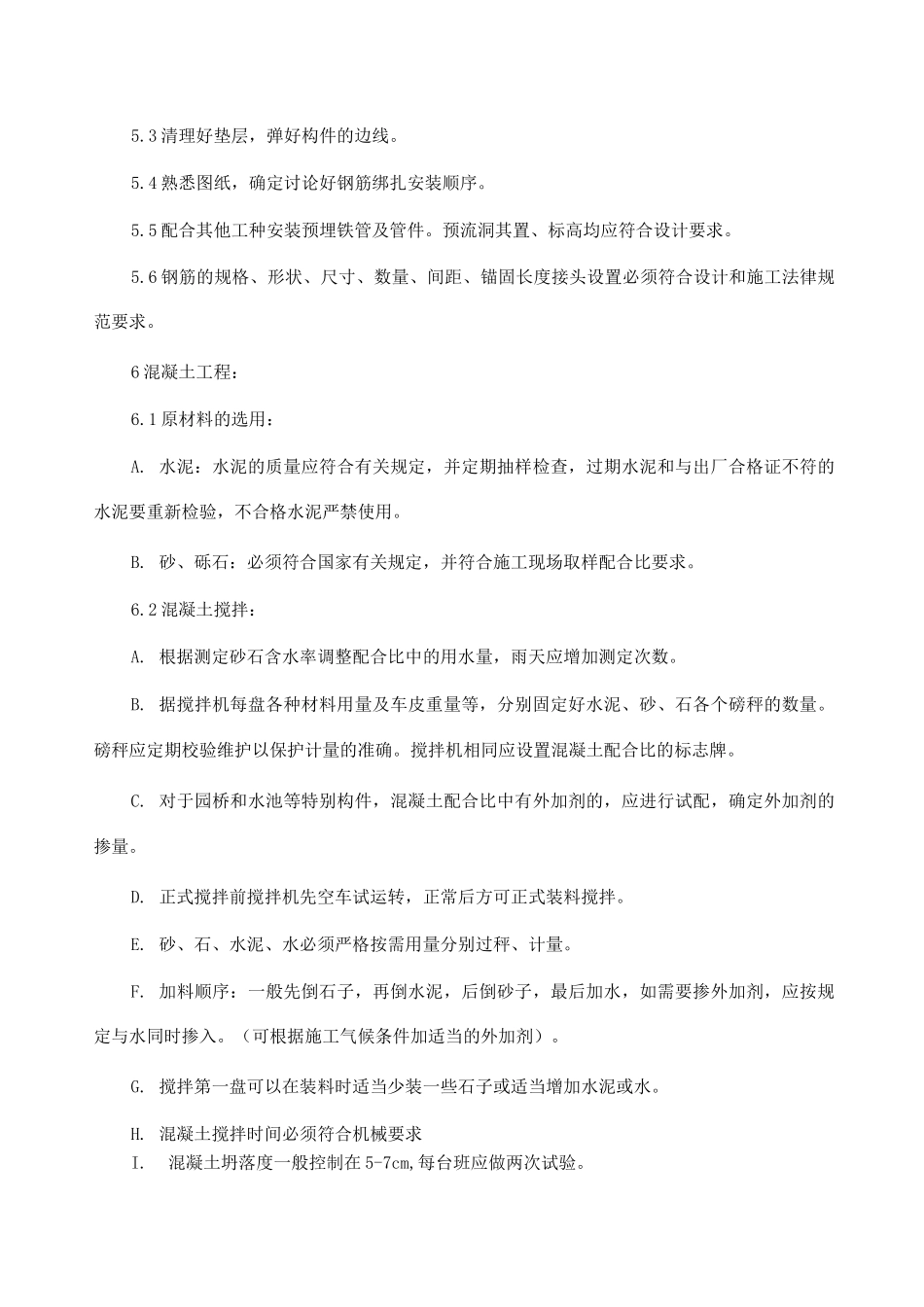

见证取样的试验报告出来后应及时送监理部门备案审查,经批准后方可用于施工
同时,各种材料在进入施工场地前,应及时将出厂证明、合格证、检验报告送达监理、待监理方认可后方可用于工程施工
2 基础施工找平放线2
1 基础:根据基础平面图及大样图,按园林小品的轴线定位,连接相应的轴线,计算开挖放坡坡度,定出开挖坡度,定出开挖边线位置
2 用水准仪把相应的标高引测到水平桩或轴线上,并画出标高标记
3 基坑开挖完成后,基坑坑底开挖应通线校核,坑底深度以水平标高校核无误后,并把轴线和标高引测到基坑,在基坑中设置轴线,基础进线及高程,有垫层的应在垫层面上放出(弹墨线)墙或基础平面尺寸
4 基础模板完成后,应按设计图纸要求校核模板安装的几何尺寸,在模板周边放出标高线,并用钉子(在竖向钢筋上边漆油)标志,墙的轴线和边线标记,应延长至基础边线外,方便施工复核
3 挖土方案:根据本工程的特点,基坑(槽)土方采纳人工开挖的方法
1 基坑开挖程序:测量放线 T 切线分层开挖 T 排降水 T 修坡整平 T 留足预留土层
2 工程一般无特别情况坑壁不支撑,不放坡,坑边不预堆土
3 基坑开挖,上部应有排水措施,防止地面水流入坑内破坏基土
并应先进行测量定位,抄平放线,定出开挖宽度
挖土应自上而下分层进行,每层 30mm 左右,至设计标高时,再统一进行一次清底,检查坑底宽和标高,坑底凹凸不超过 1
4 坑开挖时,常常用水准仪观察,离基底较近时,钉竹签桩控
