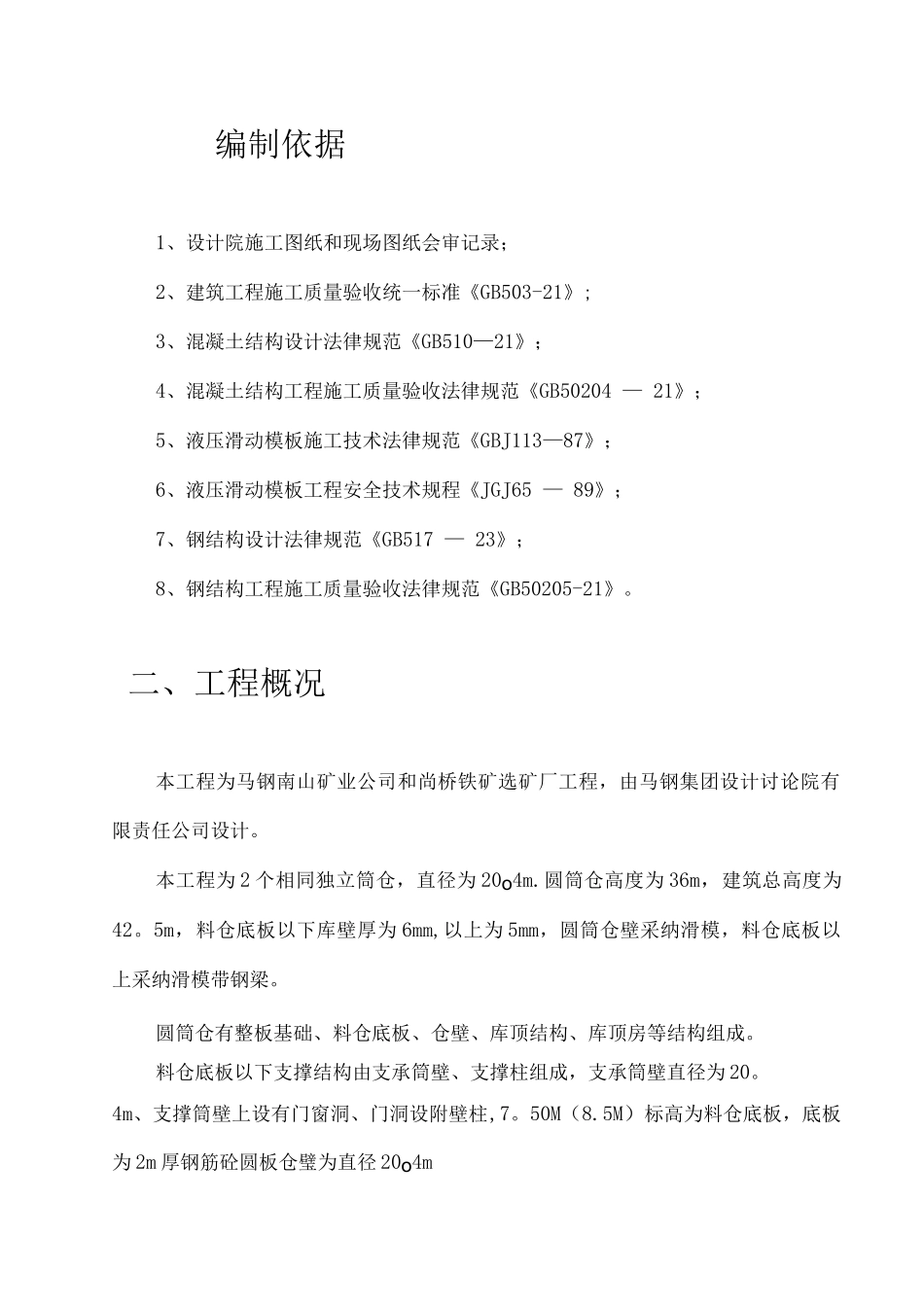

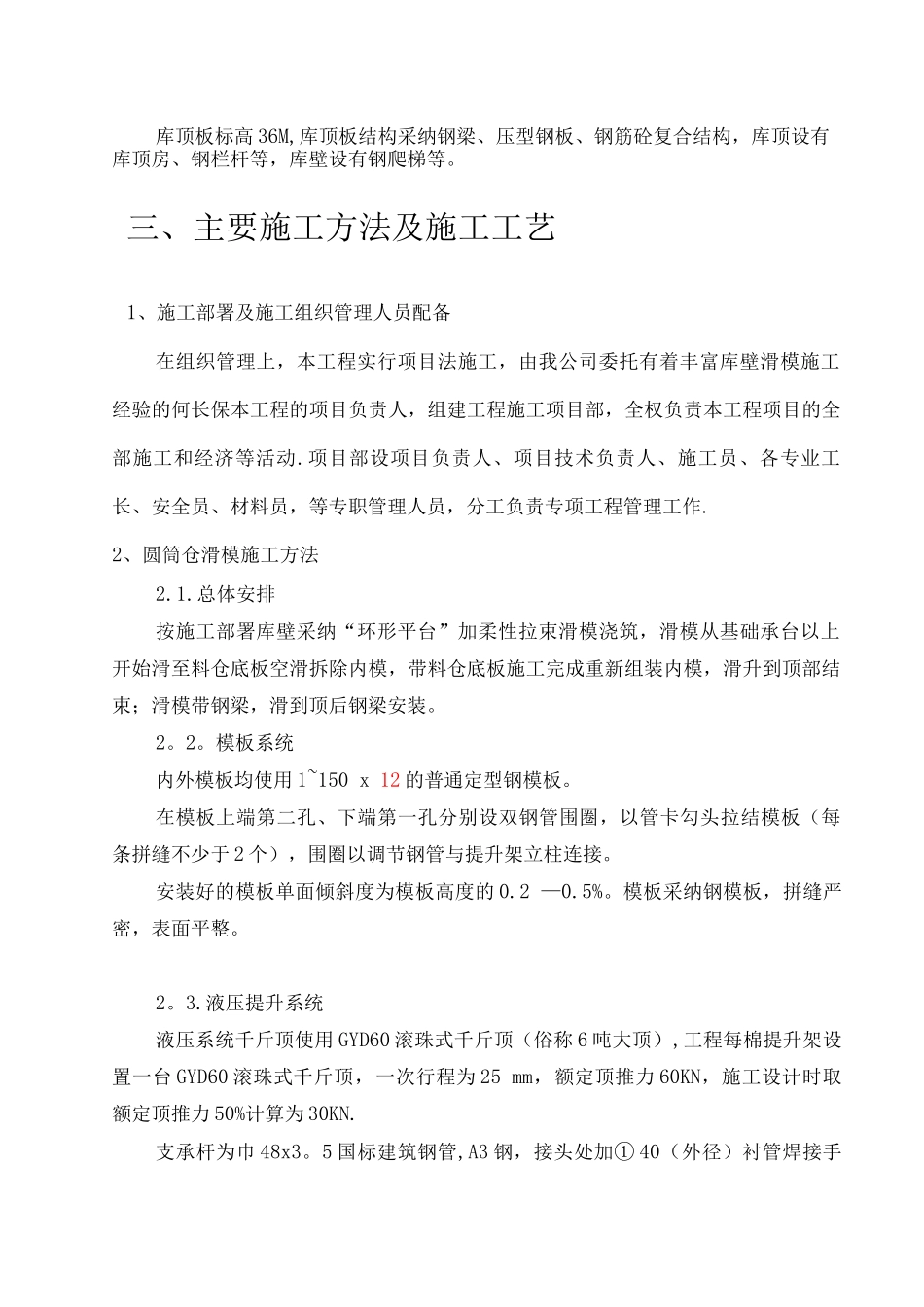

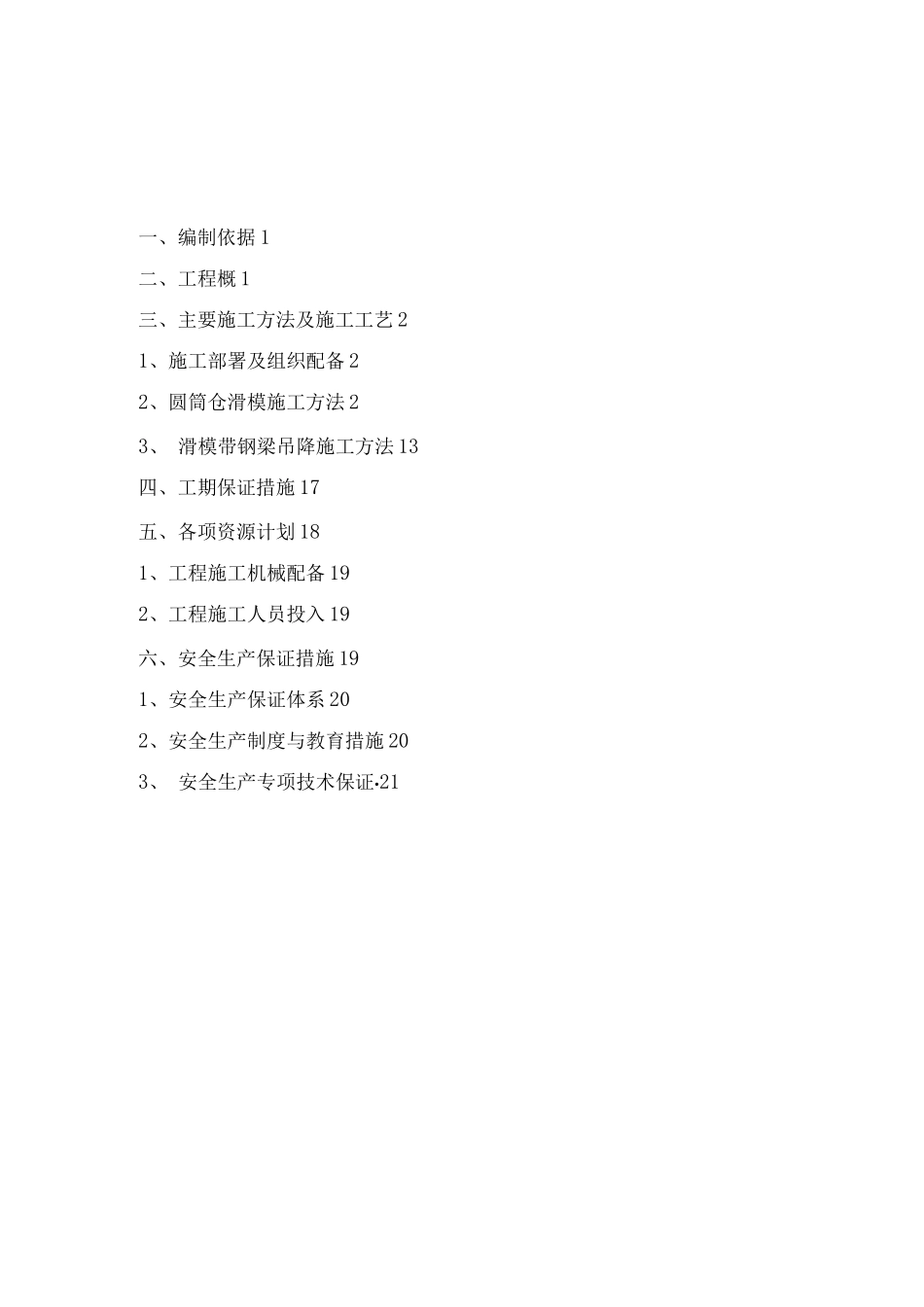

一、编制依据 1二、工程概 1三、主要施工方法及施工工艺 21、施工部署及组织配备 22、圆筒仓滑模施工方法 23、 滑模带钢梁吊降施工方法 13四、工期保证措施 17五、各项资源计划 181、工程施工机械配备 192、工程施工人员投入 19六、安全生产保证措施 191、安全生产保证体系 202、安全生产制度与教育措施 203、 安全生产专项技术保证•21编制依据1、设计院施工图纸和现场图纸会审记录;2、建筑工程施工质量验收统一标准《GB503-21》;3、混凝土结构设计法律规范《GB510—21》;4、混凝土结构工程施工质量验收法律规范《GB50204 — 21》;5、液压滑动模板施工技术法律规范《GBJ113—87》;6、液压滑动模板工程安全技术规程《JGJ65 — 89》;7、钢结构设计法律规范《GB517 — 23》;8、钢结构工程施工质量验收法律规范《GB50205-21》。二、工程概况本工程为马钢南山矿业公司和尚桥铁矿选矿厂工程,由马钢集团设计讨论院有限责任公司设计。本工程为 2 个相同独立筒仓,直径为 20o4m.圆筒仓高度为 36m,建筑总高度为42。5m,料仓底板以下库壁厚为 6mm,以上为 5mm,圆筒仓壁采纳滑模,料仓底板以上采纳滑模带钢梁。圆筒仓有整板基础、料仓底板、仓壁、库顶结构、库顶房等结构组成。料仓底板以下支撑结构由支承筒壁、支撑柱组成,支承筒壁直径为 20。4m、支撑筒壁上设有门窗洞、门洞设附壁柱,7。50M(8.5M)标高为料仓底板,底板为 2m 厚钢筋砼圆板仓璧为直径 20o4m库顶板标高 36M,库顶板结构采纳钢梁、压型钢板、钢筋砼复合结构,库顶设有库顶房、钢栏杆等,库壁设有钢爬梯等。三、主要施工方法及施工工艺1、施工部署及施工组织管理人员配备在组织管理上,本工程实行项目法施工,由我公司委托有着丰富库壁滑模施工经验的何长保本工程的项目负责人,组建工程施工项目部,全权负责本工程项目的全部施工和经济等活动.项目部设项目负责人、项目技术负责人、施工员、各专业工长、安全员、材料员,等专职管理人员,分工负责专项工程管理工作.2、圆筒仓滑模施工方法2.1.总体安排按施工部署库壁采纳“环形平台”加柔性拉束滑模浇筑,滑模从基础承台以上开始滑至料仓底板空滑拆除内模,带料仓底板施工完成重新组装内模,滑升到顶部结束;滑模带钢梁,滑到顶后钢梁安装。2。2。模板系统内外模板均使用 1~150 x 12 的普通定型钢模板。在模板上端第二孔、下端第一孔分别设双钢管围圈,以管卡勾头拉结模板(每条拼缝不少于 2 个...
