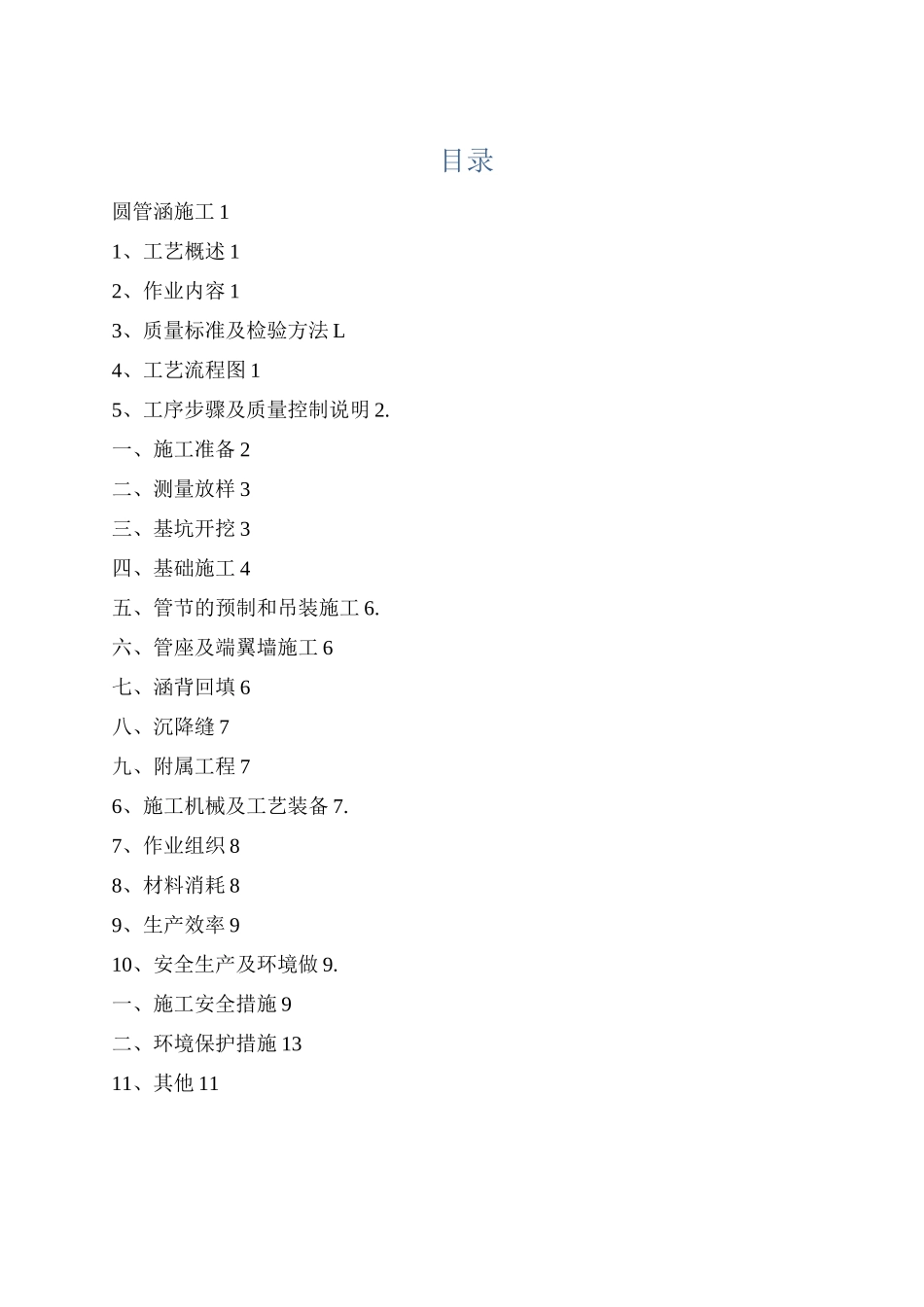

目录圆管涵施工 11、工艺概述 12、作业内容 13、质量标准及检验方法 L4、工艺流程图 15、工序步骤及质量控制说明 2
一、施工准备 2二、测量放样 3三、基坑开挖 3四、基础施工 4五、管节的预制和吊装施工 6
六、管座及端翼墙施工 6七、涵背回填 6八、沉降缝 7九、附属工程 76、施工机械及工艺装备 7
7、作业组织 88、材料消耗 89、生产效率 910、安全生产及环境做 9

一、施工安全措施 9二、环境保护措施 1311、其他 11圆管涵施工1、工艺概述本合同段共有圆管涵 1 座位于主线 K4+855 里程上,涵长 118m,与路线夹角为 56° 56,49〃,涵洞上覆土厚度 4m 左右
洞采纳八字墙型式
2、作业内容圆管涵施工主要作业内容有:施工准备、地基处理、基坑开挖、基础及管座施工、管节吊装、防水层施工、端翼墙施工、涵背回填、出入铺砌施工等

3、质量标准及检验方法《城市桥梁工程施工质量验收标准》(GJJ2-28 )4、工艺流程图圆管涵施工工艺流程见下图:施工准备_1测量放样基坑开挖— * ―| 材 料准备 __i基础施工涵节安装1管座及端翼墙施工|防水层施工I涵背回填出入铺砌圆管涵施工工艺流程图5、工序步骤及质量控制说明一、 施工准备技术准备⑴ 仔细阅读和审核设计图纸及相关设计要求,熟悉并分析施工现场地质资料及水文情况,调查了解季节和地下水位的关系
⑵ 测量放样:平整场地后粗测涵洞的平面位置
⑶ 调查开挖区域及周边地下管线分布情况,对影响施工的管线做好改移和保护方案
⑷ 材料准备钢筋、混凝土原材料及模板等数量满足需要,质量符合要求
⑸ 机具准备圆管涵洞施工需要的机械主要有:挖掘机、混凝土运输车、钢筋加工机具、木工机具、混凝土浇筑机具、涵节吊装机具等
二、测量放样测量放样时应选取经联测后符合要求的基准水准点和平面控制点为依据,测定基坑中心线、方向和高程
