电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

土工格栅施工作业指导书

土工格栅施工作业指导书_第1页
1/6
土工格栅施工作业指导书_第2页
2/6
土工格栅施工作业指导书_第3页
3/6

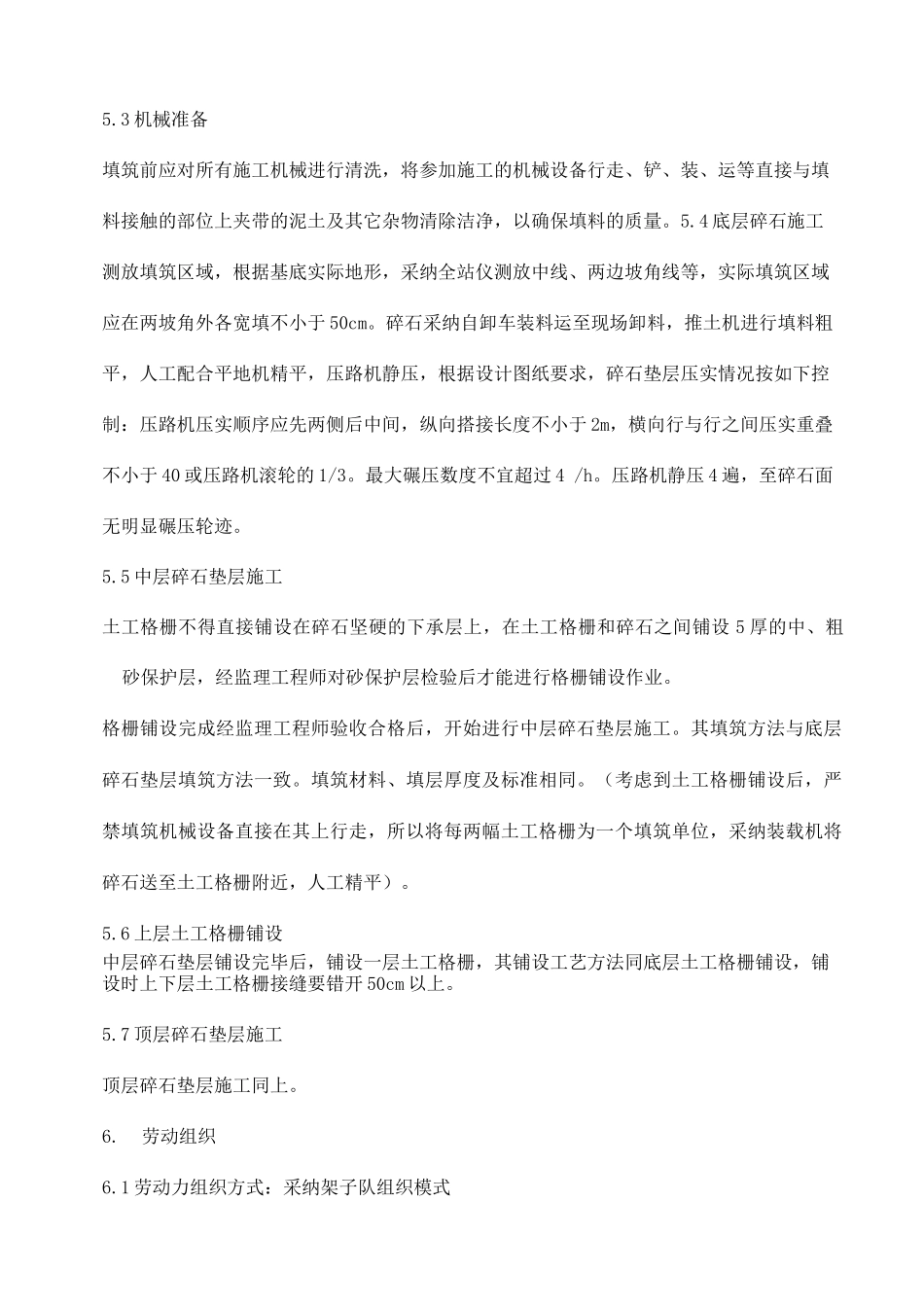

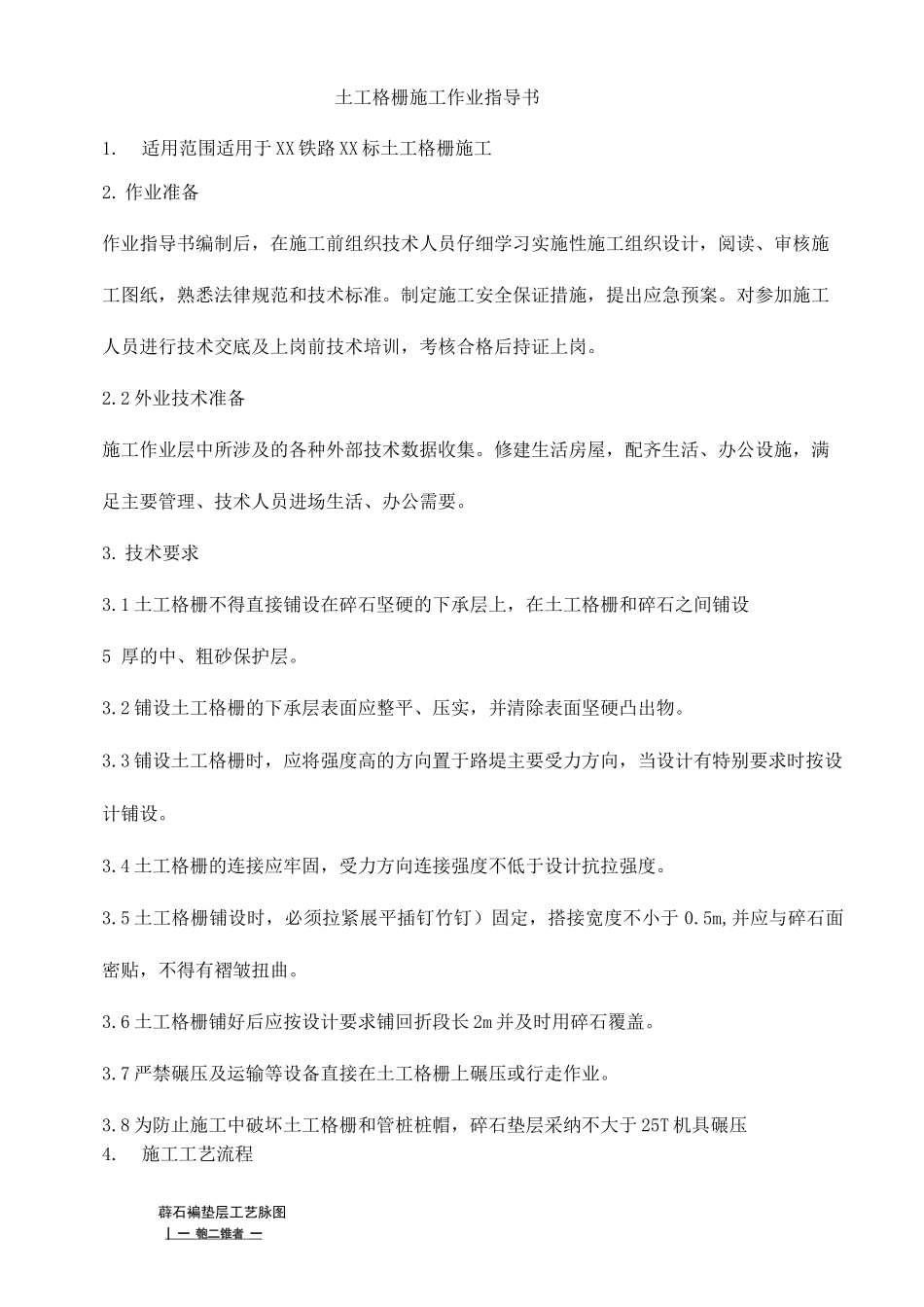

土工格栅施工作业指导书1.适用范围适用于 XX 铁路 XX 标土工格栅施工2. 作业准备作业指导书编制后,在施工前组织技术人员仔细学习实施性施工组织设计,阅读、审核施工图纸,熟悉法律规范和技术标准。制定施工安全保证措施,提出应急预案。对参加施工人员进行技术交底及上岗前技术培训,考核合格后持证上岗。2.2 外业技术准备施工作业层中所涉及的各种外部技术数据收集。修建生活房屋,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要。3. 技术要求3.1 土工格栅不得直接铺设在碎石坚硬的下承层上,在土工格栅和碎石之间铺设5 厚的中、粗砂保护层。3.2 铺设土工格栅的下承层表面应整平、压实,并清除表面坚硬凸出物。3.3 铺设土工格栅时,应将强度高的方向置于路堤主要受力方向,当设计有特别要求时按设计铺设。3.4 土工格栅的连接应牢固,受力方向连接强度不低于设计抗拉强度。3.5 土工格栅铺设时,必须拉紧展平插钉竹钉)固定,搭接宽度不小于 0.5m,并应与碎石面密贴,不得有褶皱扭曲。3.6 土工格栅铺好后应按设计要求铺回折段长 2m 并及时用碎石覆盖。3.7 严禁碾压及运输等设备直接在土工格栅上碾压或行走作业。3.8 为防止施工中破坏土工格栅和管桩桩帽,碎石垫层采纳不大于 25T 机具碾压4.施工工艺流程薜石褊垫层工艺脉图| 一 匏二锥者 一 成.澎石施工繇平航丘土工幡租髓工中房磴碰工土工格犊拖工上攻石熟蒸平霸虫橙查签逆座基苹童5.施工要求5.1 施工准备填筑区域测放:工区测量队对要填筑的区域进行测放:线路中桩、填筑边线、原地面高程。填筑班组应将测量队测放的桩位引出填筑区域外不宜扰动处,一般在宽填线外大于或等于2m 处,本层填筑结束后应及时恢复。5.2 施工场地平整填筑前应将测放的填筑区域清理洁净,桩间土应与桩帽、地梁顶平顺,个别松散区域应用小型打夯机夯实。天气较干燥时,可适当洒水保湿。用推土机和平地机对路基范围内的垃圾、有机物残渣予以清除,并且有序集中地堆放在弃土场内。场地清理后,用压路机进行全面碾压。基底碾压后对地面标高进行检测,施工过程中安排好车辆运输次序,同时挂线,以控制填筑厚度。5.3 机械准备填筑前应对所有施工机械进行清洗,将参加施工的机械设备行走、铲、装、运等直接与填料接触的部位上夹带的泥土及其它杂物清除洁净,以确保填料的质量。5.4 底层碎石施工测放填筑区域,根据基底实际地形,采纳全站仪测放中线、两边坡角线等,实际填筑区域应...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

土工格栅施工作业指导书

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
