电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

地下室建筑钢筋工程

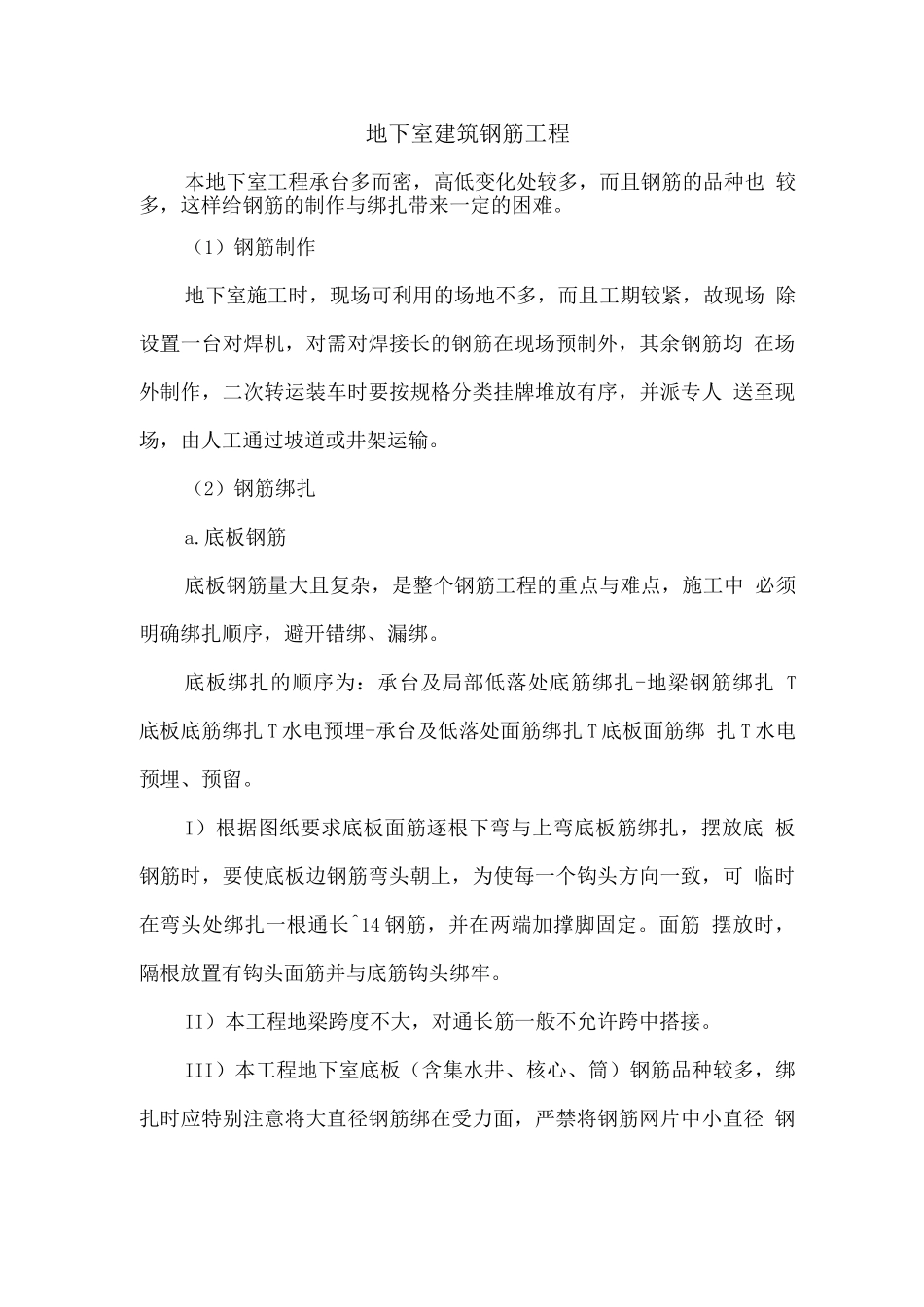

地下室建筑钢筋工程_第1页
1/3
地下室建筑钢筋工程_第2页
2/3
地下室建筑钢筋工程_第3页
3/3
地下室建筑钢筋工程本地下室工程承台多而密,高低变化处较多,而且钢筋的品种也 较多,这样给钢筋的制作与绑扎带来一定的困难。(1)钢筋制作地下室施工时,现场可利用的场地不多,而且工期较紧,故现场 除设置一台对焊机,对需对焊接长的钢筋在现场预制外,其余钢筋均 在场外制作,二次转运装车时要按规格分类挂牌堆放有序,并派专人 送至现场,由人工通过坡道或井架运输。(2)钢筋绑扎a.底板钢筋底板钢筋量大且复杂,是整个钢筋工程的重点与难点,施工中 必须明确绑扎顺序,避开错绑、漏绑。底板绑扎的顺序为:承台及局部低落处底筋绑扎-地梁钢筋绑扎 T底板底筋绑扎 T 水电预埋-承台及低落处面筋绑扎 T 底板面筋绑 扎 T 水电预埋、预留。I)根据图纸要求底板面筋逐根下弯与上弯底板筋绑扎,摆放底 板钢筋时,要使底板边钢筋弯头朝上,为使每一个钩头方向一致,可 临时在弯头处绑扎一根通长^14 钢筋,并在两端加撑脚固定。面筋 摆放时,隔根放置有钩头面筋并与底筋钩头绑牢。II)本工程地梁跨度不大,对通长筋一般不允许跨中搭接。III)本工程地下室底板(含集水井、核心、筒)钢筋品种较多,绑 扎时应特别注意将大直径钢筋绑在受力面,严禁将钢筋网片中小直径 钢筋绑在受力面。IV)对 45°放坡的基坑,绑扎底层钢筋网面片时,应注意四角 放射筋的绑扎,图纸上对四角放射筋没有特别说明,但配料时一定要 按法律规范要求设置。V)保证各部位的锚固与搭接长度,对不符合要求的,能换的便 换,不能换下来的,要实行焊接或其它方法进行加固,然后才能进行 下步工序。VI)由于底板钢筋层较多,自重大,而底板对保护层要求较高, 故必须提前 28 天制作高标号砼垫块,并派专人养护,绑扎时密布。VII)其它绑扎质量及工艺要求详见本公司编制工艺卡。b.柱、墙底板插筋:底板筋绑扎前,先将各轴线位置引测至围护壁上,用红油漆做出 标志,在底板筋基本结束时,即开始在钢筋网片上用长铅丝,根据围 护壁上的标示拉出各轴线的位置,然后由轴线定出底板上墙柱的位 置,定出墙的钢筋边线后,用① 6 通长钢筋沿墙柱钢筋边线位置绑扎 在钢筋网片上;柱的位置定出后,用柱箍沿所定柱钢筋边线绑扎在钢 筋网上并用电焊点住。定出上述墙、柱位置后,随即开始插筋。为避 免在施工过程中,插筋偏位移动,插筋要求用电焊点焊到钢筋网片上, 并绑扎三至四道水平筋或箍筋,对插筋处松动的网片用电焊加固。由 于本工程外墙立筋直径变...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

地下室建筑钢筋工程

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
