地下连续墙的施工方案1
1 地下连续墙设计概述南锚碇基础施工采纳地下连续墙方案,地下连续墙设计圆形结构,其内径为 70m,壁厚 1
5m;地下连续墙嵌入弱风化砾岩 3m,至标高-39
0m;其顶面标高为+21
0m,地下连续墙总高度为60
在圆形地下连续墙的内侧沿高度方向设置了厚度不一的钢筋砼内衬,内衬从上向下依次为:6m 深度内厚 1
5m,6~21m 深度内厚 2
0m,21~36m 深度内厚 2
5m,36~45m 深度内厚 3
0m 在-24
0m 标高处设置有 8
0m 厚的钢筋砼底板,地下连续墙的顶面为 6
5m 厚的钢筋砼顶板,顶、底板间为填芯砼;在地下连续墙的外侧距离 10m 处采纳自凝灰浆法设置挡水帷幕;地下连续墙及内衬以及顶板均采纳 30 号砼,底板采纳 25 号砼,填芯为 15 号砼

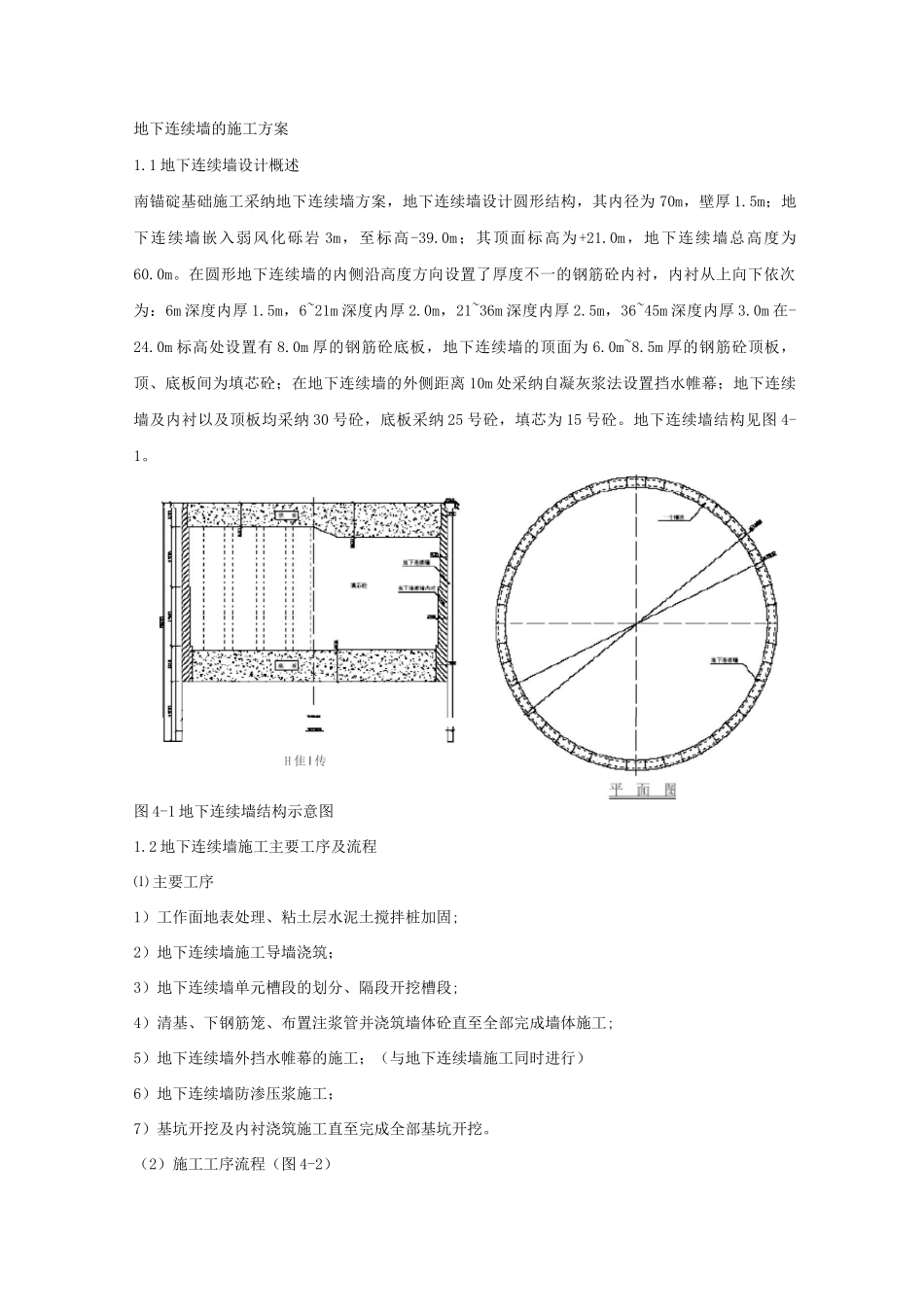

地下连续墙结构见图 4-1
图 4-1 地下连续墙结构示意图1
2 地下连续墙施工主要工序及流程⑴ 主要工序1)工作面地表处理、粘土层水泥土搅拌桩加固;2)地下连续墙施工导墙浇筑;3)地下连续墙单元槽段的划分、隔段开挖槽段;4)清基、下钢筋笼、布置注浆管并浇筑墙体砼直至全部完成墙体施工;5)地下连续墙外挡水帷幕的施工;(与地下连续墙施工同时进行)6)地下连续墙防渗压浆施工;7)基坑开挖及内衬浇筑施工直至完成全部基坑开挖
(2)施工工序流程(图 4-2)H 隹 I 传图 4-2 地下连续墙施工工序流程图1
3 地下连续墙施工工艺要点1
1 地表处理及粘土层加固⑴ 地表处理在锚碇施工区域采纳推土机平整场地,并夯实地基土;在挡水帷幕以外开挖截水沟,同时在施工区域内布置开挖排水沟,以便将施工区域内的地表水和降水排出到施工区域以外保持其地表干燥无积水
⑵ 表层粘土的水泥土搅拌桩加固根据地质资料显示锚碇处覆盖表层为 15
0m 厚的粘土,中间夹杂部分淤泥质亚粘土
