地基处理与基坑支护定额说明及工程量计算规则

地基处理与基坑支护定额说明及工程量计算规则_第1页
1/3
地基处理与基坑支护定额说明及工程量计算规则_第2页
2/3
地基处理与基坑支护定额说明及工程量计算规则_第3页
3/3

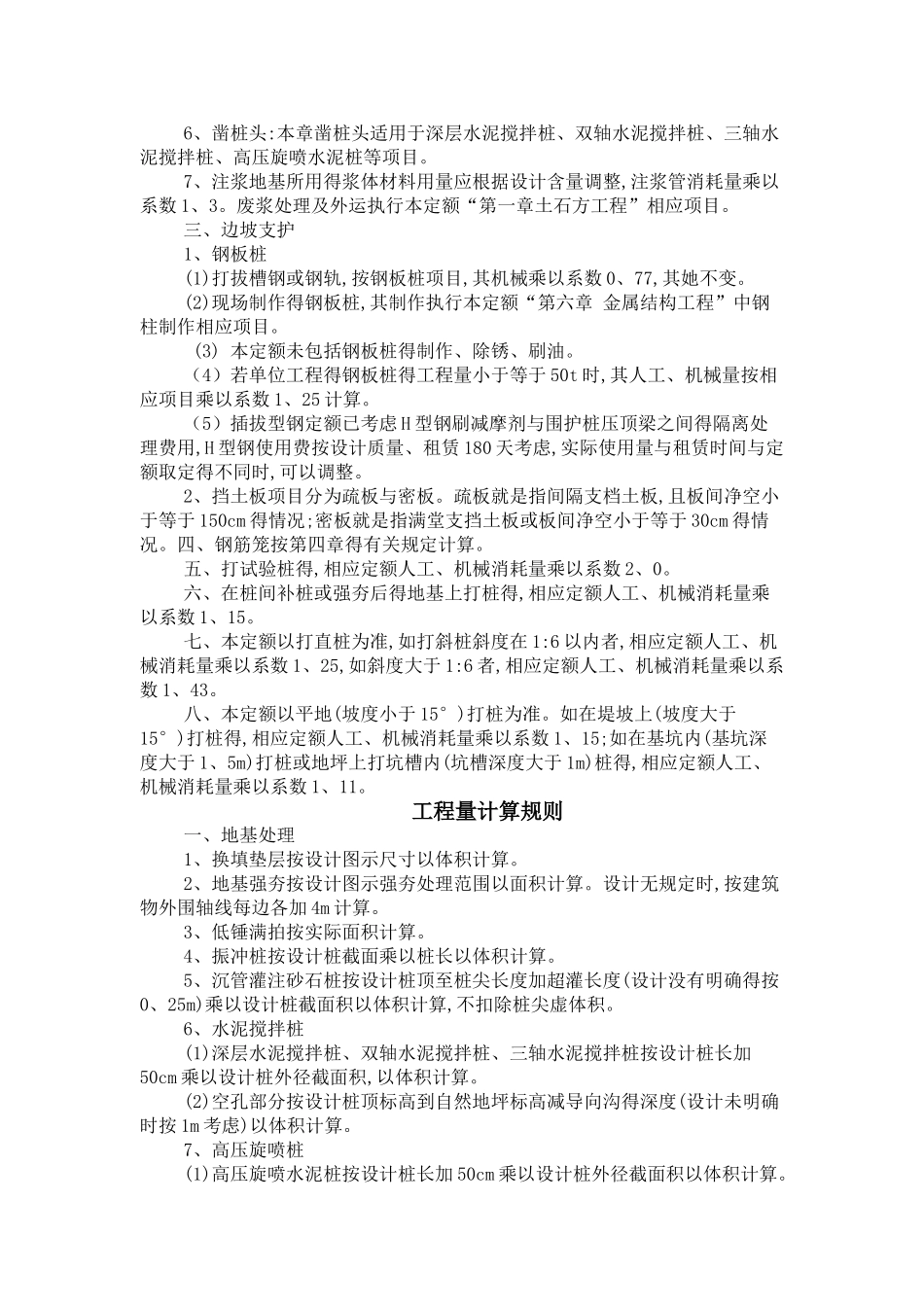

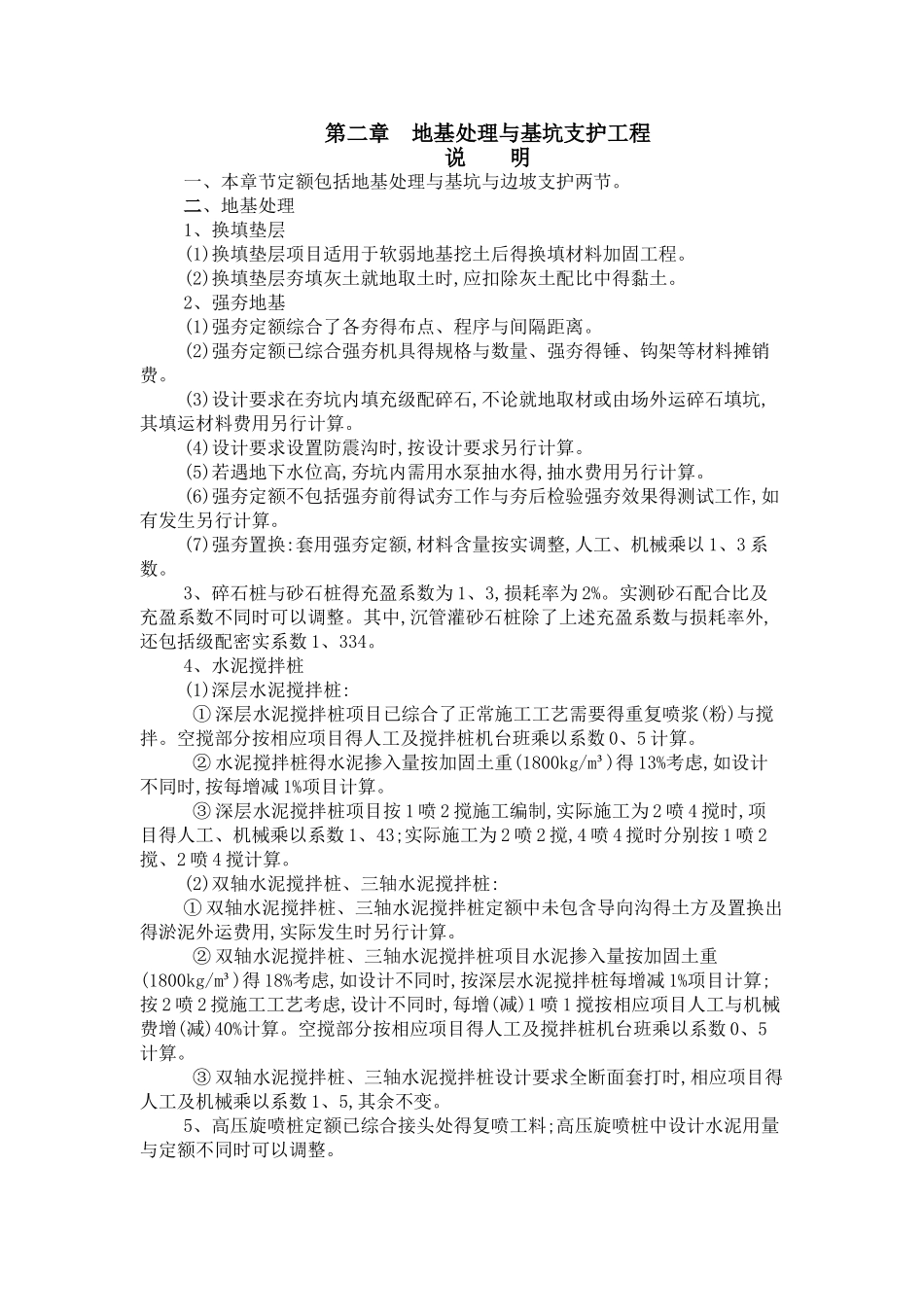

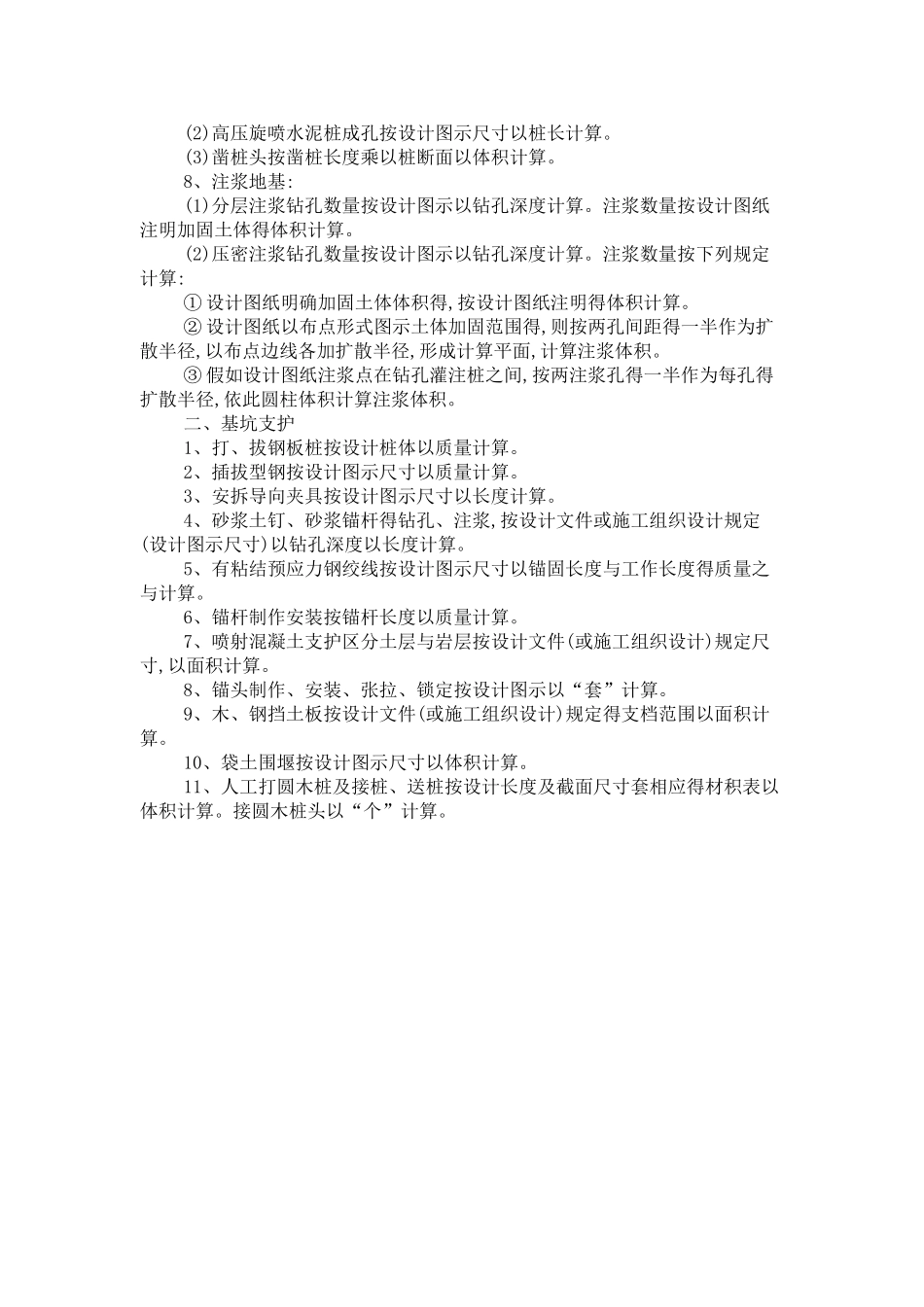

第二章 地基处理与基坑支护工程说 明 一、本章节定额包括地基处理与基坑与边坡支护两节。二、地基处理 1、换填垫层(1)换填垫层项目适用于软弱地基挖土后得换填材料加固工程。(2)换填垫层夯填灰土就地取土时,应扣除灰土配比中得黏土。2、强夯地基(1)强夯定额综合了各夯得布点、程序与间隔距离。(2)强夯定额已综合强夯机具得规格与数量、强夯得锤、钩架等材料摊销费。(3)设计要求在夯坑内填充级配碎石,不论就地取材或由场外运碎石填坑,其填运材料费用另行计算。(4)设计要求设置防震沟时,按设计要求另行计算。(5)若遇地下水位高,夯坑内需用水泵抽水得,抽水费用另行计算。(6)强夯定额不包括强夯前得试夯工作与夯后检验强夯效果得测试工作,如有发生另行计算。(7)强夯置换:套用强夯定额,材料含量按实调整,人工、机械乘以 1、3 系数。3、碎石桩与砂石桩得充盈系数为 1、3,损耗率为 2%。实测砂石配合比及充盈系数不同时可以调整。其中,沉管灌砂石桩除了上述充盈系数与损耗率外,还包括级配密实系数 1、334。4、水泥搅拌桩(1)深层水泥搅拌桩: ① 深层水泥搅拌桩项目已综合了正常施工工艺需要得重复喷浆(粉)与搅拌。空搅部分按相应项目得人工及搅拌桩机台班乘以系数 0、5 计算。 ② 水泥搅拌桩得水泥掺入量按加固土重(1800kg/m³)得 13%考虑,如设计不同时,按每增减 1%项目计算。 ③ 深层水泥搅拌桩项目按 1 喷 2 搅施工编制,实际施工为 2 喷 4 搅时,项目得人工、机械乘以系数 1、43;实际施工为 2 喷 2 搅,4 喷 4 搅时分别按 1 喷 2搅、2 喷 4 搅计算。(2)双轴水泥搅拌桩、三轴水泥搅拌桩:① 双轴水泥搅拌桩、三轴水泥搅拌桩定额中未包含导向沟得土方及置换出得淤泥外运费用,实际发生时另行计算。 ② 双轴水泥搅拌桩、三轴水泥搅拌桩项目水泥掺入量按加固土重(1800kg/m³)得 18%考虑,如设计不同时,按深层水泥搅拌桩每增减 1%项目计算;按 2 喷 2 搅施工工艺考虑,设计不同时,每增(减)1 喷 1 搅按相应项目人工与机械费增(减)40%计算。空搅部分按相应项目得人工及搅拌桩机台班乘以系数 0、5计算。 ③ 双轴水泥搅拌桩、三轴水泥搅拌桩设计要求全断面套打时,相应项目得人工及机械乘以系数 1、5,其余不变。5、高压旋喷桩定额已综合接头处得复喷工料;高压旋喷桩中设计水泥用量与定额不同时可以调整。 6、凿桩头:本章凿桩头适用于深层水泥搅拌桩、双轴水泥搅拌桩、三轴水泥搅拌桩、高压旋喷水泥桩等项目。7、...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

地基处理与基坑支护定额说明及工程量计算规则

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
